'Tướng' giỏi, hậu cần đảm bảo cho công trường 500kV Quảng Trạch - Phố Nối

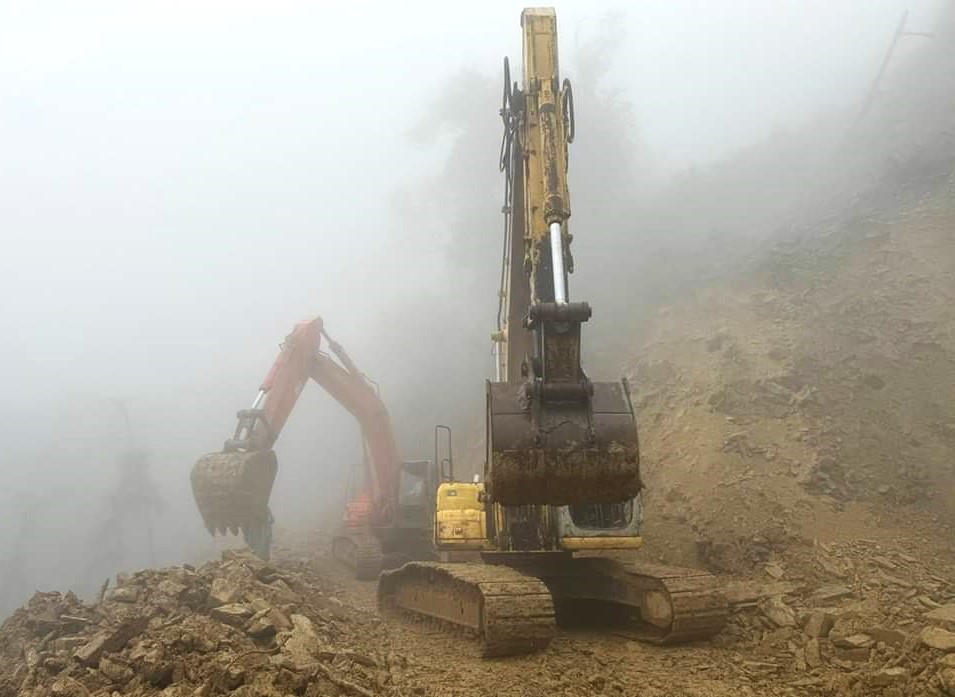

Đoàn công tác của NPT phải đi bộ, leo núi 2 giờ đồng hồ mới tiếp cận được vị trí móng cột cần thi công trên dãy Hoành Sơn (Hà Tĩnh).
Đoàn công tác của NPT phải đi bộ, leo núi 2 giờ đồng hồ mới tiếp cận được vị trí móng cột cần thi công trên dãy Hoành Sơn (Hà Tĩnh).
0:00 / 0:00
0:00
(PLVN) - Những thương hiệu lớn trên thị trường xây lắp điện Việt Nam như Sông Đà 11, PC1, Xây lắp điện 4, Alphanam E&C… đều có mặt trên các cung đoạn của Dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối. Ở đây, hàng ngàn nhân công, thiết bị xe máy đang được huy động làm việc suốt ngày, đêm.

Hai cung đoạn “xương” nhất dự án

Dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối là công trình trọng điểm về năng lượng của quốc gia. Việc triển khai dự án này thể hiện quyết tâm chính trị của ngành Điện, với phương châm hành động dứt khoát là “chỉ bàn làm, không bàn lùi” trên suốt chặng đường dây dài hơn 500 cây số.

Tổng Giám đốc Tổng công ty Truyền tải điện Quốc gia (NPT) - ông Phạm Lê Phú cho hay, từ ngày mùng 2 Tết Giáp Thìn đến giờ, ông và lãnh đạo EVN, NPT không tuần nào không có mặt trên công trường. “Điều đó có nghĩa là các nhà thầu cũng phải làm xuyên Tết, phải “4 tại chỗ”, phải “3 ca, 4 kịp” trên khắp công trường”, lời ông Phú.

Theo đại diện chủ đầu tư, trong 4 cung đoạn đường dây thuộc dự án, các bên liên quan thống nhất nhận định, đoạn Quảng Trạch - Quỳnh Lưu và đoạn Nhà máy Nhiệt điện Nam Định I - Phố Nối là 2 cung đoạn khó khăn nhất, cần sự tập trung cao độ về nhân, vật lực từ phía các nhà thầu.

“Đoạn ở miền Trung rất khó khăn vì công trường đi qua vùng núi đá hiểm trở, mưa mù liên tục trên dãy núi Hoành Sơn (Hà Tĩnh); còn ở Đồng bằng sông Hồng thì nền đất yếu. Đó là những trở ngại lớn đối với việc thi công móng cọc”, ông Phú nói và cho biết NPT đã, đang chỉ đạo các đơn vị xây lắp phải có biện pháp thi công và bố trí hậu cần, xe máy hợp lý để giữ nhịp trên công trường.

Trao đổi với PLVN về vấn đề này, ông Võ Hồng Quang - Phó Tổng Giám đốc Công ty CP Tập đoàn PC1 - cho biết, đơn vị này đang tham gia 8 gói thầu xây lắp thuộc 4 cung đoạn của dự án. Vì thế, trên công trường, có thời điểm nhà thầu đã huy động tới gần 1.000 kỹ sư, công nhân kỹ thuật và lao động, và trong số đó không ít người đã nhiều năm kinh nghiệm “trận mạc” về điều hành, chỉ huy các dự án truyền tải điện lớn.

“Chúng tôi đã huy động tới 4 đơn vị thành viên cho dự án này. Các Giám đốc, Phó Giám đốc các đơn vị này đều là thành viên Ban Chỉ đạo thi công Dự án 500 kV mạch 3 Quảng Trạch - Phố Nối của PC1, do tôi làm Trưởng ban”, ông Quang nói thêm.

Giám đốc PCC4 Bùi Quang Cảnh cho hay, nhà thầu này đã phải huy động nhiều xe máy để mở đường công vụ thi công gói thầu thuộc cung đoạn Quảng Trạch - Quỳnh Lưu.

Giám đốc PCC4 Bùi Quang Cảnh cho hay, nhà thầu này đã phải huy động nhiều xe máy để mở đường công vụ thi công gói thầu thuộc cung đoạn Quảng Trạch - Quỳnh Lưu.

Được biết, trên tuyến, Tập đoàn này đang đảm trách thi công vị trí 136 (đoạn qua hồ Kẻ Gỗ - Hà Tĩnh), với cây cột cao 145m - một trong số ít những vị trí móng cột có chiều cao nhất trên toàn tuyến. Để hoàn thành việc đào, đúc móng, dựng cột kéo dây đúng tiến độ, ngoài việc huy động nguồn lực theo phương châm “4 tại chỗ”, PC1 phải điều tới đây những công nhân lành nghề và thiết bị chuyên dụng để hóa giải độ khó công trình.

Phá đá, mở đường lên núi...

“Để tiếp cận được các vị trí móng cột của Gói thầu xây lắp 12 trên núi cao Hà Tĩnh, chúng tôi phải mất nhiều giờ vừa đi bộ, đi xe mới tới. Ở đây, chưa nói tới việc thi công xây lắp, việc đầu tiên cần làm là mở đường công vụ vào vị trí cột để vận chuyển nguyên nhiên liệu vật liệu, nhu yếu phẩm phục vụ thi công đã gặp khó khăn”, Tổng Giám đốc NPT chia sẻ về chuyến thực địa mới đây của ông tại công trường do Công ty TNHH MTV Xây lắp điện 4 (PCC4) thi công.

Theo ông Bùi Quang Cảnh - Giám đốc PCC4, sự phức tạp của địa hình ở đây là một thử thách đối với nhà thầu khi tham gia cung đoạn Quảng Trạch - Quỳnh Lưu. Khác với những địa bàn khác, mỗi vị trí móng cột, nhà thầu phải bố trí từ 3-4 máy đào, đắp và san gạt làm liên tục nhiều ngày mới có đường công vụ vào địa điểm thi công.

“Để lên núi dựng cột là phải phá đá, đào sỏi. Phải vượt nắng, thắng mưa thực sự vì thời tiết ở Kỳ Anh khắc nghiệt, địa hình khó lắm!”, ông Cảnh nêu thực tế nhưng vẫn nói đơn vị sẽ nỗ lực hết sức trên công trường...

Ông Phạm Lê Phú - Tổng Giám đốc NPT động viên nhà thầu thi công trên công trường ngày mùng 2 Tết Giáp Thìn.

Ông Phạm Lê Phú - Tổng Giám đốc NPT động viên nhà thầu thi công trên công trường ngày mùng 2 Tết Giáp Thìn.

Thực tế, hầu hết các nhà thầu xây lắp đều nhận thức rõ tầm quan trọng của dự án này đối với việc cấp điện cho miền Bắc, nên ngay từ những ngày đầu năm đã “lên dây cót” cho chính mình bằng các cuộc ra quân, phát động thi đua như phong trào “138 ngày đêm hoàn thành mục tiêu đóng điện” của Công ty CP Sông Đà 11, và ngay trong tuần này sẽ là cuộc phát động đợt cao điểm “100 ngày thi đua trên công trường” của PC1…

“Ngoài việc bố trí đủ máy móc, thiết bị, tài chính cho dự án, thì việc khích lệ tinh thần lao động và luôn có mặt kịp thời để đồng hành, khen thưởng đối với đội ngũ kỹ sư, công nhân kỹ thuật trên công trình là cần thiết và cũng góp phần thúc đẩy tiến độ công trình”, đại diện PC1 nhấn mạnh.

Dự án đường dây 500kV từ Quảng Trạch - Phố Nối có tổng chiều dài khoảng 519 km, điểm đầu là Trung tâm điện lực Quảng Trạch (Quảng Bình), điểm cuối là Trạm biến áp 500kV Phố Nối (Hưng Yên); gồm 4 dự án thành phần, tổng mức đầu tư khoảng 22.356 tỷ đồng.

Cuối tháng 12/2023 và tháng 1/2024, dự án đã được đồng loạt khởi công, với mục tiêu đóng điện vào tháng 6/2024.

Đọc thêm

Khởi động dự án cáp ngầm biển đưa lưới điện quốc gia ra Côn Đảo

Khởi động dự án cáp ngầm biển đưa lưới điện quốc gia ra Côn Đảo
(PLVN) -  Tập đoàn Điện lực Việt Nam (EVN) và Liên danh Công ty cổ phần Tập đoàn PC1 - Công ty cổ phần Tư vấn xây dựng Điện 4 (Liên danh PC1 – PECC4) vừa tổ chức Lễ ký kết Hợp đồng Gói thầu HH01-DZCĐ Thiết kế, cung cấp thiết bị và thi công xây dựng đoạn cáp ngầm biển (EPC) thuộc Dự án Cấp điện từ lưới điện quốc gia cho huyện Côn Đảo, tỉnh Bà Rịa - Vũng Tàu.

Doanh nghiệp đánh giá tích cực về ngành Thuế, Hải quan

Chủ tịch VCCI Phạm Tấn Công
(PLVN) - Chủ tịch Liên đoàn Thương mại và Công nghiệp Việt Nam (VCCI) Phạm Tấn Công cho biết, VCCI nhận được nhiều ý kiến doanh nghiệp (DN) đánh giá tích cực về ngành thuế và hải quan trong việc giúp DN hoàn thành nghĩa vụ thuế nhanh hơn, thuận lợi hơn, chuyên nghiệp hơn.

VinFuture tiếp thêm động lực theo đuổi khoa học cho nhà nghiên cứu trẻ

PGS.TS Nguyễn Phi Lê trong một hội thảo về AI (Ảnh: NVCC)
(PLVN) - Thẳng thắn nhìn nhận những điều còn thiếu, những thách thức phải đối diện, các nhà khoa học trẻ Việt Nam cho rằng chính VinFuture đã trao cho họ cơ hội tiếp cận với những tri thức và công nghệ mới nhất thông qua việc giao lưu, chia sẻ cùng những trí tuệ lỗi lạc hội tụ tại Việt Nam. Từ đó, các nhà nghiên cứu có thêm động lực và niềm tin với con đường mình đã chọn.

Khởi động dự án nhà máy sản xuất ô tô điện VinFast Hà Tĩnh

Khởi động dự án nhà máy sản xuất ô tô điện VinFast Hà Tĩnh
(PLVN) - Dự án xây dựng nhà máy sản xuất ô tô điện VinFast tại KKT Vũng Áng (Hà Tĩnh) có công suất thiết kế 400.000 xe/năm với tổng mức đầu tư xây dựng 7.300 tỷ đồng. Dự kiến, tháng 6/2026, dự án hoàn thành tiến độ xây dựng cơ bản và đưa vào khai thác vận hành.

Công bố Quyết định chỉ định nhân sự Bí thư Đảng ủy HUD

Ông Nguyễn Đức Phong - Phó Bí thư Thường trực Đảng ủy Khối trao quyết định cho ông Đậu Minh Thanh.
(PLVN) - Đảng ủy Khối Doanh nghiệp TƯ vừa công bố Quyết định số 2275-QĐ/ĐUK về việc chỉ định ông Đậu Minh Thanh - Chủ tịch Hội đồng thành viên Tổng công ty Đầu tư phát triển nhà và đô thị (HUD) tham gia Ban Chấp hành, Ban Thường vụ và giữ chức Bí thư Đảng uỷ HUD, nhiệm kỳ 2020 - 2025.

PVOIL có Tổng giám đốc mới

Chủ tịch HĐTV Cao Hoài Dương (bìa phải) trao quyết định cho tân Tổng Giám đốc PVOIL.
(PLVN) -  Tổng công ty Dầu Việt Nam – CTCP (PVOIL) vừa tổ chức Lễ công bố và trao các quyết định về công tác cán bộ, chức danh Phó Bí thư Đảng ủy, Tổng Giám đốc PVOIL

Giải nhất Un women weps awards năm 2024: Nỗ lực không ngừng nghỉ của Vietnam Airlines vì một xã hội bình đẳng và phát triển bền vững

Ông Lê Đức Cảnh - Phó Tổng giám đốc Vietnam Airlines - tại lễ trao tặng Un women weps awards năm 2024
(PLVN) - Vượt qua nhiều ứng cử viên sáng giá, Tổng công ty Hàng không Việt Nam - Vietnam Airlines - đã vinh dự được trao giải nhất Un women weps awards năm 2024 ở hạng mục “Bình đẳng giới thông qua tham gia cộng đồng và quan hệ đối tác”. Với việc được giải nhất của hạng mục này, Vietnam Airlines sẽ là ứng cử viên của Un women weps awards năm 2024 khu vực Châu Á.

Sửa đổi Luật Thuế tiêu thụ đặc biệt: Quy định đánh thuế phù hợp với thuốc lá, nước giải khát có đường

Quốc hội tiến hành thảo luận ở hội trường chiều ngày 27/11/2024. (Ảnh trong bài: quochoi.vn)
(PLVN) -  Chiều 27/11, tiếp tục chương trình Kỳ họp thứ 8, Quốc hội tiến hành thảo luận ở hội trường về dự án Luật Thuế tiêu thụ đặc biệt (sửa đổi). Việc đánh thuế tiêu thụ đặc biệt đối với thuốc lá và nước giải khát có đường được các đại biểu thảo luận sôi nổi.

Tháo gỡ các 'điểm nghẽn' pháp lý, khẩn trương đưa các nguồn lực xã hội bị đình trệ, lãng phí hoạt động trở lại

Cao tốc Trung Lương - Mỹ Thuận
(PLVN) -  Đó là yêu cầu của Tổng Bí thư Tô Lâm nêu ra trong buổi làm việc với Ban Cán sự Đảng Bộ Tư pháp (ngày 7/11/2024). Một trong những “điểm nghẽn” đang nhận được sự quan tâm đặc biệt là tháo gỡ vướng mắc cho các dự án PPP đã đưa vào khai thác vận hành. Các chuyên gia cho rằng, sửa Luật PPP là giải pháp tiên quyết để thúc đẩy nguồn lực xã hội tham gia đầu tư PPP.

Chủ tịch Vietcombank tham gia BCH Đảng bộ Khối Doanh nghiệp TƯ

Ông Nguyễn Thanh Tùng
(PLVN) - Đảng ủy Khối Doanh nghiệp TƯ vừa tổ chức Hội nghị công bố Quyết định của Ban Bí thư về việc chỉ định tham gia Ủy viên Ban Chấp hành Đảng bộ Khối Doanh nghiệp TƯ, nhiệm kỳ 2020 - 2025 đối với ông Nguyễn Thanh Tùng - Bí thư Đảng ủy, Chủ tịch HĐQT Ngân hàng Thương mại CP Ngoại thương Việt Nam (Vietcombank).
