Từ “vũng lầy” Quảng Trạch tới “lụt” tiến độ Sông Hậu, ai phải chịu trách nhiệm ở PVN?

Dự án Nhiệt điện Sông Hậu từng bị chậm tiến độ, đội vốn hơn 10.000 tỷ đồng
Dự án Nhiệt điện Sông Hậu từng bị chậm tiến độ, đội vốn hơn 10.000 tỷ đồng
(PLO) - Từ khóa “chậm tiến độ” gần đây được nhắc nhiều tại một số dự án nhiệt điện của Tập đoàn dầu khí Quốc gia Việt Nam (PVN). Thậm chí, có dự án buộc phải đổi chủ do Tập đoàn này “đắp chiếu” nhiều năm, khiến phía địa phương không thể nào chịu nỗi.

Dây, cột nằm chờ... điện

Nhiệt điện Long Phú 1 và Nhiệt điện Sông Hậu 1 đang được PVN triển khai đầu tư ở Sóc Trăng và Hậu Giang. Cả 2 dự án đều có công suất 1.200 MW, là 2 dự án trọng điểm thuộc quy hoạch phát triển điện lực Quốc gia giai đoạn 2011 - 2020, có xét đến 2030 đã được Thủ tướng Chính phủ phê duyệt và được phép áp dụng cơ chế đặc thù để đầu tư xây dựng.

Nhưng hiện nay, 2 dự án trên đều đứng trước nguy cơ bị “lụt” tiến độ, trong đó Nhiệt điện Long Phú đã qua nhiều lần điều chỉnh tiến độ. Cụ thể, dự án khởi công lần đầu vào tháng 1/2011, với dự kiến phát điện tổ máy số 1 vào năm 2014, tổ máy 2 vào đầu năm 2015.

Sau đó, tiến độ vận hành của Dự án Nhiệt điện Long Phú đã phải điều chỉnh, với tổ máy 1 sẽ vận hành vào năm 2015 và Tổ máy 2 vận hành trong năm 2016. Nhưng, lại một lần nữa kế hoạch vận hành trên lại phải thay đổi khi lùi đến tận cuối năm 2018 - 2019 mới có thể phát điện thương mại.

Kế hoạch xây dựng và vận hành liên tục thay đổi để tạo điều kiện cho chủ đầu tư hoàn thành dự án nhưng theo báo cáo vào tháng 3/2018, thì dự án này đang thi công chậm so với kế hoạch đề ra tới... 400 ngày.

Như vậy, theo tiến độ hiện nay, Long Phú chỉ có thể đưa vào vận hành tổ máy số 1 sớm nhất vào khoảng tháng 9/2019. Những lý do giải thích cho việc chậm tiến độ bao gồm: mua sắm chậm, thi công xây lắp chậm và… thiết kế cũng chậm.

Đáng nói hơn, hệ thống truyền tải điện quốc gia đấu nối từ Dự án Nhiệt điện Long Phú đã được hoàn thành, chỉ chờ nhà máy này phát điện là miền Nam đã có thể có thêm nguồn điện, nhưng thực tế hệ thống truyên tải vẫn phải nằm chờ điện.

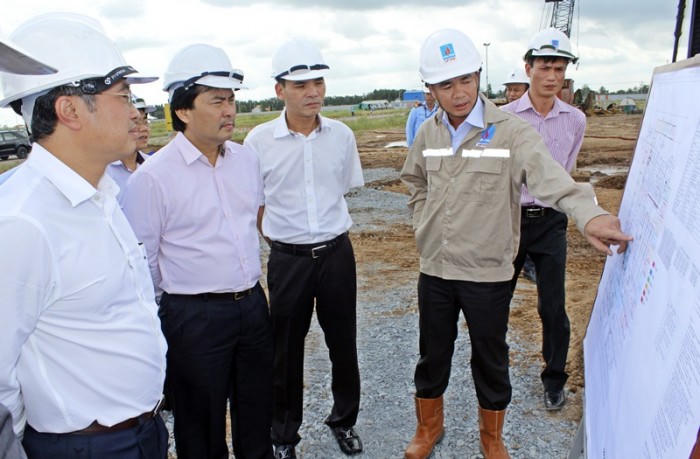

Lãnh đạo Bộ Công thương và PVN kiểm tra hiện trường Nhiệt điện Long Phú - một dự án đã bị chậm tiến độ tới 400 ngày.
Lãnh đạo Bộ Công thương và PVN kiểm tra hiện trường Nhiệt điện Long Phú -  một dự án đã bị chậm tiến độ tới 400 ngày.

Chậm tiến độ - thuộc tính các dự án PVN?

Gần đó, Dự án Nhiệt điện Sông Hậu 1 cũng không khả dĩ hơn khi mới đây, Kết luận thanh tra của Bộ Xây dựng chỉ rõ, PVN phải phê duyệt điều chỉnh tăng thêm tổng mức đầu tư hơn 10.457 tỷ đồng do dự án đầu tư chậm tiến độ.

Dự án nguồn điện này được khởi công xây dựng  tháng 5/2015, và theo tiến độ tại Quyết định 2415 ngày 11/12/2013 của Thủ tướng Chính phủ, thì sẽ phát điện tổ máy 1 vào năm 2018, tổ máy 2 vào năm 2019. Tuy nhiên, báo cáo của Ban Quản lý Dự án Điện lực dầu khí Sông Hậu vào tháng 9/2017, cho thấy dự án này bị chậm tiến độ 25,65%, tương ứng 15 tháng so với yêu cầu.

Không quá khi nói rằng, việc chậm tiến độ dự án đang là vấn đề gây ảnh hưởng nghiêm trọng đến uy tín, thương hiệu của PVN; thậm chí, nó  gây mất lòng tin đối với địa phương - nơi Tập đoàn này triển khai việc đầu tư các dự án.

Còn nhớ, câu chuyện Nhiệt điện Quảng Trạch (Quảng Bình) cách đây 2 năm, đã khiến lãnh đạo tỉnh này phải “lắc đầu”, bởi sau 5 năm khởi công dự án với tổng đầu tư xấp xỉ 2 tỷ USD, chủ đầu tư trên thực tế chỉ làm tốt phần... lễ động thổ, sau đó im lìm suốt nhiều năm.

Mặc dù tỉnh Quảng Bình khi đó đã tích cực bàn giao toàn bộ mặt bằng, nhưng PVN sau đó chỉ giải ngân được 564 tỷ đồng, với việc hoàn thành được 68% cơ sở hạ tầng; ngoài ra, chưa thấy bất kỳ một hạng mục nào của nhà máy điện được triển khai xây dựng. Dự án Nhiệt điện Quảng Trạch sau đó buộc phải đổi chủ, chuyển sang cho Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư.

Số vốn hơn 500 tỷ đồng PVN  “đổ” vào Quảng Trạch không biết sẽ được hoàn trả như thế nào, nhưng việc đội vốn hơn 10.000 tỷ ở Sông Hậu là hậu quả đã thấy ngay trước mắt.

Vậy, ai sẽ là người phải chịu trách nhiệm về việc “nở” to tổng mức đầu tư và “kéo lê” tiến độ dự án từ năm nay sang năm khác đối với các dự án điện ở PVN?

Hai tỉnh miền Tây mong chờ dự án!

Gần đây, lãnh đạo PVN đã liên tục có các cuộc làm việc với lãnh đạo 2 tỉnh Sóc Trăng và Hậu Giang. Tại các buổi làm việc, lãnh đạo 2 tỉnh đều cho biết đã và sẽ tạo mọi điều kiện tốt nhất để 2 dự án hoàn thành với tiến độ sớm nhất.

Ông Nguyễn Hùng Dũng - Phó Tổng giám đốc PVN, phụ trách 2 dự án nhiệt điện nói trên đã thông tin chi tiết về tình hình các dự án, những khó khăn khiến dự án bị chậm tiến độ và phương án giải quyết. Cũng như tỉnh nghèo Quảng Bình trước đó, 2 tỉnh miền Tây Nam bộ nói trên cũng từng ngày dõi theo dự án, nhưng chưa biết chính xác ngày nào sẽ “cán đích”.

Đọc thêm

Sẽ sớm chính thức thành lập Khu thương mại tự do Đà Nẵng

Diễn đàn thu hút gần 400 khách mời trong nước và quốc tế tham dự. (Ảnh trong bài: Vũ Vân Anh)
(PLVN) - Đà Nẵng đang hoàn thiện đề án trình Thủ tướng Chính phủ vào cuối năm 2024, sớm chính thức thành lập Khu thương mại tự do (Free Trade Zone - FTZ) Đà Nẵng. Thông tin này vừa được công bố tại Diễn đàn “Khu thương mại tự do Đà Nẵng - Động lực mới phát triển ngành logistics TP Đà Nẵng”, tổ chức hôm qua (14/11).

Trị tận gốc hành vi chuyển giá trốn thuế

Ảnh minh hoạ.
(PLVN) - Chính phủ vừa ban hành Nghị quyết số 218/NQ-CP ngày 12/11/2024 phiên họp Chính phủ thường kỳ tháng 10 năm 2024. Một trong các nhiệm vụ được nêu rõ phải quyết liệt thực hiện nhằm thúc đẩy tăng trưởng, giữ vững ổn định kinh tế vĩ mô, kiểm soát lạm phát, bảo đảm các cân đối lớn của nền kinh tế; là “thực hiện đồng bộ các biện pháp quản lý thu, chống thất thu, chuyển giá trốn thuế, đặc biệt trong hoạt động thương mại điện tử, kinh doanh ăn uống… bảo đảm thu đúng, thu đủ, thu kịp thời, mở rộng cơ sở thu”.

Thúc đẩy đầu tư tín dụng nông nghiệp công nghệ cao

Mô hình trồng rau trong nhà kính. (Ảnh minh họa: PV)
(PLVN) - Để đẩy mạnh đầu tư tín dụng có hiệu quả phục vụ phát triển nông nghiệp, nông nghiệp công nghệ cao, Ngân hàng Nhà nước (NHNN) sẽ phối hợp với các Bộ, ngành, đơn vị đề xuất sửa đổi, bổ sung chính sách, tạo thuận lợi tối đa cho đầu tư vào lĩnh vực này.

Bộ NN&PTNT ra 'tối hậu thư' xử lý dứt điểm các dự án tồn đọng

Bộ NN&PTNT ra 'tối hậu thư' xử lý dứt điểm các dự án tồn đọng
(PLVN) - Bộ trưởng Bộ Nông nghiệp và Phát triển nông thôn (NN&PTNT) Lê Minh Hoan mới có văn bản chỉ đạo thực hiện Công điện của Thủ tướng về tập trung giải quyết dứt điểm các dự án tồn đọng, khẩn trương hoàn thành, đưa vào sử dụng, báo cáo Bộ trước ngày 20/11/2024.

Còn nhiều ý kiến với dự thảo Nghị định kinh doanh xăng dầu mới

Nhiều chuyên gia cho rằng, không thể quy định mức lợi nhuận cụ thể cho từng mắt xích của hệ thống phân phối. (Ảnh: baodautu.vn).
(PLVN) - Đã nhiều lần tổ chức xin ý kiến cũng như nhận được các văn bản góp ý cho dự thảo Nghị định xăng dầu, thế nhưng dự thảo lần 4 vẫn còn nhiều vấn đề gây tranh luận ở một số đề xuất mới, đặc biệt quy định thương nhân phân phối chỉ được lấy hàng từ đầu mối kinh doanh xăng dầu.

Xuất khẩu nông, lâm, thuỷ sản: Quyết tâm 'cán' mốc kỷ lục 60 tỷ USD

Tăng tốc XK nông, lâm, thủy sản cán mốc 60 tỷ USD vào cuối năm 2024. (Ảnh minh họa: DNTT).
(PLVN) -  Bộ Nông nghiệp và Phát triển nông thôn (NN&PTNT) thông tin, 10 tháng năm 2024, xuất khẩu (XK) nông, lâm, thủy sản đạt 51,74 tỷ USD, tăng 20,2% so với cùng kỳ năm 2023. Hai tháng cuối năm 2024 sẽ là thời gian tăng tốc quyết liệt của các ngành hàng với mục tiêu mới nhất là đưa kim ngạch XK cán mốc kỷ lục khoảng 60 tỷ USD.

Nhiều chính sách ưu đãi thu hút đầu tư vào Thái Bình

Nhiều chính sách ưu đãi thu hút đầu tư vào Thái Bình
(PLVN) - Với những chính sách ưu đãi của tỉnh, ưu thế nổi trội về vị trí địa lý, Thái Bình thuộc nhóm các tỉnh, thành thu hút vốn đầu tư nước ngoài (FDI) hàng đầu cả nước. Năm 2023, lần đầu tiên Thái Bình lọt top 5 cả nước về thu hút FDI. Từ 2021 đến nay, Khu kinh tế (KKT) tỉnh thu hút được 3,73 tỷ USD vốn FDI.

Tiên phong Chuyển đổi kép vì một Việt Nam xanh hơn

Tiên phong Chuyển đổi kép vì một Việt Nam xanh hơn
(PLVN) - Ngày 12/11 hội thảo chuyên đề “Tiên phong Chuyển đổi kép vì một Việt Nam xanh hơn” đã diễn ra với sự có mặt của nhiều đại diện cơ quan, tổ chức trong và ngoài nước, các chuyên gia và doanh nghiệp . Sự kiện do Báo Đầu tư thuộc Bộ Kế hoạch và Đầu tư tổ chức.

Họp 'nóng' về dự án thép ngàn tỷ bị 'trùm mền' nhiều năm

Dự án TISCO 2 - một "địa chỉ" của sự lãng phí về nguồn lực đầu tư.
(PLVN) - Ngày sau khi Thủ tướng Phạm Minh Chính có Công điện hỏa tốc số 112/CĐ-TTg về giải quyết các dự án tồn đọng, dừng thi công..., hôm 12/11, Chủ tịch Ủy ban Quản lý vốn nhà nước tại doanh nghiệp đã triệu tập cuộc họp xử lý Dự án mở rộng giai đoạn 2 Nhà máy Gang thép Thái Nguyên (TISCO 2).

Tổng cục Hải quan yêu cầu ‘siết’ kỷ luật, kỷ cương công vụ

Tổng cục Hải quan mới đây đã ban hành Chỉ thị số 5269/CT-TCHQ về việc chấp hành kỷ luật, kỷ cương trong khi thi hành công vụ. (Ảnh: Quang Hùng)
(PLVN) - Để chấn chỉnh, khắc phục những tồn tại, hạn chế nêu trên, giữ nghiêm kỷ luật, kỷ cương hành chính, xây dựng môi trường làm việc chuyên nghiệp, văn minh, hiện đại và bảo đảm công tác quản lý công chức, xây dựng lực lượng, bảo vệ chính trị nội bộ, Tổng cục Hải quan mới đây đã ban hành Chỉ thị số 5269/CT-TCHQ về việc chấp hành kỷ luật, kỷ cương trong khi thi hành công vụ.

Livestream bán hàng: Khai thuế, nộp thuế như thế nào?

Livestream bán hàng: Khai thuế, nộp thuế như thế nào?
(PLVN) - Các tổ chức, cá nhân bán hàng hóa thông qua phiên livestream thực hiện đăng ký thuế, kê khai, nộp thuế theo nguyên tắc: tự khai, tự nộp, tự chịu trách nhiệm và xuất hóa đơn đầy đủ khi cung cấp hàng hóa, dịch vụ.

Dệt may sẽ đạt mục tiêu xuất khẩu 44 tỷ USD?

Đơn hàng của dệt may Việt Nam đang dồi dào. (Nguồn: VGP).
(PLVN) -  Kim ngạch xuất khẩu dệt may Việt Nam đang phục hồi theo đà phục hồi của kinh tế thế giới. Nhiều dự đoán cho thấy, năm nay, nhiều khả năng dệt may Việt Nam sẽ “về đích” với mục tiêu xuất khẩu đạt 44 tỷ USD.
