Tiến độ đường dây 500 kV mạch 3: Nhiều mối lo trước mùa mưa

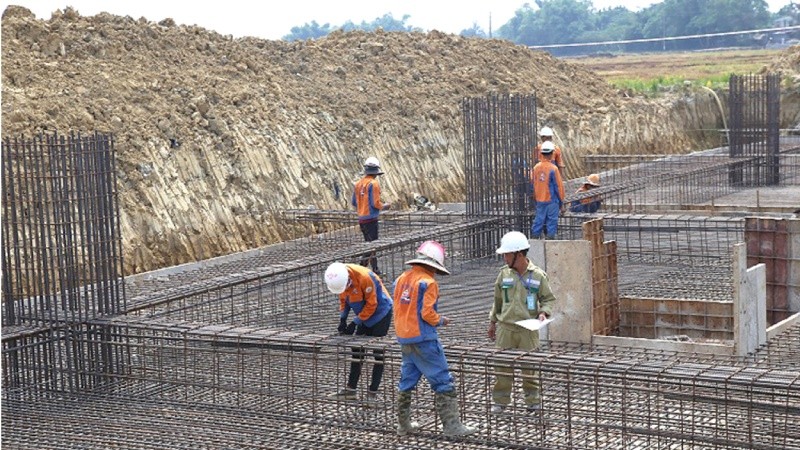

CPMB mong muốn các nhà thầu huy động thêm lực lượng thi công ngay khi được bàn giao mặt bằng
CPMB mong muốn các nhà thầu huy động thêm lực lượng thi công ngay khi được bàn giao mặt bằng
(PLVN) - Dự án (DA) đường dây 500 kV mạch 3 là DA trọng điểm được Chính phủ giao thực hiện với tiến độ nhanh nhất. Tính đến nay nhiều hạng mục công việc liên quan quá trình triển khai đã được triển khai đúng kế hoạch đề ra nhưng tiến độ DA vẫn là một mối lo khi mùa mưa đang đến...

Dù đúng hẹn tiến độ…

Theo báo cáo từ Ban Quản lý DA các công trình điện miền Trung (CPMB), tính đến nay, các nhà thầu thi công đã đào xong 430/1.608 vị trí móng, đang đào 70 vị trí; hoàn thành đúc 303/1.608 vị trí móng, đang đúc 75 vị trí. Hiện cũng đã duyệt phương án thi công với các đơn vị liên quan và triển khai thi công Trạm biến áp (TBA) 500kV Vũng Áng; Sân phân phối 500kV Quảng Trạch cũng bắt đầu những bước triển khai đầu tiên.

Song song đó, những phần công việc tại TBA 500kV Dốc Sỏi, TBA 500kV Pleiku 2 cũng đã hoàn thành một số khâu đầu tiên. Ngoài ra, nhiều công việc khác có liên quan đến DA như khảo sát, đánh giá hiện trạng rừng, lập kế hoạch, trồng rừng thay thế; kiểm đếm tài sản phục vụ công tác bồi thường, giải phóng mặt bằng (GPMB) đang được CPMB tích cực phối hợp với chính quyền địa phương các cấp để thực hiện.

Ông Nguyễn Đức Tuyển, Giám đốc CPMB cho biết, sau hơn 6 tháng triển khai DA đường dây 500kV mạch 3, CPMB đã nhận được sự quan tâm rất lớn của chính quyền địa phương các cấp, đặc biệt các địa phương cũng cố gắng tập trung đẩy nhanh tiến độ công trình. Tuy nhiên trong quá trình thực hiện DA, mặc dù nhiều hạng mục đã được CPMB thực hiện đúng hẹn nhưng vẫn còn nhiều nỗi lo và sẽ gặp không ít khó khăn để hoàn thành tiến độ DA.

Trong đó, khó khăn nhất vẫn là khâu CPMB vì mức hỗ trợ đất trồng cây lâu năm ở nhiều địa phương chưa phù hợp với thực tế. Chưa kể, thủ tục lập, phê duyệt đơn giá đất mất nhiều thời gian trong khi đó chính sách từng địa phương lại có những điểm khác dẫn tới sự so sánh ở các vùng giáp ranh khi phương án đền bù được công bố.

Đặc biệt, một số hộ dân đã xây dựng nhà trong tuyến đường dây, trên diện tích đất thu hồi làm móng trụ và trong phạm vi hành lang lưới điện đều là đất màu nhưng các hộ đều khẳng định đất ở, đồng thời yêu cầu đền bù cả hoa màu trong hành lang tuyến không thuộc diện bồi thường. Đại diện CPMB khẳng định, để tập trung giải quyết những khó khăn, vướng mắc nêu trên, đơn vị đang tranh thủ sự giúp đỡ của chính quyền địa phương để thực hiện công tác đền bù đúng theo quy định của Nhà nước.

… nhưng còn nhiều mối lo

Một số nguyên nhân khác làm ảnh hưởng đến tiến độ thực hiện DA như thời tiết khu vực miền Trung, Tây Nguyên đã bắt đầu mưa vào buổi chiều và xuất hiện giông lốc cục bộ ở một số khu vực; Công tác đền bù phục vụ thi công của nhà thầu tiến hành chậm, không kịp so với việc tổ chức vận động bàn giao mặt bằng; Một số nhà thầu chưa tập trung cao độ, chưa triển khai thêm người để thực hiện thi công móng ngay sau khi bàn giao mặt bằng dù trước đó các nhà thầu đã cam kết sẽ huy động thêm lực lượng thi công khi có mặt bằng.

Đáng lo ngại là khu vực triển khai thi công đường dây 500 kV mạch 3 thuộc địa bàn duyên hải miền Trung và giáp ranh miền Trung, thời tiết rất khắc nghiệt. Những vị trí móng cột nằm gần triền núi sẽ hết sức khó khăn khi thi công vào mùa mưa nếu không sớm GPMB.

Ông Tuyển cũng cho biết thêm DA đường dây 500 kV mạch 3 được chia thành 26 gói thầu xây lắp, CPMB đã thành lập 8 Tổ chỉ đạo tiền phương bám sát tình hình triển khai tại công trường để phối hợp, điều hành các nhà thầu thi công, tư vấn giám sát, tư vấn thiết kế đẩy nhanh tiến độ thi công.

DA đường dây 500kV mạch 3 là công trình trọng điểm được Chính phủ đặc biệt quan tâm, cần sớm hoàn thành nghiệm thu đóng điện vào ngày 30/6/2020 để đảm bảo cung cấp điện cho khu vực miềnNam cũng như điều hòa nguồn năng lượng trên cả nước. Tiến độ DA này là điều mà nhiều người đang rất trông đợi vì những khó khăn trong điều tiết, truyền tải điện hiện nay, đặc biệt trong những ngày nắng nóng, phụ tải điện liên tục đạt công suất kỷ lục.

Ông Tuyển chia sẻ, tiến độ mà CPMB được giao thực hiện DA đường dây 500kV mạch 3 là rất ngắn so với một công trình có quy mô lớn, nhất là lại thi công trong điều kiện địa hình khó khăn, thời tiết khắc nghiệt ở khu vực miền Trung, Tây Nguyên nhưng vì nhận thức được tầm quan trọng của đường dây đối với an ninh năng lượng quốc gia cũng như sự phát triển kinh tế xã hội của 2 miền nên CPMB vẫn đang nỗ lực hết sức để DA về đích đúng tiến độ.

Theo ông Tuyển, để DA đạt tiến độ, các đơn vị thi công, tư vấn giám sát phải huy động đủ nguồn lực để tranh thủ thời gian, khẩn trương tổ chức thi công khi điều kiện thời tiết thuận lợi trong mùa khô. Trước mắt cần tập trung hoàn thành việc đúc móng trước mùa mưa năm nay cũng như các hạng mục công việc có liên quan khác để công trình sớm hoàn thành đưa dòng điện vào miền Nam.

Tin cùng chuyên mục

Thiên tai gây thiệt hại gần 85.000 tỷ đồng trong năm 2024

Thiên tai gây thiệt hại gần 85.000 tỷ đồng trong năm 2024

(PLVN) - Theo thống kê của Bộ Nông nghiệp và Phát triển nông thôn (NN&PTNT), trong năm 2024 thiên tai xảy ra rất khốc liệt, cực đoan, diễn biến phức tạp. Thiên tai đã làm 513 người chết và mất tích, tổng thiệt hại kinh tế ước tính trên 84.900 tỷ đồng (năm 2023, thiên tai làm 169 chết và mất tích, thiệt hại 9.324 tỷ đồng).

Đọc thêm

Thách thức bảo vệ môi trường trong hoạt động thủy sản

Nhiều nhiệm vụ trọng tâm để bảo vệ các hệ sinh thái ven biển vùng Đồng bằng sông Cửu Long. (Ảnh: Hữu Tuấn)
(PLVN) -  Ngành thủy sản được xác định là một trong những ngành kinh tế mũi nhọn trong nền kinh tế biển của Việt Nam với tốc độ tăng trưởng nhanh. Nhưng trong quá trình phát triển, ngành thủy sản cũng đang phải đối mặt với không ít những thách thức, trong đó có vấn đề môi trường và suy thoái hệ sinh thái ven biển.

Hiệu quả chính sách phát triển kinh tế số

Ảnh minh hoạ.
(PLVN) -  Phó Thủ tướng Thường trực Nguyễn Hòa Bình vừa ký Quyết định 1437/QĐ-TTg ngày 20/11/2024 ban hành Kế hoạch hành động quốc gia về phát triển kinh tế số giai đoạn 2024 - 2025.

Hơn 730 dự án đang hoạt động tại các KCN - KCX Hà Nội

Công ty TNHH Điện tử Meiko Thăng Long, có địa chỉ tại lô J1-J2 (khu công nghiệp Thăng Long, xã Võng La, huyện Đông Anh,TP. Hà Nội)
(PLVN) - Nhiều năm qua, doanh nghiệp tại các khu công nghiệp của Hà Nội luôn tạo giá trị bình quân trên 40% giá trị sản lượng công nghiệp, 40% kim ngạch xuất khẩu và trên 20% GDP của Thành phố, góp phần thúc đẩy tăng trưởng kinh tế và trở thành nhân tố quan trọng trong sự nghiệp công nghiệp hóa, hiện đại hóa của Thủ đô và cả nước.

Bộ trưởng, Chủ tịch Ngân hàng Trung ương Cuba thăm và làm việc với Ngân hàng Chính sách xã hội

Bà Juanna Lilia Delgado Portal – Bộ trưởng, Chủ tịch Ngân hàng Trung ương Cuba trao đổi tại buổi làm việc với Ngân hàng Chính sách xã hội.
(PLVN) - Ngày 20/11, Đoàn lãnh đạo cấp cao Ngân hàng Trung ương Cuba do bà Juanna Lilia Delgado Portal - Bộ trưởng, Chủ tịch Ngân hàng Trung ương Cuba làm Trưởng đoàn đã đến thăm và làm việc tại Ngân hàng Chính sách xã hội (NHCSXH). Đi cùng đoàn có đại diện một số Bộ, ngành, Chủ tịch một số Ngân hàng tại Cuba; đại diện Đại sứ quán Cuba tại Việt Nam và đại diện Ngân hàng Nhà nước Việt Nam.

Cảng Hải Phòng đón nhận Huân chương lao động Hạng Nhì

Thừa ủy quyền của Chủ tịch nước, ông Nguyễn Hoàng Anh, Uỷ viên Trung ương Đảng, Chủ tịch Uỷ ban Quản lý vốn nhà nước tại doanh nghiệp trao Bằng khen cho Công ty cổ phần Cảng Hải Phòng.
(PLVN) - Ngày 20/11, Công ty CP Cảng Hải Phòng tổ chức Lễ kỷ niệm 95 năm Ngày truyền thống Đảng bộ và Đội ngũ công nhân Cảng (24/11/1929-24/11/2024); 95 năm Ngày thành lập Chi bộ Đảng đầu tiên của Cảng Hải Phòng (28/11/1929-28/11/2024) và đón nhận Huân chương lao động Hạng Nhì.

Chỉ có 28% hồ thủy lợi được lập quy trình vận hành

Chỉ có 28% hồ thủy lợi được lập quy trình vận hành
(PLVN) - Sáng 19/11, tại Hà Nội, Bộ NN&PTNT tổ chức diễn đàn “Nâng cao hiệu quả thông tin, cảnh báo, đảm bảo vận hành an toàn đập, hồ chứa nước trong tình hình mới". Sự kiện nêu ra những vấn đề cấp bách của hệ thống các hồ, đập thủy lợi đang “gánh” trên vai nhiều nhiệm vụ trọng yếu của quốc gia.

Thúc đẩy hợp tác nông nghiệp Việt Nam - Pháp

Thúc đẩy hợp tác nông nghiệp Việt Nam - Pháp
(PLVN) - Sáng 19/11, Thứ trưởng Bộ Nông nghiệp và Phát triển nông thôn (NN&PTNT) Phùng Đức Tiến đã làm việc với đoàn đại biểu Nghiệp đoàn Giới chủ Pháp (MEDEF) do ông Francois Corbin làm trưởng đoàn, trong khuôn khổ hai nước thúc đẩy hợp tác kinh tế và đầu tư.

Tăng thuế tiêu thụ đặc biệt với thuốc lá: Cần lộ trình tăng thuế hợp lý

Toàn cảnh Toạ đàm "Tăng thuế tiêu thụ đặc biệt và chống buôn lậu thuốc lá – Những vấn đề đặt ra" diễn ra chiều nay, tại Hà Nội.
(PLVN) -  Theo các chuyên gia, việc tăng thuế tiêu thụ đặc biệt (TTĐB) với thuốc lá là cần thiết. Tuy nhiên, để đạt được mục tiêu chính sách đề ra, cần có lộ trình tăng thuế hợp lý, đảm bảo cân bằng giữa mục tiêu hạn chế tiêu dùng và ngăn chặn tình trạng buôn lậu, gian lận thương mại và tăng nguồn thu cho ngân sách Nhà nước.

Ngành tôm bứt phá, dự báo đạt 4 tỷ USD trong năm 2024

Ngành tôm bứt phá, dự báo đạt 4 tỷ USD trong năm 2024

(PLVN) - Trong 10 tháng đầu năm 2024, xuất khẩu tôm Việt Nam đạt 3,2 tỷ USD, tăng 13% so với cùng kỳ năm trước. Các thị trường lớn như Trung Quốc, Mỹ và EU đều ghi nhận tăng trưởng tích cực. Với giá tôm cải thiện và nhu cầu nhập khẩu tăng cao, dự báo mục tiêu 4 tỷ USD kim ngạch xuất khẩu trong năm nay là hoàn toàn khả thi.

Quyết tâm gỡ 'thẻ vàng' IUU của EC

Việt Nam quyết tâm gỡ “thẻ vàng” IUU trong năm 2024. (Ảnh minh họa: CTV)
(PLVN) - Ngày 18/11, Thứ trưởng Bộ Nông nghiệp và Phát triển nông thôn (NN&PTNT) Phùng Đức Tiến đã họp với các đơn vị liên quan để thực hiện kế hoạch của Chính phủ chỉ đạo làm việc với Đoàn thanh tra Ủy ban Châu Âu (EC) về chống khai thác thủy sản bất hợp pháp (IUU) lần 5.

Chờ tỉnh và huyện để kéo dây giải tỏa công suất Nhiệt điện Nhơn Trạch 3 và 4

Đại diện NPTPMB báo cáo lãnh đạo EVNNPT về tiến độ Dự án đường dây 220kV Nhà máy điện Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái.
(PLVN) - Ban Quản lý Dự án truyền tải điện (NPTPMB) hạ quyết tâm hoàn thành Dự án đường dây 220kV Nhà máy điện Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái trong quý III/2025 để có thể cùng các đơn vị thuộc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) thực hiện việc giải tỏa công suất Nhà máy nhiệt điện Nhơn Trạch 3 và 4.

Tiềm năng huy động vốn tư nhân cho phát triển xanh

Quản lý nước là một trong những dự án được ưu tiên cho vay để bảo vệ môi trường. (Ảnh minh họa/Vneconomy)
(PLVN) - Ngân hàng Thương mại Cổ phần Ngoại thương Việt Nam (Vietcombank) mới phát hành thành công 2.000 tỷ đồng trái phiếu xanh để cho vay các dự án thuộc lĩnh vực bảo vệ môi trường và dự án mang lại lợi ích về môi trường. Điều này cho thấy nhu cầu về trái phiếu xanh là rất lớn và là tín hiệu tích cực về tiềm năng trong việc huy động dòng vốn từ khối tư nhân cho quá trình chuyển đổi hướng đến phát thải ròng bằng 0 của Việt Nam.
