Thủ tướng Phạm Minh Chính: Đường dây 500 kV mạch 3 phải khai thác chậm nhất vào ngày 30/6

Chiều 1/4, tại trụ sở Chính phủ, Thủ tướng Chính phủ Phạm Minh Chính chủ trì họp với các bộ, ngành, địa phương, đơn vị về tình hình thực hiện các dự án đường dây 500 kV mạch 3 đoạn từ Quảng Trạch (tỉnh Quảng Bình) đến Phố Nối (tỉnh Hưng Yên), với yêu cầu "dây không đợi cột, cột không đợi móng, móng không đợi một người làm mà phải nhiều người làm", khai thác dự án chậm nhất vào ngày 30/6.

Thủ tướng Phạm Minh Chính: Đường dây 500 kV mạch 3 phải khai thác chậm nhất vào ngày 30/6 ảnh 1

Thủ tướng cảm ơn, đánh giá cao Đảng bộ, chính quyền các địa phương có dự án đi qua đã nỗ lực phối hợp với các bộ, ngành, đơn vị liên quan thúc đẩy triển khai dự án - Ảnh: VGP/Nhật Bắc

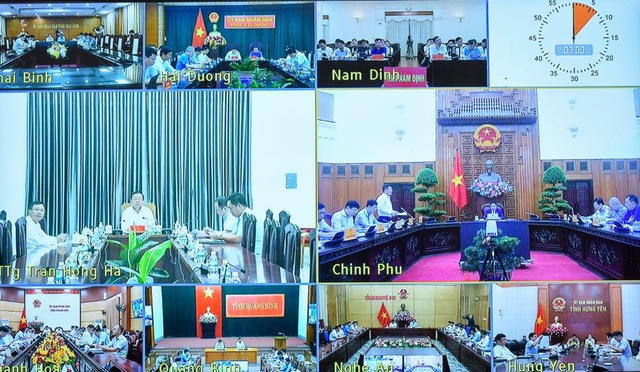

Hội nghị được tổ chức theo hình thức trực tuyến tại điểm cầu trụ sở Chính phủ với điểm cầu 9 tỉnh có dự án đi qua. Phó Thủ tướng Chính phủ Trần Hồng Hà dự họp tại đầu cầu tỉnh Khánh Hòa.

Tham dự cuộc làm việc có Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên; Bộ trưởng, Chủ nhiệm Văn phòng Chính phủ Trần Văn Sơn; lãnh đạo các bộ, ngành, cơ quan ở Trung ương; lãnh đạo các tỉnh Hưng Yên, Hải Dương, Thái Bình, Nam Định, Ninh Bình, Thanh Hóa, Nghệ An, Hà Tĩnh và Quảng Bình; lãnh đạo Tập đoàn Điện lực Việt Nam, Tổng Công ty Truyền tải điện Quốc gia.

Dự án đường dây 500 kV mạch 3 kéo dài (Phố Nối, tỉnh Hưng Yên - Quảng Trạch, tỉnh Quảng Bình) có tổng chiều dài khoảng 519 km, tổng mức đầu tư khoảng 22.356 tỷ đồng.

Thủ tướng Phạm Minh Chính: Đường dây 500 kV mạch 3 phải khai thác chậm nhất vào ngày 30/6 ảnh 2

Thủ tướng chủ trì họp với các bộ, ngành, địa phương, đơn vị về tình hình thực hiện các dự án đường dây 500 kV mạch 3 đoạn từ Quảng Trạch (tỉnh Quảng Bình) đến Phố Nối (tỉnh Hưng Yên) - Ảnh: VGP/Nhật Bắc

Dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) thuộc Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư; có vai trò đặc biệt quan trọng trong việc kết nối lưới điện liên miền, góp phần bảo đảm cung ứng điện cho miền Bắc.

Dự án gồm 4 dự án thành phần: Quảng Trạch – Quỳnh Lưu; Quỳnh Lưu – Thanh Hóa; Thanh Hóa - Nhà máy nhiệt điện Nam Định 1 và Nhà máy nhiệt điện Nam Định 1 – Phố Nối. Các dự án này đều khởi công tháng 10/2023 và tháng 1/2024; phấn đấu hoàn thành, đưa vào vận hành công trình trong tháng 6/2024.

Tại cuộc họp, lãnh đạo bộ, ngành, địa phương, đơn vị liên quan báo cáo tình hình triển khai các dự án; phản ánh các khó khăn, vướng mắc; đề xuất các nhiệm vụ, giải pháp để các dự án được triển khai thuận lợi hơn.

Thủ tướng Phạm Minh Chính: Đường dây 500 kV mạch 3 phải khai thác chậm nhất vào ngày 30/6 ảnh 3

Phó Thủ tướng Trần Hồng Hà đề nghị EVN, EVNNPT xây dựng phương án huy động, sử dụng hiệu quả trang thiết bị đóng cọc móng - Ảnh: VGP/Minh Khôi

Hiện nay, toàn bộ 4 dự án đã hoàn thành công tác chuẩn bị đầu tư; thực hiện ký kết hợp đồng cho 225/226 gói thầu. Cả 4 dự án đã thực hiện bàn giao mặt bằng tại 1.177/1.177 vị trí móng cột và 231/503 khoảng néo, đạt khoảng 46%.

Các nhà thầu đang triển khai thi công móng đồng loạt trên toàn tuyến tại 100% vị trí; hoàn thành đúc móng được 430/1.177 vị trí; bàn giao 182/1.177 cột thép; hoàn thành lắp dựng 43/1.177 vị trí cột; đang lắp dựng 59/1.177 vị trí cột.

Phó Thủ tướng Trần Hồng Hà đề nghị EVN, EVNNPT xây dựng phương án huy động, sử dụng hiệu quả trang thiết bị đóng cọc móng, bảo đảm số lượng, chất lượng cấu kiện thép đúc lớn cho cột đường dây 500 kV; phối hợp chặt chẽ với các bộ, ngành, địa phương sớm hoàn thành khung giá bồi thường giải phóng mặt bằng; bố trí quỹ đất tái định cư; khẩn trương phê duyệt các phương án mở đường tạm phục vụ thi công các vị trí cột.

Thủ tướng Phạm Minh Chính: Đường dây 500 kV mạch 3 phải khai thác chậm nhất vào ngày 30/6 ảnh 4

Hội nghị được tổ chức theo hình thức trực tuyến tại điểm cầu trụ sở Chính phủ với điểm cầu 9 tỉnh có dự án đi qua - Ảnh: VGP/Nhật Bắc

Kết luận cuộc họp, Thủ tướng Chính phủ Phạm Minh Chính cảm ơn, đánh giá cao Đảng bộ, chính quyền các địa phương có dự án đi qua đã nỗ lực phối hợp với các bộ, ngành, đơn vị liên quan thúc đẩy triển khai dự án; phối hợp xử lý kịp thời các vướng mắc phát sinh; đặc biệt cảm ơn người dân nơi có dự án đi qua đã nhường đất, nhường chỗ ở, nơi làm ăn, sinh kế cho dự án…

Thủ tướng biểu dương EVN, trực tiếp là EVNNPT đã phát huy truyền thống Anh hùng, triển khai, thúc đẩy dự án; các nhà thầu đã tập trung cao độ, huy động nhân lực, thiết bị, máy móc, thi công các dự án với tinh thần "vượt nắng, thắng mưa", "làm việc 3 ca, 4 kíp, xuyên lễ, xuyên Tết", "chỉ bàn làm, không bàn lùi", thi công đồng bộ trên tất cả các vị trí, công đoạn, công việc thuộc phạm vi dự án; được thể hiện qua khí thế lao động sôi nổi trên toàn tuyến.

Hơn lúc nào hết, tinh thần đó phải được phát huy hơn nữa để bù đắp những thiếu hụt, chậm trễ thời gian qua, Thủ tướng nêu rõ.

Thủ tướng cũng ghi nhận Bộ Công Thương thường xuyên giao ban, đôn đốc, kiểm tra; các Bộ: Nông nghiệp và Phát triển nông thôn, Tài nguyên và Môi trường… phối hợp chặt chẽ giải quyết các công việc; Văn phòng Chính phủ đã giúp Chính phủ, Thủ tướng Chính phủ tổng hợp, nắm bắt tình hình; Uỷ ban Quản lý vốn Nhà nước tại doanh nghiệp đã tích cực vào cuộc… triển khai dự án.

Thủ tướng Phạm Minh Chính: Đường dây 500 kV mạch 3 phải khai thác chậm nhất vào ngày 30/6 ảnh 5

Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên phát biểu tại cuộc họp - Ảnh: VGP/Nhật Bắc

Đánh giá các dự án có ý nghĩa quan trọng, tiến độ triển khai cơ bản đáp ứng yêu cầu, song khối lượng công việc còn rất lớn, để hoàn thành theo kế hoạch, Thủ tướng Chính phủ Phạm Minh Chính yêu cầu các bộ, ngành, địa phương, đơn vị phải tập trung phối hợp triển khai đồng bộ các phần việc còn lại, tiếp tục phối hợp, rà soát các vấn đề liên quan; kịp thời xử lý các vướng mắc theo thẩm quyền; nỗ lực vượt qua các khó khăn, thách thức, bảo đảm kịp thời tiến độ, chất lượng và an toàn lao động, nhất là an toàn lao động tại các vị trí có địa hình khó khăn, phức tạp và vào thời điểm thời tiết không thuận lợi.

Thủ tướng nhấn mạnh, các cơ quan, địa phương, đơn vị phối hợp chặt chẽ với nhau và với nhân dân, doanh nghiệp vì mục tiêu chung, tất cả vì lợi ích quốc gia dân tộc, vì lợi ích của nhân dân, vì sự phát triển của đất nước, tránh phiền hà, tiêu cực, tham nhũng trong quá trình triển khai dự án, trên tinh thần "lắng nghe, chia sẻ, hành động", "cùng làm, cùng thắng và cùng hưởng".

Thủ tướng nhấn mạnh, tư tưởng phải thông, nhất trí cao về tầm quan trọng, vai trò, vị trí dự án, đã nỗ lực rồi thì nỗ lực hơn nữa, quyết tâm rồi thì quyết tâm lớn hơn nữa, "biến không thành có, biến khó thành dễ, biến không thể thành có thể", xác định trọng tâm, trọng điểm, "dây không đợi cột, cột không đợi móng, móng không đợi một người làm mà phải nhiều người làm".

Các địa phương khẩn trương giải phóng mặt bằng, bàn giao hành lang tuyến để chủ đầu tư thực hiện công tác rải, kéo dây dẫn; khẩn trương di dời tái định cư và thực hiện các thủ tục tái định cư cho các hộ dân, bảo đảm an toàn hành lang tuyến.

Thủ tướng Phạm Minh Chính: Đường dây 500 kV mạch 3 phải khai thác chậm nhất vào ngày 30/6 ảnh 6

Lãnh đạo Tập đoàn Điện lực Việt Nam phát biểu tại cuộc họp - Ảnh: VGP/Nhật Bắc

EVN, trực tiếp là EVNNPT tiếp tục đôn đốc các nhà thầu xây dựng tập trung nhân lực, máy móc thi công sớm hoàn thành xây dựng móng cột và tổ chức thực hiện lắp dựng cột, rải căng dây theo đúng tiến độ cam kết; các nhà thầu cung cấp vật tư thiết bị khẩn trương hoàn thành công tác chế tạo và vận chuyển đến công trường để lắp dựng đồng bộ.

Thủ tướng lưu ý các bộ, ngành, EVN chia sẻ công việc phù hợp, hợp lý với các doanh nghiệp ở địa phương, phát huy tinh thần, nghệ thuật "chiến tranh nhân dân", "chiến tranh du kích" trước đây vào công việc này nhưng phải làm với yêu cầu hiện đại, chuyên nghiệp, đúng yêu cầu kỹ thuật với tinh thần nguồn lực bắt nguồn từ tư duy, động lực bắt nguồn từ sự đổi mới, sức mạnh bắt nguồn từ nhân dân.

Chốt lại một số mốc thời gian quan trọng, Thủ tướng yêu cầu phấn đấu hoàn thành khung chính sách để đền bù cho người dân bị ảnh hưởng bởi dự án trước ngày 10/4/2024; hoàn thành đúc các vị trí móng trước ngày 30/4; hoàn thành dựng cột trước ngày 30/5; hoàn thành cơ bản các hạng mục dự án thuộc dự án vào ngày 20/6/2024 để đóng điện, đưa vào khai thác chậm nhất vào ngày 30/6/2024./.

Đọc thêm

Thủ tướng kiểm tra hiện trường, đốc thúc nhiều dự án cao tốc trọng điểm

Dự án đầu tiên được Thủ tướng tới kiểm tra tình hình thi công là dự án Vân Phong - Nha Trang - Ảnh: VGP/Nhật Bắc
Ngày 29/4, Thủ tướng Chính phủ Phạm Minh Chính và đoàn công tác đi kiểm tra hiện trường, động viên cán bộ, công nhân đang làm việc trên công trường, đốc thúc một số dự án thành phần thuộc tuyến cao tốc Bắc - Nam phía đông giai đoạn 2021-2025, đi qua địa bàn các tỉnh Khánh Hòa, Bình Định, Phú Yên và cao tốc Khánh Hòa - Buôn Ma Thuột.

Đánh giá kỹ đề xuất thu hẹp phạm vi dịch vụ xuất khẩu được hưởng thuế suất 0%

Chủ nhiệm Ủy ban Đối ngoại Vũ Hải Hà phát biểu tại phiên họp. (Ảnh trong bài: VGP)
(PLVN) - Cho ý kiến về dự án Luật Thuế giá trị gia tăng (sửa đổi) tại phiên họp của Ủy ban Thường vụ Quốc hội mới đây, các ý kiến đề nghị đánh giá kỹ tác động việc bỏ áp dụng thuế suất giá trị gia tăng 0% đối với các dịch vụ cung cấp cho khu phi thuế quan và doanh nghiệp chế xuất và việc thu hẹp phạm vi các dịch vụ xuất khẩu được áp dụng thuế suất 0% để tránh làm ảnh hưởng đến môi trường đầu tư kinh doanh.

Giải pháp nào để thu hút, 'giữ chân' nhân tài cho Thủ đô?

Nhiều đại biểu đề xuất các cơ chế, chính sách cụ thể để thu hút, trọng dụng nhân tài. (Ảnh minh họa: Q.Vinh)
(PLVN) - Rất nhiều ý kiến đồng thuận cao với dự thảo Luật Thủ đô (sửa đổi), trong đó có việc bổ sung nội dung riêng Điều 16 trong dự thảo Luật về “Thu hút, trọng dụng người có tài năng và phát triển nguồn nhân lực chất lượng cao”, mà Luật Thủ đô năm 2012 chưa có. Đồng thời, các ý kiến đã đề xuất nhiều giải pháp thiết thực để thu hút, “giữ chân” nhân lực chất lượng cao cho Thủ đô.

Thủ tướng phát lệnh đưa vào khai thác cao tốc Cam Lâm - Vĩnh Hảo và Diễn Châu - Bãi Vọt

Thủ tướng phát lệnh đưa vào khai thác cao tốc Cam Lâm - Vĩnh Hảo và Diễn Châu - Bãi Vọt
Chiều 28/4, tại tỉnh Ninh Thuận, Thủ tướng Chính phủ Phạm Minh Chính, Trưởng Ban Chỉ đạo Nhà nước các công trình, dự án quan trọng quốc gia, trọng điểm ngành Giao thông vận tải (Ban Chỉ đạo) dự Lễ khánh thành Dự án đường bộ cao tốc Cam Lâm - Vĩnh Hảo và thông xe đưa vào khai thác dự án cao tốc Diễn Châu - Bãi Vọt (đoạn từ Diễn Châu đến Quốc lộ 46B).

Ninh Thuận cần tìm lối đi riêng để trở thành địa chỉ đáng để đầu tư, đáng sống

Ninh Thuận cần tìm lối đi riêng để trở thành địa chỉ đáng để đầu tư, đáng sống
(PLVN) - Thủ tướng Phạm Minh Chính đề nghị tỉnh Ninh Thuận cần rút ra các bài học phát triển của chính địa phương cũng như các tỉnh, thành phố và các đô thị trong cả nước, tiếp tục đổi mới sáng tạo, phát huy nội lực, đặc biệt là nguồn nhân lực chất lượng cao, tận dụng tốt thời cơ, tìm ra lối đi riêng để Ninh Thuận trở thành địa chỉ đáng đến, đáng để đầu tư, đáng cống hiến, đáng trải nghiệm, đáng sống...

Đại tướng Võ Nguyên Giáp, vị tướng của lòng nhân

Các chiến sĩ thi đua trong Chiến dịch Điện Biên Phủ vui mừng công kênh Đại tướng Tổng Tư lệnh Võ Nguyên Giáp tại lễ mừng công ngày 13/5/1954. (Ảnh từ Sách ảnh Đại tướng Tổng tư lệnh Võ Nguyên Giáp).
(PLVN) - Ông là vị tướng trẻ tuổi nhất, được lãnh tụ Hồ Chí Minh phong hàm Đại tướng đầu tiên theo cách rất đặc biệt khi mới 37 tuổi. Từ Chiến thắng Điện Biên Phủ 1954 đến đại thắng mùa Xuân năm 1975 mãi mãi được ghi vào sử sách những mốc son chói lọi gắn với tên tuổi Đại tướng Võ Nguyên Giáp…

Chiến dịch Hồ Chí Minh thần tốc trong ký ức một Anh hùng xe tăng

Trung tướng Đoàn Sinh Hưởng cùng những người lính xe tăng Lữ đoàn 206 QK4. (Ảnh: BLL Lữ đoàn 273).
(PLVN) - Tôi hỏi ông, ngày cuối cùng của chiến tranh với ông thế nào? Ông nói: “Sau khi chiếm được sân bay Tân Sơn Nhất và Bộ Tổng tham mưu địch, chúng tôi ôm chầm lấy nhau hò reo phấn khởi, nước mắt chảy quanh vì vui sướng. Sau đó, tôi ngồi một mình trên xe tăng nghĩ về đồng đội đã hy sinh, về bố mẹ, anh chị em. Và việc tôi nghĩ nhiều nhất là sau này mình sẽ làm gì”...

Chiến thắng Điện Biên Phủ: Chiến thắng của sức mạnh chính nghĩa Việt Nam

Đại tướng Võ Nguyên Giáp trong Chiến dịch Điện Biên Phủ. (Ảnh: tư liệu).
(PLVN) - Chiến thắng Điện Biên Phủ (07/5/1954) được ghi vào lịch sử dân tộc như một Bạch Đằng, một Chi Lăng hay một Đống Đa trong thế kỷ XX và đi vào lịch sử thế giới như một chiến công hiển hách, báo hiệu sự thắng lợi của Nhân dân của các dân tộc bị áp bức, sự sụp đổ của chủ nghĩa thực dân. Mãi mãi tỏa sáng theo thời gian, Chiến thắng lịch sử Điện Biên Phủ là chiến thắng của sức mạnh chính nghĩa Việt Nam.

Phó Thủ tướng Chính phủ dự lễ khánh thành Đền thờ Anh hùng liệt sĩ tại Kiên Giang

Phó Thủ tướng Chính phủ dự lễ khánh thành Đền thờ Anh hùng liệt sĩ tại Kiên Giang
(PLVN) - Ngày 27/4, tại huyện Giang Thành, tỉnh Kiên Giang, UBND tỉnh đã tổ chức lễ khánh thành Đền thờ Anh hùng liệt sĩ lực lượng vũ trang nhân dân và Thanh niên xung phong hy sinh trên tuyến đường 1C và tu bổ cấp thiết di tích lịch sử cách mạng bia tưởng niệm tuyến đường 1C. Phó Thủ tướng Lê Minh Khái cùng nhiều đại biểu dâng hương và trồng cây lưu niệm.

Đại tướng Phan Văn Giang gửi Thư khen động viên lực lượng thực hiện nhiệm vụ diễu binh, diễu hành kỷ niệm 70 năm Chiến thắng Điện Biên Phủ

Đại tướng Phan Văn Giang. Ảnh: Báo Quân đội nhân dân
(PLVN) -  Nhằm động viên các lực lượng thực hiện nhiệm vụ diễu binh, diễu hành kỷ niệm 70 năm Chiến thắng Điện Biên Phủ (07/5/1954 - 07/5/2014), Đại tướng Phan Văn Giang, Ủy viên Bộ Chính trị, Phó Bí thư Quân ủy Trung ương, Bộ trưởng Bộ Quốc phòng đã gửi thư khen động viên cán bộ, chiến sĩ, quân nhân chuyên nghiệp, công nhân và viên chức quốc phòng; cán bộ, chiến sĩ dân quân tự vệ thực hiện nhiệm vụ diễu binh, diễu hành kỷ niệm 70 năm Chiến thắng Điện Biên Phủ. Dưới đây là nội dung Thư của Đại tướng Phan Văn Giang:

Cần quy định rõ “kinh tế hóa” ngành tài nguyên, khoáng sản

Chủ nhiệm Ủy ban Kinh tế Vũ Hồng Thanh cho rằng, cần nghiên cứu để quy định rõ việc xử lý trong trường hợp khoáng sản đó gồm nhiều loại khoáng sản khác nhau. (Ảnh: Quochoi.vn)
(PLVN) - Cho ý kiến về dự án Luật Địa chất và Khoáng sản tại phiên họp vừa diễn ra, các ý kiến trong Ủy ban Thường vụ Quốc hội đề nghị rà soát, hoàn thiện cơ chế quản lý theo nguyên tắc thị trường, kiểm tra, kiểm soát chặt chẽ hoạt động khai thác khoáng sản bảo đảm công khai, minh bạch, chống tiêu cực, lãng phí tài nguyên khoáng sản, tăng nguồn thu cho ngân sách.

Bảo vệ nền tảng tư tưởng của Đảng: Phản bác các luận điệu xuyên tạc về công tác cán bộ

Hội nghị Trung ương 8 khóa XIII đã bàn về công tác quy hoạch Ban Chấp hành Trung ương Đảng nhiệm kỳ 2026 - 2031. (Ảnh: Đăng Khoa)
(PLVN) - Nhờ những chủ trương đúng đắn, sáng suốt và sự lãnh đạo quyết liệt, linh hoạt của Đảng, công tác cán bộ của nước ta thời gian qua đã đạt được nhiều thành tựu đáng ghi nhận. Tuy nhiên, lợi dụng những hạn chế, bất cập trong công tác cán bộ, các thế lực thù địch, phản động đang ra sức xuyên tạc, bôi nhọ, nhằm chống phá Đảng và Nhà nước ta.
