“Siêu dự án” Đại học Quốc gia Hà Nội: Kiến nghị đánh giá tổng thể dự án

0:00 / 0:00
0:00
(PLVN) -  Từ kết quả kiểm toán, Kiểm toán Nhà nước (KTNN) đề nghị Thủ tướng chỉ đạo Đại học Quốc gia (ĐHQG) phối hợp với các bộ, ngành, địa phương đánh giá tổng thể Dự án ĐHQG Hà Nội tại Hòa Lạc và đề xuất phương án thực hiện trong thời gian tới nhằm đưa dự án vào hoạt động.

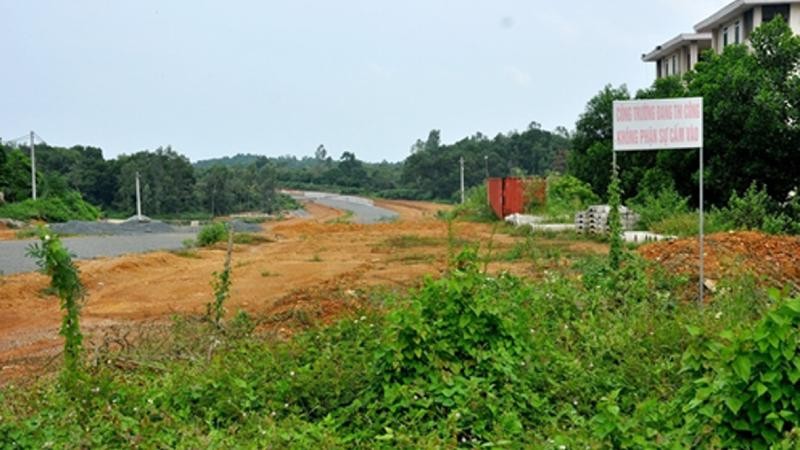

Một trong những nguyên nhân khiến dự án “bất động” 18 năm nay là vướng mắc trong giải phóng mặt bằng. Một trong những nguyên nhân khiến dự án “bất động” 18 năm nay là vướng mắc trong giải phóng mặt bằng.

Như PLVN đã thông tin, dự án trên thực hiện đã hơn 18 năm, bước đầu hình thành hạ tầng kỹ thuật khung giai đoạn 1 và một số công trình đã đưa vào sử dụng; nhưng về tổng thể chưa mang lại hiệu quả đầu tư, chưa đáp ứng được mục tiêu dự án. Nếu tình trạng này không được khắc phục thì dự án sẽ tiếp tục kéo dài gây lãng phí ngân sách.

Theo KTNN, dự án QG-HN02, tính đến thời điểm kiểm toán mới triển khai đầu tư, hoàn thành được 16,7/43,5km đường giao thông (36,7%), 7/11 cầu trên tuyến (63,6%); 33,4/64,2km hệ thống thoát nước mưa (52%); 1227,9km đường ống cấp nước (43%); 10/19,7km đường ống thoát nước thải (50,7%); khoảng 100/140km cáp ngầm chiếu sáng (71,4%).

Dự án QG-HN07 mới hoàn thành được công trình Khoa Toán- Cơ tin học (HT1), đang thi công dở dang Khoa Vật lý (HT2). Trung tâm Nano & Năng lượng, trung tâm khoa học vật liệu mới (NCI) và sân vườn, cảnh quan ngoài nhà ZONE 4 chưa triển khai. Công trình Khoa Toán - Cơ tin học (HTI) đã thi công xong nhưng chưa có đường dây cấp điện cấp nước nên chưa đủ điều kiện nghiệm thu bản giao đưa vào sử dụng.

Dự án QG-HN05 được phê duyệt gồm 5 khu ký túc xá sinh viên có tổng diện tích sàn xây dựng là 471.500m2 để phục vụ cho 41.000 sinh viên với mục đích đến năm 2015 sẽ hoàn thành đưa vào sử dụng nhằm xây dựng và phát triển ĐHQG Hà Nội thành một trung tâm đào tạo đại học, sau đại học, nghiên cứu và ứng dụng khoa học - công nghệ đa ngành, đa lĩnh vực chất lượng cao, làm nòng cốt cho hệ thống giáo dục đại học Việt Nam. Tuy nhiên đến thời điểm kiểm toán dự án mới chỉ hoàn thành xây dựng và đưa vào sử dụng Khu ký túc xá số 4 với các hạng mục nhà D2, D3, D4, D5.

Cùng hoàn cảnh, Dự án QG-HN06 mục tiêu là phục vụ ăn ở sinh hoạt cho các giáo sư, giảng viên trong và ngoài nước khi đến tham gia giảng dạy hợp tác nghiên cứu khoa học theo các kế hoạch hợp tác đào tạo của các trường trong ĐHQG Hà Nội cũng như có thể kinh doanh phục vụ các đối tượng khác trong thời điểm chưa sử dụng hết công suất. Tuy nhiên, nhà công vụ số 1 - QG-HN06 đã đưa vào sử dụng nhưng chưa đồng bộ với các dự án thành phần khác, chưa đáp ứng được mục tiêu đầu tư.

Từ kết quả kiểm toán, KTNN đề nghị ĐHQG xử lý tài chính theo kết quả kiểm toán số tiền hơn 8,2 tỷ đồng, giảm thanh toán hơn 3,6 tỷ đồng, giảm trừ giá trị hợp đồng còn lại số tiền hơn 3,4 đồng tương ứng giá trị sai khối lượng chưa nghiệm thu thanh toán, xử lý khác số tiền hơn 26 tỷ đồng.

KTNN cũng kiến nghị BQL dự án phối hợp Trung tâm Phát triển Quỹ đất huyện Thạch Thất đẩy nhanh tiến độ giải phóng mặt bằng (GPMB) dự án phục vụ thi công. Đặc biệt là những gói thầu đang thi công dở dang không thi công được tiếp tục do vướng mặt bằng. Làm rõ nguyên nhân trách nhiệm của các bên liên quan trong việc chậm tiến độ thực hiện các hợp đồng để xử lý đúng quy định;

Khẩn trương giải quyết triệt để những tồn tại liên quan đến số liệu về chi phí xây dựng cơ bản dở dang được nhận bản giao từ các BQL dự án thời kỳ ĐHQG làm chủ đầu tư (năm 2008 trở về trước).

KTNN cũng kiến nghị Thủ tướng chỉ đạo ĐHQG Hà Nội chủ trì phối hợp với bộ, ngành, địa phương đánh giá tổng thể dự án và đề xuất phương án thực hiện trong thời gian tới, nhằm sớm đưa dự án vào hoạt động. Chỉ đạo Bộ KH&ĐT, Bộ Tài chính bố trí vốn cho dự án và xem xét cho phép triển khai một số hạng mục công trình thiết yếu mới của dự án. Chỉ đạo UBND Hà Nội phối hợp ĐHQG Hà Nội giải quyết dứt điểm công tác GPMB cho dự án.

Phi Hùng
Cùng chuyên mục
Nhà máy nước sạch Phú Mỹ Tân.

Phương án “chôn” đường ống của Nhà máy nước Phú Mỹ Tân (Nam Định): Hai bên chưa “thông”, vì sao huyện vẫn quyết cưỡng chế?

(PLVN) -  Mặc dù phương án di dời đường ống dẫn nước của Nhà máy nước sạch Phú Mỹ Tân chưa nhận được sự đồng thuận từ phía Công ty TNHH Mai Thanh; nhưng mới đây UBND huyện Nghĩa Hưng vẫn tổ chức cưỡng chế di dời công trình này để lấy mặt bằng thi công Dự án xây dựng công trình kênh nối Đáy - Ninh Cơ.

Đọc thêm

Lấy đất đã giao Cty này để giao Cty khác: Thanh tra Chính phủ đã kết luận, tỉnh Sơn La vẫn chưa xử lý dứt điểm

Đơn của ông Nguyễn Văn Hùng gửi Báo PLVN.
(PLVN) -  Ông Nguyễn Văn Hùng, GĐ Cty CP Giang Sơn (ngụ tổ 11, phường Quyết Tâm, TP Sơn La, tỉnh Sơn La) phản ánh về việc UBND tỉnh Sơn La ra quyết định thu hồi đất của Cty Giang Sơn giao cho Cty CP May DNN thuê để xây dựng nhà máy may không đúng quy định. Sự việc đã được Thanh tra Chính phủ kết luận là có vi phạm nhưng suốt thời gian dài, khiếu nại của ông vẫn chưa được giải quyết dứt điểm.

Dự án cao tốc Đồng Đăng - Trà Lĩnh: Giảm quy mô đầu tư, sao vẫn tăng thời gian thu phí?

Ảnh minh họa
(PLVN) -  Góp ý với báo cáo nghiên cứu tiền khả thi dự án đầu tư xây dựng tuyến cao tốc Đồng Đăng - Trà Lĩnh, một số bộ, ngành đề nghị UBND tỉnh Cao Bằng làm rõ vì sao dự án điểu chỉnh giảm quy mô đầu tư tới 71km, tăng 1.580 tỷ đồng phần vốn góp của Nhà nước; nhưng thời gian hoàn vốn thu phí vẫn đề xuất tăng thêm 7 năm?

Kon Tum: Hàng loạt sai phạm tại Cty Lâm nghiệp Ia H’Drai

Công ty TNHH MTV Lâm nghiệp Ia H’Dra.
(PLVN) - Theo KLTT mới ban hành của Thanh tra tỉnh Kon Tum, Cty TNHH MTV Lâm nghiệp Ia H’Dra tổ chức thực hiện bán đấu giá tài sản (cây cao su và cây điều gắn liền với đất không thu tiền sử dụng đất theo Luật Đất đai 2013) không đúng với phương án sử dụng đất đã được UBND tỉnh phê duyệt tại Quyết định 905/QĐ-UBND ngày 12/9/2017.

CDC Hòa Bình mua kit test của Công ty Việt Á: Đề nghị cơ quan điều tra làm rõ 8 gói thầu

Trung tâm Kiểm soát bệnh tật tỉnh Hòa Bình.
(PLVN) -  Thanh tra tỉnh Hòa Bình cho biết đã bàn giao hồ sơ 08 gói thầu mua sắm sinh phẩm xét nghiệm trong năm 2020, 2021 do Trung tâm Kiểm soát bệnh tật tỉnh Hòa Bình (CDC Hòa Bình) thực hiện với Công ty CP Công nghệ Việt Á và Công ty TNHH Thiết bị Y tế và Khoa học Tâm Việt cho Công an tỉnh này để điều tra theo ủy thác của Bộ Công an.

Bi kịch “nạn nhân trở thành tội phạm” ở Bình Phước và các quyết định cần xem lại

Bi kịch “nạn nhân trở thành tội phạm” ở Bình Phước và các quyết định cần xem lại
(PLVN) - Xuất phát từ việc mất trộm, hai vợ chồng ông Phạm Thanh Bình đã yêu cầu người thực hiện việc trộm cắp phải bồi thường thiệt hại mà không tố cáo hành vi trộm cắp đến cơ quan chức năng. Việc làm này đã khiến vợ chồng ông bị truy tố về tội “Cưỡng đoạt tài sản” và phải đi tù, trong khi người phải lĩnh án đáng lẽ là người thực hiện hành vi trộm cắp.

Dự án Khu nhà ở cao tầng Eden - Thuận An tạm ngừng thi công do chủ đầu tư không có tiền trả nợ nhà thầu

Dự án khu nhà ở cao tầng Eden- Thuận An tạm ngừng thi công do Chủ đầu tư không có tiền trả nợ. Ảnh: Mỵ Châu
(PLVN) -  Theo lãnh đạo đơn vị nhà thầu thi công là Công ty cổ phần Hà Gia An và Xí nghiệp xây dựng số 4 thuộc Công ty cổ phần Xây dựng số 5, đến nay 2 đơn vị này đã tạm ngừng thi công tại dự án Khu nhà ở cao tầng Eden - Thuận An do chủ đầu tư Công ty TNHH Kim Đại Dương  không thanh toán các khoản nợ cho 2 bên đơn vị này.

Hà Nội: Ai chịu trách nhiệm khi để chủ đầu tư vi phạm về quản lý sử dụng đất tại khu chung cư 170 Đê La Thành

Hà Nội: Ai chịu trách nhiệm khi để chủ đầu tư vi phạm về quản lý sử dụng đất tại khu chung cư 170 Đê La Thành
(PLVN) - Đai diện Sở TN&MT thành phố Hà Nội khẳng định, việc để Công ty Cổ phần đầu tư dầu khí Toàn Cầu vi phạm về công tác quản lý đô thị, sử dụng đất tại dự án đầu tư xây dựng nhà hỗn hợp và hạ tầng kỹ thuật trường học tại 170 Đê La Thành  là trách nhiệm của người đứng đầu UBND quận Đống Đa và Chủ tịch UBND phường Ô Chợ Dừa.

Kiểm tra mỏ đá không phép sau phản ánh của PLVN

Xe chở vật liệu từ một mỏ đá trái phép.
(PLVN) -  Sau khi PLVN có bài “Cận cảnh mỏ đá trái phép tại Sơn La” phản ánh hoạt động khai thác đá trái phép tại bản Bon, xã Mường Chiên và bản Le, xã Pá Ma Pha Khinh (huyện Quỳnh Nhai, tỉnh Sơn La); UBND huyện đã thành lập tổ kiểm tra vào cuộc xác minh sự việc.

Sơn La: Cựu Chủ tịch UBND huyện nhiều năm kêu oan

Ông Lường Văn Định.
(PLVN) -  Nhiều năm qua, ông Lường Văn Định, cựu Chủ tịch UBND huyện Quỳnh Nhai (tỉnh Sơn La) có đơn gửi các cơ quan chức năng cho rằng việc ông bị các cấp tòa án tuyên phạt 30 tháng tù về tội “Thiếu trách nhiệm gây hậu quả nghiêm trọng” là oan.

Tiền Giang: Hi hữu vụ gán nhà đất trả nợ rồi “phản tố” đòi lại

Sau khi cấn đất và nhà để trừ nợ, bà Liên ký hợp đồng thuê nhà đất với bà Chi.
(PLVN) - Cấn trừ nhà đất để trả nợ cho con trai và ngân hàng; sau đó ký hợp đồng thuê lại nhà để ở nhưng không trả tiền thuê, bị kiện đòi giao nhà thì “phản tố” đòi lại nhà. Vụ kiện hi hữu xảy ra tại huyện Chợ Gạo, Tiền Giang khiến bà Võ Thị Kim Chi (SN 1965, ngụ ấp Thuận Phong B, Tân Mỹ Chánh, Mỹ Tho, Tiền Giang) cho rằng phải khốn khổ suốt 3 năm qua.

Quảng Ninh: Chậm giải quyết vụ chiếm giữ đất trái phép tại Dự án đường bao biển Hạ Long - Cẩm Phả

Bí thư Đảng uỷ, Chủ tịch phường Quang Hanh (bên phải) trao đổi với báo chí ngày 29/4.
(PLVN) - Mặc dù dự án đường bao biển Hạ Long - Cẩm Phả nằm trên phần đất của hộ gia đình bà Phạm Thị Nhẫn, Tường Thị Hà, đồng thời dự án này đi vào sử dụng từ đầu năm 2022 nhưng đến nay khu đất này vẫn bị nhiều người ngang nhiên chiếm giữ, chính quyền chậm giải quyết sự việc.

Cận cảnh mỏ đá trái phép tại Sơn La

Bóc cả mảng núi để khai thác đá trái phép tại bản Bon (Mường Chiên, Quỳnh Nhai).
(PLVN) - Phó Chủ tịch UBND xã Mường Chiên Lừ Văn Toản xác nhận việc khai thác đá của đơn vị doanh nghiệp trên là không được cấp phép. Hiện nay, trên địa bàn xã cũng không có mỏ đá nào được cấp phép khai thác. Theo ông Toản, hoạt động khai thác đá tại đây đã diễn ra hơn một tháng qua. Xã đã xuống kiểm tra nhưng phía Cty có ý kiến “xin phép khai thác tận dụng một ít”.

Làm Quốc lộ 13C qua Khu Bảo tồn Thiên nhiên - Văn hóa Đồng Nai: Đề xuất bị giới chuyên gia phản đối quyết liệt

Kiểm lâm khu bảo tồn Đồng Nai tuần tra, bảo vệ rừng.
(PLVN) - Tỉnh Bình Phước vừa đề xuất xây cầu Mã Đà và mở QL13C kết nối với Đồng Nai xuyên qua vùng lõi Khu bảo tồn thiên nhiên – văn hóa Đồng Nai được UNESCO công nhận là Khu dự trữ sinh quyển thế giới. Nhiều chuyên gia, nhà khoa học và UBND tỉnh Đồng Nai đã lên tiếng phản đối đề xuất này.

Kỳ án “lướt cọc” nhà đất ở Đà Nẵng: Sao CQĐT lại “phân xử” cả chuyện ai được thừa kế?

Căn nhà 27 đã được bà Châu thỏa thuận mua lại, đặt cọc 3 tỷ cho ông Nam trước khi nhận cọc 2,5 tỷ để bán cho bà Luận.
(PLVN) -  Như PLVN phản ánh, KLĐT số 40 ngày 03/05/2022 của Cơ quan CSĐT Công an TP Đà Nẵng cho rằng bị can Huỳnh Thị Châu (SN 1975, ngụ 48 Nguyễn Văn Huyên, Cẩm Lệ) lừa đảo chiếm đoạt 2,5 tỷ tiền “đặt cọc” của bà Cao Thị Thúy Luận (SN 1982, ngụ quận Thanh Khê) khi thỏa thuận mua bán căn nhà 27 Lê Vĩnh Huy (quận Hải Châu). KLĐT này bị đánh giá có một số điểm chưa phù hợp, “lấn sân” tòa án.
