Sai phạm lớn tại dự án xe buýt nhanh BRT: Thiên Thành An hưởng chênh lệch 42 tỷ đồng một cách “nghi ngờ“

(PLO) - Theo Thanh tra chính phủ, Công ty Thiên Thành An đã không chứng minh được khối lượng công việc thực hiện đối với số tiền chênh lệch hơn 42 tỷ đồng.

Mới đây, Thanh tra Chính phủ (TTCP) đã công bố kết luận thanh tra (KLTT) chỉ ra nhiều sai phạm tại dự án buýt nhanh BRT Hà Nội, điển hình là Hợp phần 1 của dự án, gây lãng phí ngân sách nhà nước hàng chục tỷ đồng.

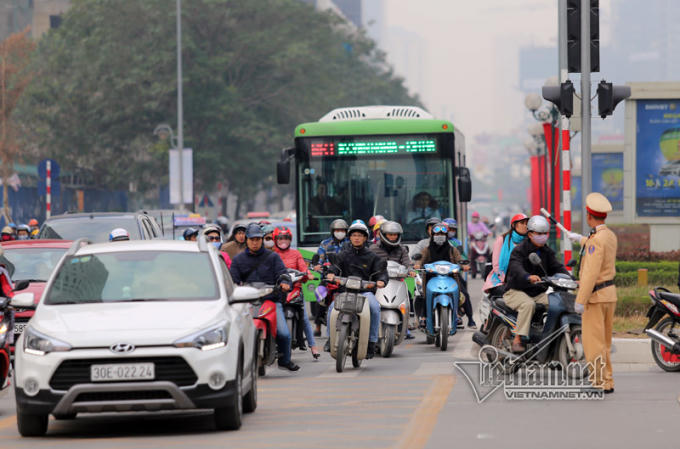

Xe buýt BRT đang phải đi chung đường cùng các phương tiện khác...(Ảnh Vietnamnet).
Xe buýt BRT đang phải đi chung đường cùng các phương tiện khác...(Ảnh Vietnamnet).

Hơn 42 tỷ đồng tiền "chênh lệch" nhưng không chứng minh được khối lượng công việc

Theo Kết luận từ Thanh tra Chính phủ, việc lập và phê duyệt kế hoạch đấu thầu Hợp phần BRT từ năm 2008 đến năm 2014 thiếu đồng bộ, quy mô gói thầu chưa hợp lý, phải bổ sung điều chỉnh nhiều lần, dẫn đến việc tổ chức đấu thầu bị chậm, không đúng theo kế hoạch được phê duyệt, vi phạm Khoản 2 và Khoản 4 Điều 6 Luật Đấu thầu 2005.

Cụ thể, Đoàn xe BRT (35 xe) do nhà thầu liên danh Công ty CP Thiên Thành An (Công ty Thiên Thành An) và một công ty ô tô khác thực hiện, Chủ đầu tư đã bổ sung các thiết bị vào gói thầu này với tổng giá trị 17,68 tỷ đồng mà không tổ chức đấu thầu, chỉ ký phụ lục hợp đồng bổ sung với nhà thầu, vi phạm Điều 22 Luật Đấu thầu 2013, Điều 101 Luật Xây dựng 2014 về điều kiện được chỉ định thầu.

Ngày 5/11/2015, Sở GTVT Hà Nội đã có Quyết định số 2257/QĐ-SGTVT phê duyệt kết quả lựa chọn nhà thầu Gói thầu 04/BRT-TB (BRTCP08): Đoàn xe BRT - giai đoạn 1 thuộc Dự án Phát triển giao thông đô thị Hà Nội. Nhà thầu trúng thầu là Liên danh Công ty CP Thiên Thành An và một công ty ôtô thông qua hình thức đấu thầu rộng rãi trong nước với giá trúng thầu là 176,29 tỷ đồng (giá gói thầu gần 12,35 triệu USD), thời gian thực hiện hợp đồng là 175 ngày. Gói thầu này sử dụng vốn vay của Ngân hàng Thế giới.

Trong Liên danh nhà thầu trúng thầu, Công ty đối tác của Thiên Thành An) thực hiện 75% (cung cấp 35 xe BRT) với số tiền hơn 171 tỷ đồng; Công ty CP Thiên Thành An thực hiện 25% công việc (cung cấp, lắp đặt thiết bị, kiểm tra xe, vận hành đào tạo và chuyển giao công nghệ) với tổng số tiền hơn 5 tỷ đồng.Thanh tra Chính phủ khẳng định, Chủ đầu tư thực hiện một số thủ tục chưa tuân thủ theo mẫu hồ sơ mời thầu và hướng dẫn của WB như: không lập dự toán Nhóm A và B theo nhóm xe sản xuất, lắp ráp trong nước; lấy báo giá xe nhập khẩu nguyên chiếc làm căn cứ mời thầu cho cả 3 nhóm A, B và C (nhóm xe nhập khẩu). Vì vậy, không có cơ sở quản lý giá và căn cứ để so sánh giữa các nhóm với nhau trong việc lựa chọn nhà thầu.

Tuy nhiên, qua thanh tra cho thấy, ngoài số tiền theo hợp đồng, Thiên Thành An còn được hưởng hơn 42 tỷ đồng số tiền chênh lệch giữa giá xuất bán xe của đối tác cho Thiên Thành An để Thiên Thành An xuất bán cho Chủ đầu tư theo hợp đồng.

Đây là số tiền nằm trong 75% công việc của đối tác được phân chia theo hợp đồng. Thiên Thành An cũng không chứng minh được khối lượng công việc thực hiện đối với số tiền chênh lệch hơn 42 tỷ đồng này.

Sai phạm lớn tại dự án xe buýt nhanh BRT: Thiên Thành An hưởng chênh lệch 42 tỷ đồng một cách

Số tiền chênh lệch 42 tỷ đồng tương đương 1,2 tỷ/xe giữa hóa đơn công ty đối tác xuất Thiên Thành An và Thiên Thành An xuất lại cho chủ đầu tư theo giải thích từ phía doanh nghiệp, chính là chi phí bảo hành 3 năm và đảm bảo dự trữ và cung cấp dịch vụ phụ tùng, bảo trì 10 năm cho 35 xe BRT (theo điều kiện hợp đồng sản xuất theo đơn đặt hàng riêng không phải xe sản xuất hàng loạt nên không có phỵ tùng trên thị trường). Các công việc này do liên danh Thiên Thành An chịu trách nhiệm.

Đi về không có báo cáo

Theo đó, tuyến buýt nhanh BRT có chiều dài 14,7km (từ Bến xe Yên Nghĩa tới Kim Mã), với tổng mức đầu tư 53,6 triệu USD. Thời gian thực hiện từ quý IV/2007 đến năm 2010 nhưng thực tế phải đến năm 2013 hợp phần BRT mới khởi công, chậm 6 năm so với thời gian phê duyệt và sau 9 năm đưa vào hoạt động.

Đáng chú ý, qua quá trình thanh tra, để thực hiện hệ thống xe buýt nhanh BRT, UBND TP Hà Nội tổ chức ba đoàn đi nghiên cứu, khảo sát mô hình này tại Brazil, Colombia, Ecuado, Indonesia (năm 2004; 2009; 2014). Tuy nhiên, một đoàn không có báo cáo kết quả, 2 đoàn có báo cáo nhưng lại không thể hiện nội dung liên quan đến khảo sát.

Bên cạnh đó, các tổ được cử đi không có tài liệu để tham gia, đóng góp đối với việc lập dự án đầu tư, thiết kế, dự toán xe BRT. Do đó không đạt mục tiêu của việc khảo sát.

Câu hỏi đặt ra là đoàn công tác nào đi nghiên cứu lại không có kết quả báo cáo? Ai là trưởng đoàn, thành viên gồm những ai, chi phí phải trả cho những ngày đi công tác là bao nhiêu? Vậy sau khi kết quả thanh tra được ban hành, ai sẽ phải chịu trách nhiệm cho những "kết quả" báo cáo "trắng" kia? Hiện những thành viên trong đoàn công tác này đang công tác ở đâu?

Sai phạm lớn tại dự án xe buýt nhanh BRT: Thiên Thành An hưởng chênh lệch 42 tỷ đồng một cách

Pháp luật VN sẽ tiếp tục thông tin.

Tin cùng chuyên mục

Chủ tịch VCCI Phạm Tấn Công

Doanh nghiệp đánh giá tích cực về ngành Thuế, Hải quan

(PLVN) - Chủ tịch Liên đoàn Thương mại và Công nghiệp Việt Nam (VCCI) Phạm Tấn Công cho biết, VCCI nhận được nhiều ý kiến doanh nghiệp (DN) đánh giá tích cực về ngành thuế và hải quan trong việc giúp DN hoàn thành nghĩa vụ thuế nhanh hơn, thuận lợi hơn, chuyên nghiệp hơn.

Đọc thêm

Ngân hàng “thúc” cập nhật sinh trắc học trước “giờ G”

Các ngân hàng đồng loạt “thúc” khách hàng cập nhật sinh trắc học. (Ảnh: VCB)
(PLVN) - Từ ngày 01/01/2025, các tài khoản ngân hàng chưa đối chiếu, chưa cập nhật sinh trắc học sẽ bị dừng giao dịch trực tuyến. Đây là lý do khiến các ngân hàng đang đồng loạt triển khai các chương trình nhằm thúc đẩy khách hàng thực hiện cập nhật sinh trắc học.

Xuất khẩu 2025 sẽ gặp nhiều thuận lợi

Xuất nhập khẩu đạt kết quả cao trong năm 2024. (Ảnh: VnEconomy)
(PLVN) -  Trên đà thuận lợi của xuất nhập khẩu 2024, Bộ Công Thương dự tính, xuất khẩu năm 2025 sẽ tiếp tục tăng trưởng tốt, nhất là trong bối cảnh kinh tế thế giới đã ổn định trở lại, các thị trường truyền thống phục hồi nhu cầu…

Bộ NN&PTNT: Hỗ trợ tích cực phòng chống dịch bệnh và xử lý môi trường

Bộ NN&PTNT: Hỗ trợ tích cực phòng chống dịch bệnh và xử lý môi trường
(PLVN) - Ngày 10/12, tại Hà Nội, Thứ trưởng Bộ Nông nghiệp và Phát triển nông thôn (NN&PTNT) Phùng Đức Tiến, Thứ trưởng Bộ Y tế Lê Đức Luận cùng bà Aler Grubbs, Giám đốc quốc gia Cơ quan Phát triển quốc tế Hoa Kỳ (USAID) và bà Martina Stepheny, Giám đốc cấp cao tổ chức FOUR PAWS International (FPI) đồng chủ trì Diễn đàn cấp cao năm 2024 về Một sức khỏe phòng chống dịch bệnh từ động vật sang người.

Tận dụng các FTA giúp ngân hàng tăng doanh thu

Ông Ngô Chung Khanh - Phó Vụ trưởng Vụ chính sách thương mại đa biên (Bộ Công Thương).
(PLVN) - Ông Ngô Chung Khanh - Phó Vụ trưởng Vụ chính sách thương mại đa biên (Bộ Công Thương) cho biết, cơ hội từ các FTA giúp ngân hàng tăng được số lượng khách hàng, tăng doanh thu. Bởi số lượng doanh nghiệp tham gia xuất khẩu, tham gia vào các FTA, nếu họ tận dụng hiệu quả thì đây là nguồn khách hàng tiềm năng cho hệ thống ngân hàng. Như vậy, trước mắt các cán bộ ngân hàng phải hiểu rõ, hiểu sâu để tận dụng, thực thi các FTA.

Cơ bản đã đủ pháp lý để triển khai điện hạt nhân

Thứ trưởng Bộ Công Thương Nguyễn Sinh Nhật Tân thông tin về dự án điện hạt nhân tại Ninh Thuận trong buổi họp báo Chính phủ thường kỳ tháng 11/2024. (Ảnh: VGP)
(PLVN) -  Tái khởi động dự án điện hạt nhân đang nhận được sự đồng thuận của toàn xã hội. Trong đó, các chuyên gia về điện cho rằng, phát triển nguồn điện hạt nhân không chỉ giúp đa dạng nguồn cung, mà còn bảo đảm an ninh năng lượng và chuyển dịch năng lượng xanh.

FTA Index - công cụ 'hỗ trợ' Quốc hội giám sát, chỉ đạo công tác thực thi FTA

Nhiệm vụ quan trọng của Vụ Chính sách thương mại đa biên là hoàn thành báo cáo kết quả xây dựng Bộ Chỉ số và trình lên Thủ tướng Chính phủ.
(PLVN) - Thông qua FTA Index, cơ quan, doanh nghiệp địa phương có thể soi chiếu được việc thực hiện kế hoạch hành động của Chính phủ gắn với kế hoạch hành động của các tỉnh, thành phố xây dựng FTA Index để xác định được những điểm đã làm được và những điểm cần phải thúc đẩy hơn nữa, từ đó tìm ra những giải pháp, chính sách cụ thể hơn cho các doanh nghiệp trên địa bàn của mình tận dụng được FTA.

Địa chỉ tin cậy giúp địa phương và doanh nghiệp tối ưu hóa lợi ích từ FTA

Ông Ngô Chung Khanh - Phó Vụ trưởng Vụ Chính sách thương mại đa biên (Bộ Công Thương).
(PLVN) - Cổng thông tin điện tử Hiệp định Thương mại tự do của Việt Nam (Vietnam FTA Portal, gọi tắt là Cổng FTAP tại địa chỉ fta.gov.vn) là một công cụ tra cứu các cam kết về Hiệp định thương mại tự do (FTA) và các thông tin liên quan một cách thông minh, tiên tiến, có ý nghĩa rất lớn trong việc giúp địa phương, cộng đồng doanh nghiệp và người dân tận dụng tối đa cơ hội từ các FTA .

Khởi động dự án nhà máy sản xuất ô tô điện VinFast Hà Tĩnh

Khởi động dự án nhà máy sản xuất ô tô điện VinFast Hà Tĩnh
(PLVN) - Dự án xây dựng nhà máy sản xuất ô tô điện VinFast tại KKT Vũng Áng (Hà Tĩnh) có công suất thiết kế 400.000 xe/năm với tổng mức đầu tư xây dựng 7.300 tỷ đồng. Dự kiến, tháng 6/2026, dự án hoàn thành tiến độ xây dựng cơ bản và đưa vào khai thác vận hành.
