Đoàn công tác của Tổng Liên đoàn Lao động (LĐLĐ) Việt Nam do ông Nguyễn Đình Khang, Ủy viên Trung ương Đảng, Chủ tịch Tổng LĐLĐ Việt Nam dẫn đầu đã đến thăm hỏi, tặng quà và động viên người lao động thi công đường dây 500kV Quảng Trạch - Quỳnh Lưu tại vị trí cột 383 (xã Diễn Lợi, huyện Diễn Châu, Nghệ An).

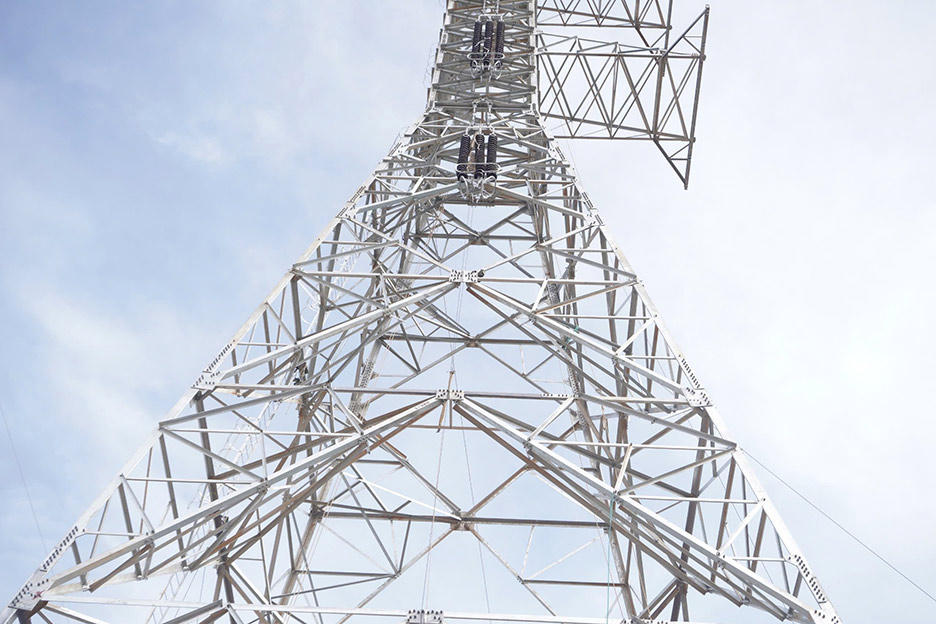

Chủ tịch Tổng Liên đoàn Lao động Việt Nam Nguyễn Đình Khang động viên lực lượng thi công dự án. Ảnh: Duy Chương |
Tại vị trí cột 383, anh Nguyễn Trung Phú, Phó Giám đốc Công ty CP Xây dựng điện VNECO 4 chia sẻ: VNECO 4 là đơn vị được Tập đoàn Điện lực Việt Nam điều động tăng cường hỗ trợ cho Công ty CP Sông Đà 11 để thi công khoảng néo khó khăn nhất tuyến do khoảng cột dài, tuyến đi qua rừng phòng hộ không được phát hàng lang, phải rải cáp mồi bằng máy bay không người lái, kéo dây bằng công nghệ dùng máy tang hãm kéo không chạm đất.
Công ty đang phụ trách kéo dây khoảng cột 379-386 dài gần 4km. Hiện tại đã kéo xong 2 pha mạch bên phải, dự kiến ngày 22/8 sẽ xong 3 mạch phải và chuyển sang kéo mạch bên trái. Theo kế hoạch ngày 25/8 sẽ hoàn thành cả 2 bên, đảm bảo tiến độ hoàn thành vào dịp 2/9.
Các đơn vị thi công dự án cam kết tiến độ hoàn thành 2/9. Ảnh: Duy Chương |
"Tất cả anh em công ty đều đang quyết tâm với tinh thần cao nhất, mọi người thức dậy làm việc từ 5h sáng đến 20h tối. Bám công trình, bám dây cả ngày để đảm bảo tiến độ dự án" - anh Nguyễn Trung Phú cho hay.
Tại công trường dự án, Chủ tịch Tổng LĐLĐ Việt Nam Nguyễn Đình Khang ghi nhận nỗ lực của công nhân, viên chức lao động Công ty Cổ phần Sông Đà 11 đã khắc phục mọi khó khăn, quyết tâm cao nhất nhằm hoàn thành dự án.
Chia sẻ với những khó khăn do điều kiện thời tiết khắc nghiệt, khối lượng công việc lớn, Chủ tịch Tổng LĐLĐ Việt Nam động viên người lao động tiếp tục cố gắng, phấn đấu vượt khó hoàn thành dự án đúng theo kế hoạch vào ngày 2/9.
Chủ tịch Tổng LĐLĐ Việt Nam cũng yêu cầu công ty quan tâm đến vấn đề bảo đảm an toàn sức khỏe cho người lao động, không để xảy ra mất an toàn lao động, đưa công trình về đích đúng kế hoạch và an toàn.
