Quảng Ngãi gỡ vướng để sớm đưa hơn 6.800MW nguồn điện vào vận hành

(PLVN) - Với hơn 6.800MW nguồn điện đã được phê duyệt trong Quy hoạch điện VIII, Quảng Ngãi đang tập trung tháo gỡ những nút thắt về quy hoạch, đất đai, đấu nối… nhằm thúc đẩy tiến độ các dự án, góp phần bảo đảm an ninh năng lượng quốc gia và phát triển kinh tế - xã hội địa phương.

Nhiều rào cản khiến chậm tiến độ

Trong Quy hoạch điện VIII (giai đoạn 2021 - 2030, tầm nhìn đến năm 2050), Quảng Ngãi được phân bổ hơn 6.852MW công suất từ nhiều loại hình năng lượng khác nhau, bao gồm: điện khí 2.250MW, thủy điện hơn 1.965MW, thủy điện tích năng 300MW, nhiệt điện khí dư 300MW, điện mặt trời tập trung 802MW, điện mặt trời mái nhà 231MW, điện gió trên bờ 884MW, điện sinh khối 105MW và điện rác 15MW.

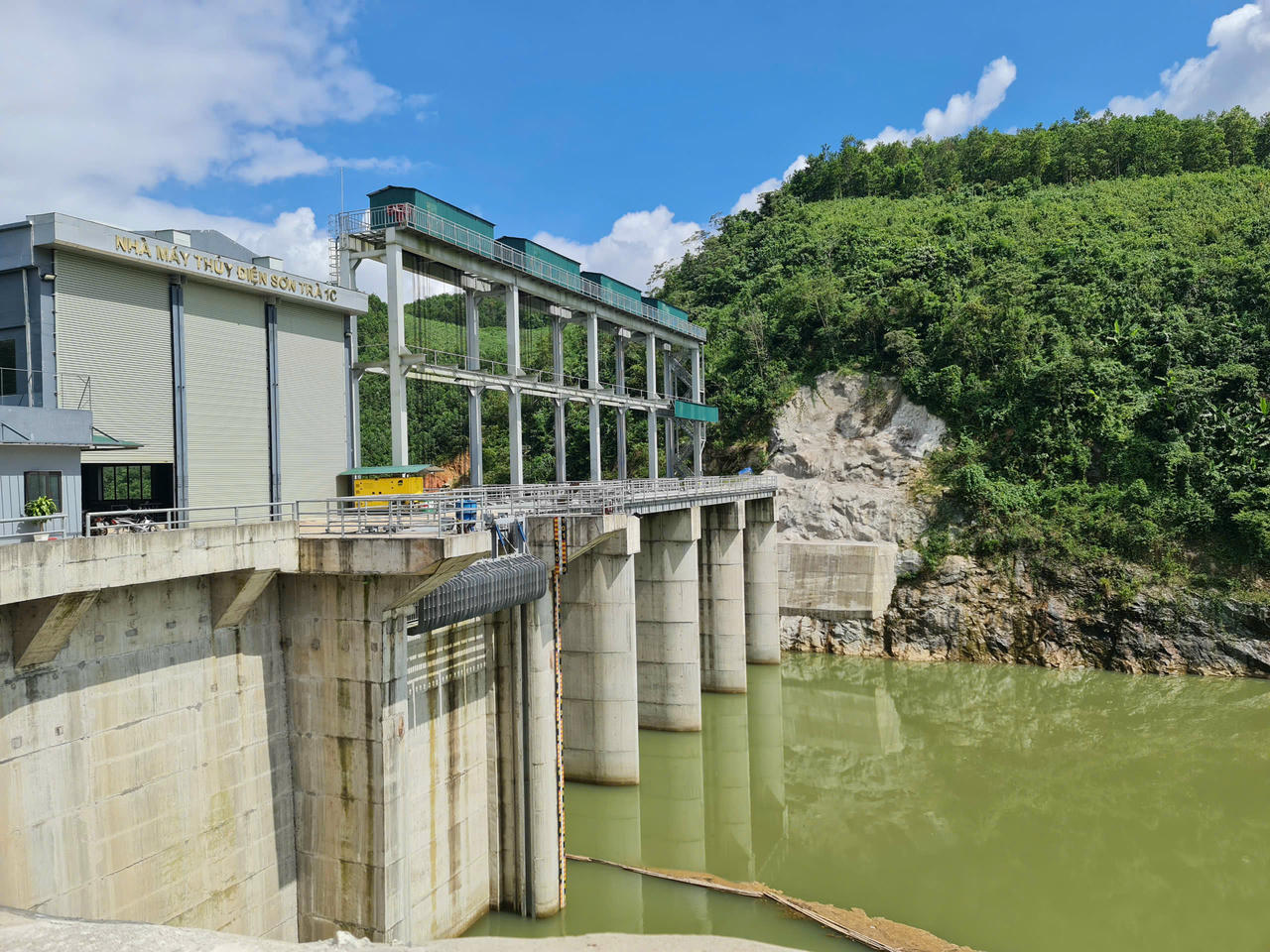

Tổng công suất các nguồn điện trong Quy hoạch điện VIII trên địa bàn tỉnh Quảng Ngãi đạt hơn 6.852MW.
Tổng công suất các nguồn điện trong Quy hoạch điện VIII trên địa bàn tỉnh Quảng Ngãi đạt hơn 6.852MW.

Hiện tỉnh có 20 dự án năng lượng đang triển khai, trong đó phần lớn là thủy điện (17 dự án, công suất gần 337MW), cùng 2 dự án điện gió và 1 dự án điện mặt trời. Ngoài ra, 6 dự án thủy điện với tổng công suất 67,6MW đã đủ điều kiện để lựa chọn nhà đầu tư; khoảng 30 dự án khác đang trong quá trình lập hồ sơ, chủ yếu là thủy điện nhỏ, điện rác, điện mặt trời và điện khí.

Không chỉ dừng lại ở đó, Quảng Ngãi cũng đang xem xét bổ sung 35 dự án khác vào quy hoạch, với kỳ vọng tạo thêm nguồn cung điện năng đáng kể trong thời gian tới.

Mặc dù có tiềm năng lớn, nhưng tiến độ triển khai các dự án năng lượng ở Quảng Ngãi vẫn còn chậm so với yêu cầu. Trước hết, việc cập nhật quy hoạch tỉnh chưa theo kịp Quy hoạch điện VIII, dẫn đến tình trạng nhiều dự án vướng thủ tục chấp thuận chủ trương đầu tư và đấu thầu lựa chọn nhà đầu tư.

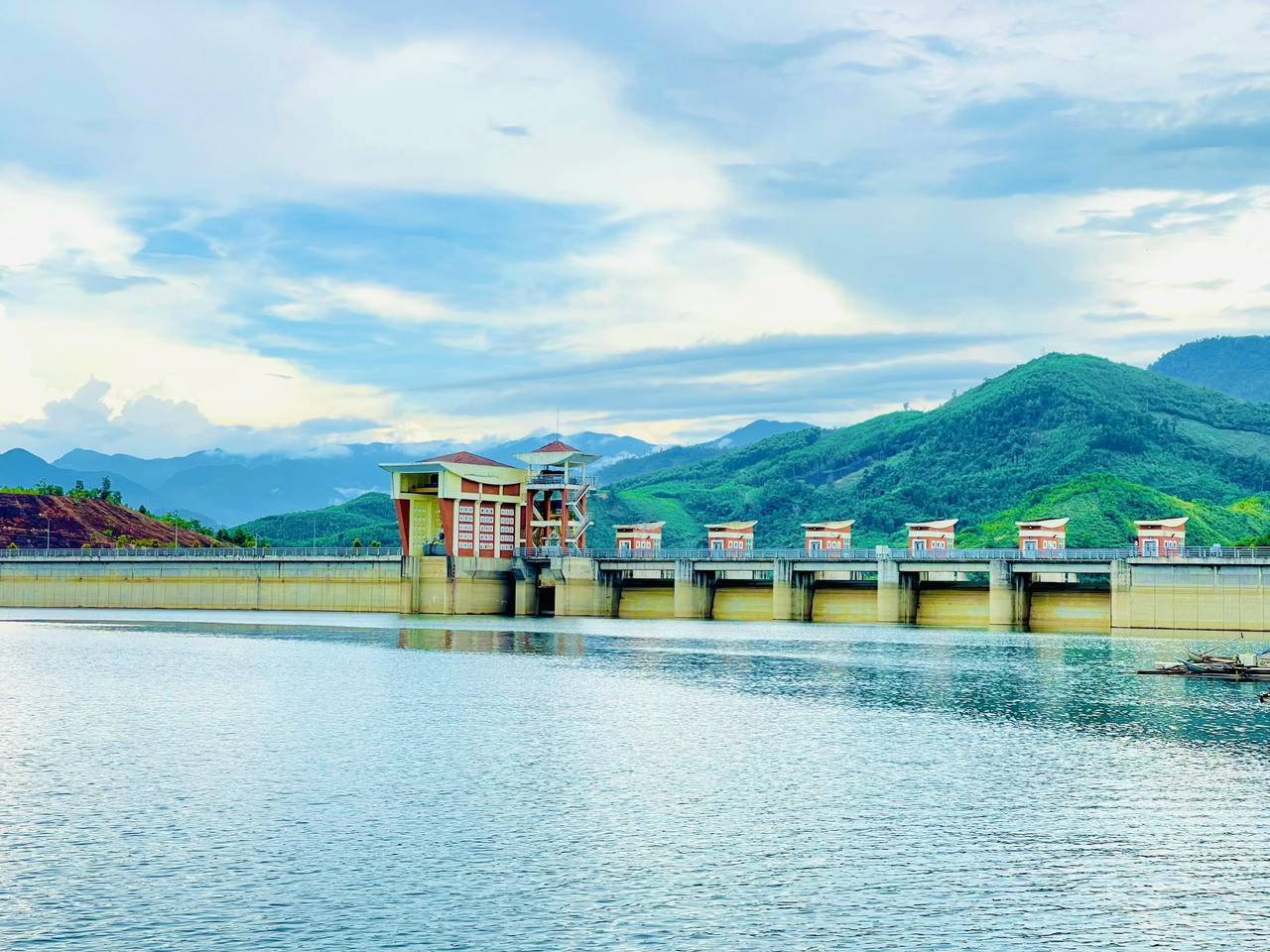

Vì nhiều nguyên nhân, quá trình triển khai các dự án năng lượng tại Quảng Ngãi còn nhiều trở ngại.
Vì nhiều nguyên nhân, quá trình triển khai các dự án năng lượng tại Quảng Ngãi còn nhiều trở ngại.

Ở khâu đất đai, không ít dự án chưa được đưa vào kế hoạch sử dụng đất và quy hoạch xây dựng; bồi thường, giải phóng mặt bằng còn chậm, nhiều nơi người dân chưa đồng thuận. Một số diện tích đất rừng, đất nông nghiệp chưa hoàn tất thủ tục chuyển đổi mục đích sử dụng, gây khó khăn cho thi công.

Vấn đề đấu nối lưới điện cũng là điểm nghẽn lớn. Hạ tầng truyền tải hiện thiếu và chưa đồng bộ, dẫn đến khó khăn trong giải tỏa công suất. Nhiều dự án vẫn chưa thống nhất được phương án đấu nối với Tổng Công ty Điện lực miền Trung.

Ngoài ra, không ít nhà đầu tư hạn chế về năng lực tài chính và kinh nghiệm, kéo theo việc chậm trễ trong thẩm định thiết kế, hoàn thiện hồ sơ môi trường, xây dựng phương án vận hành hồ chứa và các thủ tục kỹ thuật cần thiết.

Quyết tâm tháo gỡ, thúc đẩy dự án

Trước thực trạng này, Phó Chủ tịch UBND tỉnh Quảng Ngãi Trần Phước Hiền khẳng định, năng lượng là lĩnh vực tỉnh ưu tiên phát triển và sẽ tạo mọi điều kiện để dự án triển khai đúng quy định.

“Việc sớm đóng điện không chỉ bảo đảm an ninh năng lượng, mà còn mang lại nguồn thu ngân sách, tạo động lực thúc đẩy kinh tế - xã hội địa phương”, ông Hiền nhấn mạnh.

Phó Chủ tịch UBND tỉnh Quảng Ngãi Trần Phước Hiền chủ trì một cuộc họp về công tác thúc đẩy các dự án phát triển điện lực, năng lượng trên địa bàn tỉnh.
Phó Chủ tịch UBND tỉnh Quảng Ngãi Trần Phước Hiền chủ trì một cuộc họp về công tác thúc đẩy các dự án phát triển điện lực, năng lượng trên địa bàn tỉnh.

UBND tỉnh Quảng Ngãi đã giao Sở Công Thương rà soát danh mục các dự án theo Quy hoạch điện VIII, kịp thời điều chỉnh và bổ sung những dự án đã được phê duyệt. Các dự án đủ điều kiện phải nhanh chóng hoàn tất hồ sơ để triển khai lựa chọn nhà đầu tư, phối hợp cùng các sở ngành và địa phương thực hiện đúng các quy định về quy hoạch, đầu tư, đấu thầu, điện lực và đất đai.

Sở Công Thương cũng được yêu cầu phối hợp với Bộ Công Thương và các cơ quan chức năng lấy ý kiến rộng rãi, bảo đảm việc lựa chọn nhà đầu tư diễn ra công khai, minh bạch và cạnh tranh.

Trong khi đó, Sở Nông nghiệp và Phát triển nông thôn cùng Sở Tài nguyên và Môi trường có trách nhiệm hướng dẫn, hỗ trợ doanh nghiệp về thủ tục đất đai, môi trường và tham mưu UBND tỉnh xử lý các vướng mắc thuộc thẩm quyền.

Đối với các nhà đầu tư, tỉnh yêu cầu bố trí nhân lực phù hợp, đẩy nhanh tiến độ thi công và thường xuyên báo cáo khó khăn để được hỗ trợ kịp thời. Chính quyền cấp huyện, xã cần nâng cao trách nhiệm phối hợp, bảo đảm an ninh trật tự, tạo thuận lợi để các dự án triển khai suôn sẻ.



Anh Huy
