Nhiều vi phạm, thiếu sót trong công tác bồi thường, tái định cư dự án Kim Long Motors Huế

Nhiều vi phạm, thiếu sót trong công tác bồi thường, tái định cư dự án Kim Long Motors Huế
Thanh tra thành phố Huế vừa ban hành Kết luận thanh tra và chỉ ra nhiều thiếu sót, sai phạm trong công tác bồi thường, tái định cư tại dự án Khu liên hợp sản xuất, lắp ráp Kim Long Motor Huế.

Thanh tra thành phố Huế vừa ban hành Kết luận thanh tra số 1289/KL-TTr về thanh tra công tác bồi thường, hỗ trợ, tái định cư (TĐC) dự án Khu liên hợp sản xuất, lắp ráp Kim Long Motors Huế, qua đó chỉ ra một số vi phạm, thiếu sót trong công tác bồi thường, hỗ trợ, TĐC dự án này.

Dự án Khu liên hợp sản xuất, lắp ráp Kim Long Motors Huế là một trong những dự án công nghiệp trọng điểm của miền Trung, đóng vai trò hạt nhân trong việc hình thành trung tâm công nghiệp ô tô hiện đại tại Khu kinh tế Chân Mây - Lăng Cô, thành phố Huế.

Dự án đi vào hoạt động đã đóng góp tích cực cho sự phát triển ngành công nghiệp ô tô, tạo sức lan tỏa, thu hút lĩnh vực công nghiệp phụ trợ ô tô đầu tư vào thành phố Huế; góp phần chuyển dịch cơ cấu kinh tế, tăng nguồn thu ngân sách và giải quyết việc làm cho lao động địa phương.

Dự án có quy mô thu hồi đất với diện tích 164,91 ha, số hộ bị ảnh hưởng 220 hộ, số hộ bố trí TĐC 112 hộ. Tổng số đợt bồi thường, hỗ trợ TĐC là 43 đợt với tổng giá trị phê duyệt và phê duyệt điều chỉnh bồi thường, hỗ trợ gần 204 tỷ đồng.

Đến nay, công tác giải phóng mặt bằng đã hoàn thành; dự án đã đi vào hoạt động.

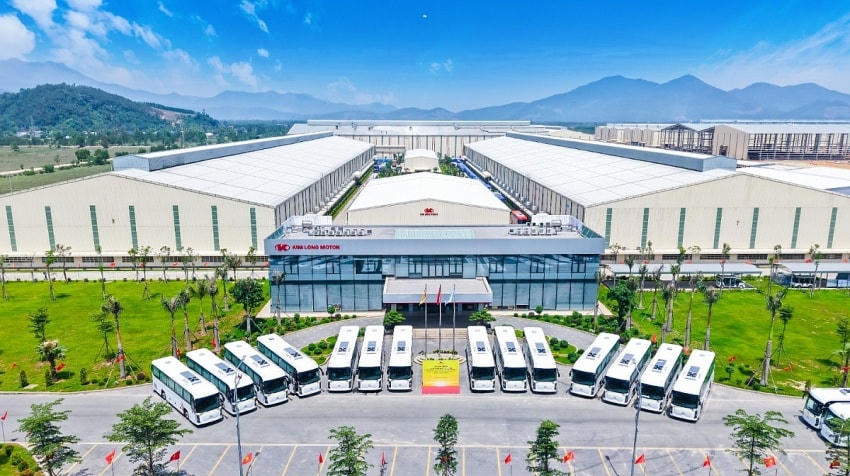

Khu liên hợp sản xuất, lắp ráp Kim Long Motors Huế tọa lạc tại xã Chân Mây - Lăng Cô, TP Huế
Khu liên hợp sản xuất, lắp ráp Kim Long Motors Huế tọa lạc tại xã Chân Mây - Lăng Cô, TP Huế

Tuy nhiên, bên cạnh những kết quả đạt được, Thanh tra TP Huế xác định, UBND huyện Phú Lộc trước đây (nay là UBND xã Chân Mây - Lăng Cô), Trung tâm Phát triển quỹ đất huyện Phú Lộc trước đây (nay là Ban Quản lý dự án đầu tư xây dựng khu vực 3) cùng các đơn vị, cá nhân liên quan còn để xảy ra những vi phạm, thiếu sót.

Cụ thể: Việc thẩm định điều kiện bồi thường về đất quá thời hạn theo quy định. Không thực hiện việc thẩm định điều kiện bồi thường đối với cây lâu năm và rừng sản xuất theo quy định.

Trong quá trình lập, công khai, thẩm định và phê duyệt phương án bồi thường, hỗ trợ, TĐC, cơ quan chức năng không ban hành văn bản thể hiện việc niêm yết công khai phương án đối với các hộ dân bị ảnh hưởng; một số thông báo công khai không bảo đảm thời gian theo quy định.

Ngoài ra, hồ sơ còn thiếu biên bản lấy ý kiến người dân, thiếu văn bản tổng hợp ý kiến góp ý; biên bản họp tổng hợp ý kiến không thể hiện đầy đủ số lượng ý kiến đồng ý, không đồng ý và các ý kiến khác.

Việc thẩm định phương án bồi thường của Phòng Tài nguyên và Môi trường huyện Phú Lộc cũng như việc phê duyệt phương án của UBND huyện Phú Lộc đều thực hiện quá thời hạn.

Thanh tra cũng chỉ ra thiếu sót trong công tác chi trả tiền bồi thường như ban hành thông báo nhận tiền lần thứ hai không đúng thời hạn; chi trả tiền cho các đồng thừa kế nhưng không có văn bản cử người đại diện hoặc giấy ủy quyền theo quy định.

Đáng chú ý, cơ quan thanh tra xác định đến thời điểm thanh tra vẫn chưa thu hồi số tiền gần 784 triệu đồng đã chi trả vượt cho các hộ dân sau khi có quyết định phê duyệt điều chỉnh phương án bồi thường.

Đối với công tác TĐC, kết luận thanh tra nêu rõ nhiều hồ sơ còn thiếu thông tin ngày, tháng; biên bản bốc thăm đất TĐC không ghi ký hiệu, diện tích lô đất; không tổ chức giao đất thực địa. Một số trường hợp ký hiệu thửa đất trên biên bản bốc thăm không trùng khớp với quyết định giao đất.

Từ những vi phạm, thiếu sót được phát hiện, Chánh Thanh tra TP Huế yêu cầu UBND xã Chân Mây - Lăng Cô, Ban Quản lý dự án Đầu tư xây dựng khu vực 3 cùng các cá nhân liên quan tổ chức kiểm điểm, rút kinh nghiệm.

Ban Quản lý dự án Đầu tư xây dựng khu vực 3 được giao chủ trì, phối hợp với UBND xã Chân Mây - Lăng Cô khẩn trương thu hồi số tiền gần 784 triệu đồng đã chi trả vượt để nộp vào ngân sách nhà nước theo quy định.



Thùy Nhung
