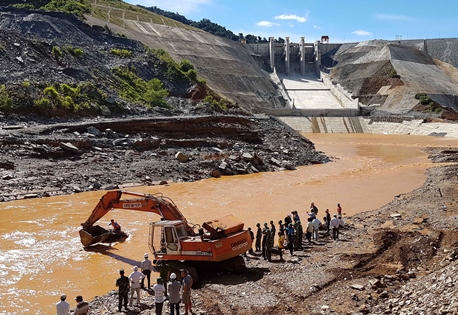

Theo đó, báo cáo của GENCO2 cho biết, đến trưa ngày 16/9, công trình hồ chứa, lòng hồ thủy điện sông Bung 2 đã được tháo cạn nước thông qua hầm dẫn dòng về hạ lưu (theo lưu lượng nước về tự nhiên). Tất cả các hạng mục công trình chính hoạt động bình thường, đảm bảo an toàn.
Đặc biệt, 5 xã thuộc khu vực hạ du đều đã liên lạc được với toàn bộ các cá nhân mà trước đây chưa liện lạc được. GENCO2 và Ban QLDA thủy điện Sông Bung 2 đã phối hợp với chính quyền địa phương thăm hỏi và động viên, hỗ trợ ban đầu thực phẩm và tiền cho 3 gia đình chịu ảnh hưởng của sự cố và đang tiếp tục kiểm kê, đánh giá để tiến hành khẩn trương đền bù nhằm sớm ổn định cuộc sống cho người dân bị ảnh hưởng.
Quá trình tìm kiếm diễn ra liên tục từ trước đó |
Theo thông báo của GENCO2, Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam Dương Quang Thành đã rút ngắn thời gian tháp tùng Thủ tướng Chính phủ tại Trung Quốc và trực tiếp có mặt tại công trường để chỉ đạo GENCO2 và Ban QLDA thuỷ điện Sông Bung 2 cùng các đơn vị liên quan tiếp tục tìm kiếm 2 công nhân mất tích; phối hợp với chính quyền địa phương kịp thời hỗ trợ các gia đình bị ảnh hưởng; chỉ đạo các đơn vị tư vấn, nhà thầu khẩn trương khắc phục sự cố.
Đặc biệt, các lực lượng chức năng đang tích cực tìm kiếm 2 công nhân mất tích dọc theo khu vực hạ du. Theo nguồn tin riêng của PLVN, vào trưa ngày 16/9, 1 thi thể đã được tìm thấy. Cụ thể, ở khu vực hạ lưu sông Bung, đoạn chạy qua lán thi công của nhà thầu Công ty TNHH H.K, lực lượng phát hiện một xác người trôi dạt gần tại đây. Tuy nhiên, phải chờ kết quả giám định mới biết chính xác vì thi thể đã biến dạng do mưa lũ.
Trước đó, PLVN đưa tin, Dự án Thuỷ điện Sông Bung 2 nằm trong Tổng sơ đồ Quy hoạch điện 6 được Thủ tướng Chính phủ cho phép đầu tư. Công trình được xây dựng trên sông Bung thuộc hệ thống bậc thang sông Vu Gia - Thu Bồn qua địa bàn 2 xã Laêê và xã Zuôil, huyện Nam Giang, tỉnh Quảng Nam.
Ngày 13/9, do ảnh hưởng của hoàn lưu cơn bão số 4 gây mưa lớn, lũ kéo dài trên khu vực hồ chứa công trình Thuỷ điện Sông Bung 2; nước hồ lên nhanh với lưu lượng đỉnh lũ vào trưa ngày 13/9/2016 là 560m3/s.
Đến 16h25p ngày 13/9/2016, mực nước thượng lưu đạt cao trình 572m (mực nước dâng bình thường là 605m). Các đơn vị tư vấn, thi công, nhà thầu đang tổ chức đắp đê quai hạ lưu và bơm thoát nước để đổ bê tông nút hầm dẫn dòng thì phát hiện tình trạng nước chảy vào hầm dẫn dòng với lưu lượng khá lớn và chảy về phía hạ lưu gây ngập. Sự cố xảy ra làm thiệt hại một số thiết bị thi công và mất tích 2 công nhân vận hành máy đào của nhà thầu Tổng Công ty Xây dựng Thủy lợi 4.
Qua thực tế kiểm tra tại hiện trường, bước đầu xác định sự cố do cửa van số 2 của hầm dẫn dòng bị nước lũ cuốn trôi về hạ lưu.
