Hòa Bình: Những sai phạm tại công trình Trạm bơm tiêu Quỳnh Lâm

(PLO) - Mới đây, Thanh tra tỉnh Hòa Bình đã có Kết luận thanh tra về việc quản lý đầu tư xây dựng công trình Trạm bơm tiêu Quỳnh Lâm thuộc Dự án đầu tư xây dựng vùng hạ lưu đập Thủy điện Hòa Bình.

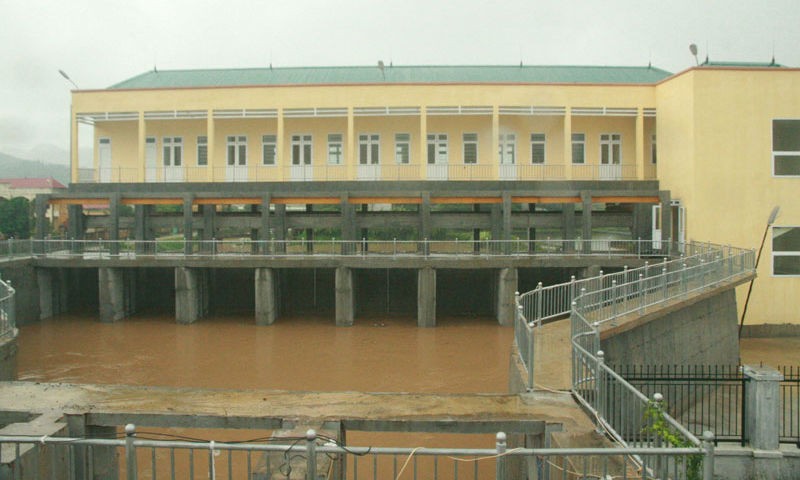

Trạm bơm tiêu Quỳnh Lâm Trạm bơm tiêu Quỳnh Lâm

Kết luận được đưa ra sau khi Thanh tra tỉnh Hòa Bình tiến hành thanh tra công trình Trạm bơm tiêu Quỳnh Lâm thuộc Dự án khắc phục hậu quả hạ lưu Đập thủy điện Hòa Bình, giai đoạn I (với tổng mức đầu tư 61.106.000.000đ thuộc nguồn vốn trái phiếu Chính phủ) do Sở NN&PTNT tỉnh Hòa Bình làm chủ đầu tư (hiện nay là Ban Quản lý dự án đầu tư xây dựng các công trình NN&PTNT tỉnh Hòa Bình làm chủ đầu tư).

Kết quả thanh tra cho thấy, phần dự toán công trình còn tính sai số học, áp dụng đơn giá và định mức vượt giá trị 524.285.000đ, tính thiếu khối lượng 245.322.000đ; hồ sơ thiết kế bản vẽ thi công còn chưa chi tiết quá trình thực hiện phải điều chỉnh bổ sung. Trách nhiệm thuộc đơn vị tư vấn thiết kế, đơn vị thẩm tra, đơn vị thẩm định, Ban Quản lý dự án (BQLDA).

Đồng thời, Chủ đầu tư, BQLDA trong quá trình nghiệm thu, thanh toán chưa chặt chẽ, một số hạng mục phải thay đổi lại so với thiết kế ban đầu được duyệt. Qua thanh tra phát hiện sai phạm về dự toán công trình còn tính sai số học, áp dụng đơn giá và định mức vượt giá trị 524.285.000đ, tính thiếu khối lượng 245.322.000đ.

Trong quá trình nghiệm thu còn một số đánh giá chưa đúng về khối lượng thi công thực tế, qua thanh tra phát hiện sai phạm chi phí xây lắp số tiền 280.528.000đ (đã giảm trừ 245.322.000đ do dự toán tính thiếu khối lượng).

Tổng hợp kiểm tra công trình qua thanh tra phát hiện sai phạm số tiền là 298.074.000đ, trong đó, chi phí xây lắp công trình số tiền 280.528.000đ (do thi công thiếu khối lượng 10.565.000đ, dự toán tính vượt khối lượng 269.963.000đ).

Đối với công tác giám sát thi công xây lắp có lúc, có nơi còn chưa sát, đánh giá chưa đúng thực tế thi công. Nhật ký thi công công trình nội dung chưa chi tiết, chưa phản ánh đầy đủ thực tế diễn ra trong quá trình thi công… Công tác giám sát thi công xây lắp có lúc, có nơi còn chưa giám sát, chưa phản ánh đầy đủ thực tế diễn ra trong quá trình thi công.

Trong giai đoạn kết thúc đầu tư đưa công trình vào khai thác sử dụng, việc khảo sát, thiết kế công trình chưa sát với yêu cầu thực tế dẫn đến trong quá trình thi công có sự thay đổi thiết kế ở một số hạng mục (mái nhà trạm bơm, bồn hoa cổng nhà trạm, cửa đi khu vực cầu thang bộ, lợp mái ta luy đường dốc vào cổng nhà trạm bơm bằng tấm bê tông đúc sẵn…); bản vẽ thiết kế một số chi tiết thiếu kích thước gây khó khăn cho việc kiểm tra và tính dự toán; dự toán tính còn áp sai đơn giá, tính trùng khối lượng, sai lỗi số học, tính thiếu khối lượng ở một số hạng mục…

Nguyên nhân dẫn đến thiếu sót, khuyết điểm trên do công tác thẩm tra, hồ sơ khảo sát, thiết kế bản vẽ thi công, dự toán do Công ty Cổ phần Tư vấn và Xây dựng Vĩnh Hưng còn hạn chế, không phát hiện được những thiếu sót trong hồ sơ thiết kế bản vẽ thi công và dự toán. BQLDA chưa sâu sát, năng lực cán bộ làm công tác thẩm định hồ sơ khảo sát, thiết kế bản vẽ thi công, dự toán còn hạn chế; công tác giám sát thi công công trình chưa sâu sát dẫn đến một số hạng mục thi công còn thiếu khối lượng so với thiết kế; công tác nghiệm thu, thanh toán của BQLDA còn chưa sâu sát dẫn đến còn nghiệm thu, thanh toán cho đơn vị thi công vượt so với thực tế…

Qua kết quả thanh tra, Thanh tra tỉnh Hòa Bình yêu cầu chủ đầu tư, BQLDA thu hồi số tiền 298.074.000đ và nộp vào tài khoản tạm giữ của Thanh tra tỉnh khi có quyết định thu hồi; yêu cầu Sở NN&PTNT tỉnh Hòa Bình tổ chức kiểm điểm trách nhiệm chủ đầu tư, Giám đốc và cán bộ BQLDA trong việc quản lý thực hiện dự án công trình Trạm bơm tiêu Quỳnh Lâm; kiểm điểm trách nhiệm của tập thể và cá nhân có sai phạm trong việc thẩm định hồ sơ thiết kế bản vẽ thi công, dự toán công trình; Yêu cầu chỉ đạo chủ đầu tư đơn vị tư vấn khảo sát thiết kế, đơn vị thi công hoàn thiện hồ sơ của một số hạng mục thay đổi thiết kế trình cấp có thẩm quyền thẩm định, phê duyệt theo đúng quy định.

Huyền Trang
Cùng chuyên mục

Đọc thêm

Hà Nội: Đầu tư hàng tỷ đồng kinh phí chăm sóc, cây xanh và thảm cỏ vẫn nhếch nhác khó tin

Hà Nội: Đầu tư hàng tỷ đồng kinh phí chăm sóc, cây xanh và thảm cỏ vẫn nhếch nhác khó tin
(PLVN) - Trong thời gian qua, TP Hà Nội đã bỏ ra hàng tỷ đồng để hiện việc duy trì cây xanh, thảm cỏ, vườn hoa trên địa bàn TP Hà Nội nhưng thực tế thì cây xanh, thảm cỏ trong các đô thị vẫn nhếch nhác đến khó tin, thậm chí cây xanh được trồng ở các tuyến đường còn có nguy cơ gây mất an toàn giao thông.

Hải Phòng: Quy hoạch “treo” biến đất ở của dân thành đất công cộng

Hải Phòng: Quy hoạch “treo” biến đất ở của dân thành đất công cộng
(PLVN) - Quy hoạch tỷ lệ 1/2000 quận Ngô Quyền đến năm 2025 được UBND TP Hải Phòng phê duyệt năm 2013 đã biến nhiều diện tích đất ở của người dân thành đất công cộng, không thể xây dựng nhà ở. Điều đáng nói, các khu đất này người dân đã mua đất làm nhà ở theo dự án được phê duyệt của Thủ tướng Chính phủ.

Vĩnh Phúc: Dân kêu khổ vì con đường đầu tư gần 90 tỷ đồng vừa làm xong đã hỏng

Tuyến đường tỉnh ĐT.307 từ trung tâm thị trấn Lập Thạch (tỉnh Vĩnh Phúc) đi tỉnh Tuyên Quang mới thi công xong đã hỏng phải đào lên làm lại.
(PLVN) -  Không hiểu vì lý do thi công ẩu hay do sự tàn phá của các phương tiện vận tải chở đá trọng tải lớn mà nhiều đoạn trên tuyến đường tỉnh 307 tỉnh Vĩnh Phúc đoạn từ ngã 3 xã Nhạo Sơn đi xã Đồng Quế, xã Quang Yên, huyện Sông Lô đi tỉnh Tuyên Quang (đoạn km16+500 – km26+140) khi được Công ty cổ phần đầu tư xây dựng Bảo Quân vừa mới thi công, thực hiện xong thì đã hư hỏng, khiến người dân địa phương bức xúc.

Vi phạm sửa 7 trường học ở Củ Chi: Đề nghị truy tố thêm bị can

Trường Tiểu học Tân Phú Trung, một trong 7 đơn vị liên quan vụ án.
(PLVN) - Liên quan vụ sai phạm xảy ra tại 7 trường học trên địa bàn huyện Củ Chi, Cơ quan Cảnh sát điều tra Công an TP HCM vừa hoàn tất kết luận điều tra bổ sung, chuyển hồ sơ sang VKSND cùng cấp đề nghị truy tố bị can Lê Thị Thanh Tuyền (nguyên Chánh Thanh tra Sở Tài chính TP HCM, nguyên Trưởng phòng Tài chính - Kế hoạch thuộc UBND huyện Củ Chi) và 4 bị can khác cùng về tội “Vi phạm quy định về quản lý, sử dụng tài sản nhà nước gây thất thoát, lãng phí”.

TP Hồ Chí Minh: Vì sao lãnh đạo Sở Xây dựng bị đề nghị kiểm điểm?

Trụ sở Sở Xây dựng TP Hồ Chí Minh.
(PLVN) - Theo Thanh tra TP Hồ Chí Minh, quá trình quản lý trong giai đoạn 2018, 2019, Giám đốc Sở Xây dựng đã có nhiều tồn tại, khuyết điểm trong thẩm định, quyết định đầu tư dự án công trình dân dụng, công nghiệp sản xuất vật liệu có sử dụng nguồn vốn ngân sách và các dự án đầu tư xây dựng khác.

Dấu hiệu sai phạm trong quản lý, sử dụng đất tại Hải Phòng: Bài 2 - Việc lấn kênh có được “chống lưng”?

Công trình làm ảnh hưởng tiêu thoát nước khiến dư luận bất bình.
(PLVN) - Như PLVN đã phản ánh, hiện trên địa bàn thôn 5, xã Bắc Sơn, huyện An Dương, Hải Phòng đang tồn tại công trình xây dựng nhà xưởng xâm phạm vào phạm vi bảo vệ kênh tiêu nước Hoàng Lâu. Không hiểu vì sao, chính quyền địa phương vẫn chưa kiên quyết xử lý dứt điểm vi phạm này, gây bức xúc trong nhân dân?!

Vụ kiện kéo dài ở TP Phủ Lý, Hà Nam: Đề xuất giải quyết khó khăn về nhà ở cho người khiếu nại

Khiếu nại của ông Thành liên quan đến việc thu hồi, giải phóng mặt bằng dự án cầu Châu Giang.
(PLVN) - Báo cáo Thủ tướng Chính phủ, UBND tỉnh Hà Nam khẳng định việc giải quyết khiếu nại của người dân là đảm bảo đúng quy định pháp luật. Tuy nhiên, do người khiếu nại là đối tượng chính sách, có khó khăn về chỗ ở nên tỉnh này đề xuất hướng giải quyết cho hộ này một lô đất theo hình thức giao đất có thu tiền sử dụng đất không thông qua đấu giá.

Hà Nội: Cần làm rõ việc cấp sổ đỏ không đúng đối tượng tại số 38 Quảng Khánh ?

Hà Nội: Cần làm rõ việc cấp sổ đỏ không đúng đối tượng tại số 38 Quảng Khánh ?
(PLVN) - Ông Phạm Ngọc Lâm, sinh năm 1966, trú tại phường Đội Cấn, quận Ba Đình, Hà Nội cho biết, ông là người có quyền sử dụng hợp pháp tại thửa đất số 95 (IP) tờ bản đồ số 52 tại phường Quảng An, quận Tây Hồ, Hà Nội. Thế nhưng, mảnh đất này lại được UBND Quận Tây Hồ cấp giấy chứng nhận quyền sử dụng đất cho cá nhân khác.

Công ty CP Phát triển Nhà & Xây dựng Tây Hồ cản trở PV tác nghiệp

Công ty CP Phát triển Nhà & Xây dựng Tây Hồ
(PLVN) - Mới đây, PV Báo PLVN nhận được phản ánh của bà Nguyễn Thị Nhung (ngụ Hà Nội) về một số bất thường trong Đại hội Cổ đông thường niên các năm 2019, 2020, nhiệm kỳ 2021 - 2026 và dấu hiệu vi phạm trong thực hiện Dự án khu Đô thị Quế Võ I (xã Phương Mao, Quế Võ, Bắc Ninh) của Công ty CP Phát triển nhà và Xây dựng Tây Hồ (Cty).
