Hai dự án đường dây 500kV qua miền Trung nguy cơ 'trượt' tiến độ

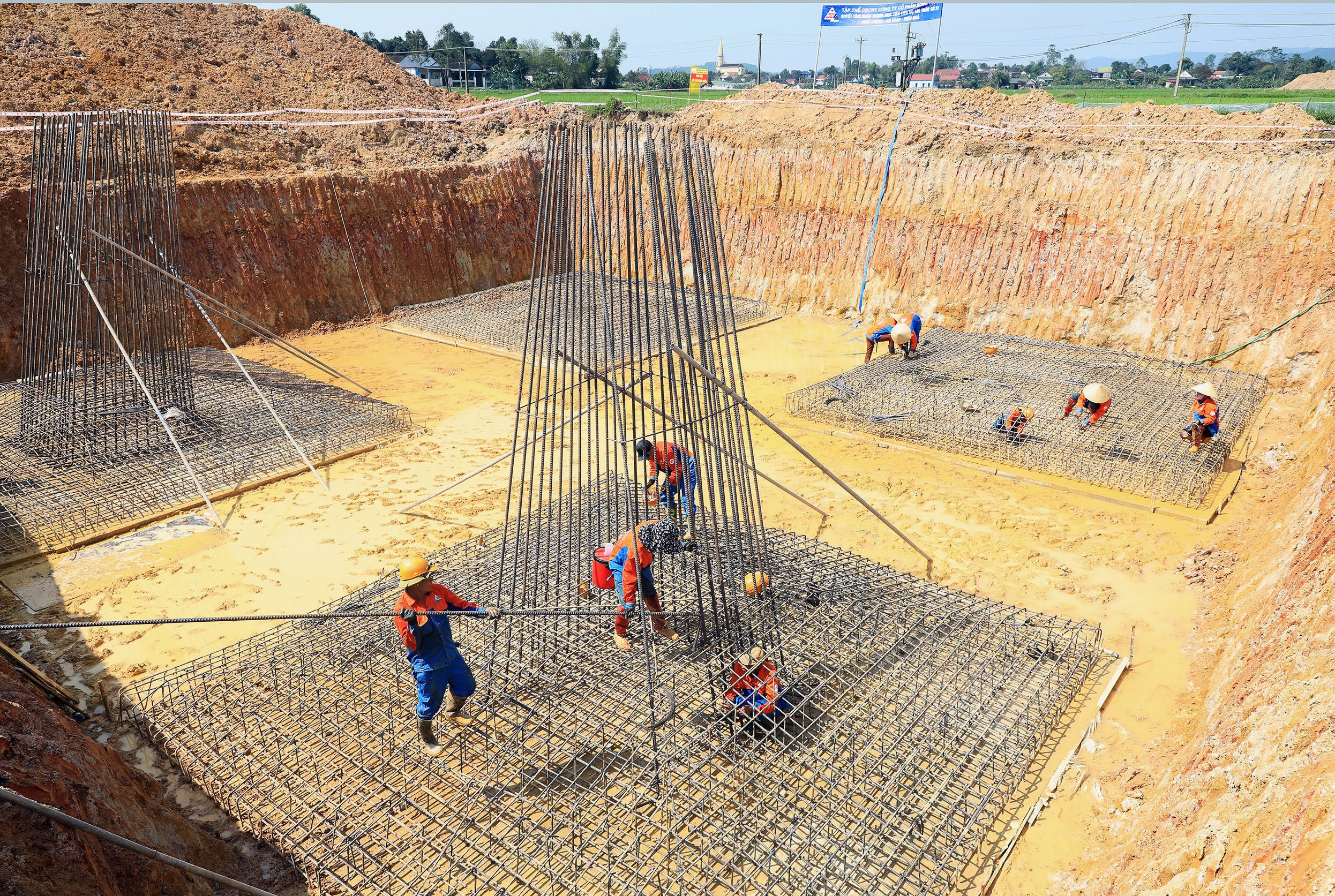

Đoạn Quảng Trạch - Thanh Hóa do CPMB quản lý dự án mới chỉ hoàn thành được 91/663 vị trí móng.
Đoạn Quảng Trạch - Thanh Hóa do CPMB quản lý dự án mới chỉ hoàn thành được 91/663 vị trí móng.
0:00 / 0:00
0:00
(PLVN) - Hạn chót hoàn thành việc đúc móng cột của Dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối ấn định là ngày 31/3/2024, nhưng đến nay tỷ lệ hoàn thành việc đúc móng tại hai cung đoạn do Ban Quản lý dự án các công trình điện miền Trung (CPMB) quản lý mới chỉ được... hơn 10%.

CPMB được Tổng công ty Truyền tải điện Quốc gia (NPT) giao quản lý, điều hành 2 dự án thành phần, đó là đoạn Quảng Trạch - Quỳnh Lưu và đoạn Quỳnh Lưu - Thanh Hóa. Cả hai cung đoạn này có 663 vị trí móng cột, đều được phát lệnh khởi công ngày 18/1.

Đầu tháng 2/2024, lãnh đạo EVN yêu cầu chủ đầu tư, các nhà thầu… chậm nhất 29/2 phải đồng loạt thi công trên công trường và đến 31/3 phải hoàn thành việc thi công các vị trí móng. Tuy nhiên, kiểm điểm tiến độ công trường hôm 26/3 cho thấy, công tác thi công và điều hành dự án đoạn qua khu vực miền Trung còn chậm và nhiều nguy cơ “trượt’ tiến độ.

Cụ thể, Dự án thành phần đoạn Quảng Trạch - Quỳnh Lưu đến nay mới hoàn thành đúc móng được 55/463 vị trí, đang triển khai làm đường thi công và thi công đào đúc móng tại 407/463 vị trí. Tương tự, tại cung đoạn Quỳnh Lưu - Thanh Hóa, đến nay mới chỉ hoàn thành việc đúc móng 36/200 vị trí, đang triển khai làm đường thi công và thi công đào đúc móng đồng thời tại 164/200 vị trí.

Đếm ngược thời gian chỉ 4 ngày nữa là tới hạn chót phải hoàn thành việc đúc móng, liệu CPMB và các nhà thầu có thể hoàn thành được một khối lượng công việc còn lại lớn đến như vậy?

Trong khi theo kế hoạch, giai đoạn này, EVN và NPT phải chuyển sang chỉ đạo, điều hành việc cung cấp vật tư thiết bị, phục vụ việc treo sứ, kéo dây để đóng điện trong tháng 6/2024.

Trước đó - đầu tháng 2/2024, Tổng Giám đốc EVN Nguyễn Anh Tuấn đã có yêu cầu “không để móng chờ cột” trên công trường. Nhưng với trên thực tế nêu trên, rất có thể không chỉ là cột mà cả sứ và dây phải chờ… móng ở nhiều vị trí.

Theo NPT, đến nay, cung đoạn Quảng Trạch - Quỳnh Lưu đã bàn giao tới công trường được 18/463 cột thép, và mới chỉ hoàn thành lắp dựng được 1/463 cột. Đoạn Quỳnh Lưu - Thanh Hóa đã xảy ra tình trạng “móng chờ cột”, khi ở đây chưa dựng được cột nào tại 36 vị trí móng đã hoàn thành, do chưa được bàn giao tới công trình.

Hiện, trên toàn tuyến, mới chỉ cung đoạn Thanh Hóa - Nhà máy Nhiệt điện Nam Định I lắp dựng được 17 cột, do dự án này triển khai thi công sớm hơn - tháng 10/2023.

Công trình đường dây 500kV Quảng Trạch - Phố Nối đã xuất hiện tình trạng "móng chờ cột".

Công trình đường dây 500kV Quảng Trạch - Phố Nối đã xuất hiện tình trạng "móng chờ cột".

Trao đổi với PLVN, một lãnh đạo Công ty CP Tập đoàn PC1 cho biết, doanh nghiệp này vừa là nhà thầu xây lắp vừa là nhà thầu cung cấp cột thép, dây cho 13 gói thầu thuộc Dự án đường dây 500kV Quảng Trạch - Phố Nối.

“Đầu tháng 2/2024, PC1 đã cấp 2 cột thép vào công trường, trên cung đoạn Thanh Hóa - Nhà máy Nhiệt điện Nam Định I. Chúng tôi đã đẩy mạnh sản xuất và bắt đầu cấp trên toàn tuyến từ đầu tháng 3/2024. Ngoài ra, còn tham gia cung cấp dây ở 4 gói thầu khác”, vị này nói.

Thời điểm này, dự án đang chuẩn bị vào giai đoạn nước rút, các chủ thể liên quan dự án cần kiểm điểm các khâu liên quan tiến độ. Theo đó, không chỉ giải phóng mặt bằng bàn giao hành lang tuyến khoảng néo, tốc độ thi công của nhà thầu mà ngay cả với chủ đầu tư và đơn vị quản lý dự án. Nếu đại diện chủ đầu tư điều hành khoa học, sát hiện trường và công tác thanh, quyết toán kịp thời nhanh chóng… cũng là yếu tố góp phần thúc đẩy dự án.

Ngoài ra, nếu phát hiện nhà thầu vì lý do chủ quan mà chậm tiến độ, chủ đầu tư cần căn cứ hợp đồng, thu hồi một phần hoặc toàn bộ gói thầu như NPT từng "xử" nhà thầu Phương Hạnh trên cung đoạn Thanh Hóa - Nhà máy Nhiệt điện Nam Định I, hồi cuối tháng 2/2024.

Đọc thêm

Làm rõ khó khăn, vướng mắc mới "cứu" được dự án BOT

Làm rõ khó khăn, vướng mắc mới "cứu" được dự án BOT (Ảnh: TTXVN)
(PLVN) - Trong tổng số 140 dự án BOT giao thông được triển khai trước thời điểm Luật Đầu tư theo phương thức đối tác công - tư (PPP) ban hành, hiện có 8 dự án thuộc phạm vi quản lý của Bộ Giao thông vận tải (GTVT) còn vướng mắc cần xử lý, được chia thành 3 nhóm. Đây là số liệu được Thứ trưởng Bộ GTVT báo cáo tại buổi làm việc do Phó Thủ tướng Chính phủ Trần Hồng Hà chủ trì, ngày 24/4.

Tập trung gỡ vướng cho các công ty nông, lâm nghiệp

Công tác sắp xếp đổi mới các công ty nông lâm nghiệp vẫn còn những tồn tại, khó khăn. (Ảnh minh họa. Nguồn: TTXVN)
(PLVN) - Chiều 25/4, Bí thư Trung ương Đảng, Phó Thủ tướng Chính phủ Lê Minh Khái, Trưởng Ban Chỉ đạo đã chủ trì Hội nghị trực tuyến toàn quốc của Ban Chỉ đạo Đổi mới và Phát triển doanh nghiệp về thúc đẩy công tác sắp xếp, đổi mới, nâng cao hiệu quả hoạt động của các công ty nông, lâm nghiệp.

Nhiều dự án ở Khu kinh tế Dung Quất chậm tiến độ

Phó Chủ tịch tỉnh Quảng Ngãi Trần Phước Hiền kiểm tra các dự án ở KKT Dung Quất.
(PLVN) - Loạt dự án giao thông quan trọng hay hạ tầng tái định cư để ổn định dân sinh, tạo điều kiện để thu hút nhà đầu tư ở Khu kinh tế (KKT) Dung Quất, tỉnh Quảng Ngãi đang bị chậm tiến độ vì vướng mặt bằng.

Doanh thu quản lý thuế thương mại điện tử đạt 6,6 triệu tỷ đồng trong 2 năm

Phó Tổng cục trưởng Tổng cục Thuế Mai Sơn chia sẻ thông tin với báo chí chiều 25/4.
(PLVN) - Thông tin từ Tổng cục Thuế vừa cho biết, trong 2 năm gần đây (2022-2023) đã ghi nhận doanh thu quản lý thuế từ các tổ chức, cá nhân có hoạt động kinh doanh thương mại điện tử (TMĐT) là 6,6 triệu tỷ đồng. Con số này có xu hướng gia tăng khi năm 2023 đã đạt 3,5 triệu tỷ đồng, vượt 0,4 triệu tỷ đồng so với năm 2022.

Chuyển đổi số ngành Ngân hàng: Mở rộng kết nối và phát triển hệ sinh thái số

Toàn cảnh buổi họp báo. (Ảnh: NHNN)
(PLVN) - Hội thảo chuyên đề lần đầu tiên được tổ chức với Chủ đề “Chuyển đổi số ngành Ngân hàng: Mở rộng kết nối và phát triển hệ sinh thái số” với sự tham gia thuyết trình của các chuyên gia tài chính, công nghệ hàng đầu trong nước và thế giới đến từ Google, IBM, Fidelity, SAP… sẽ là điểm nhấn quan trọng của sự kiện chuyển đổi số (CĐS) ngành ngân hàng năm nay…

Tôn vinh Top 500 doanh nghiệp tăng trưởng nhanh nhất Việt Nam

Top 50 DN tăng trưởng xuất sắc Việt Nam năm 2024
(PLVN) - Ngày 24/4, Công ty cổ phần (CTCP) Báo cáo Đánh giá Việt Nam (Vietnam Report) phối hợp cùng Báo VietNamNet chính thức tổ chức Lễ công bố Top 500 DN tăng trưởng nhanh nhất Việt Nam (FAST500), Top 10 & Top 5 Công ty Bất động sản - Xây dựng - Vật liệu xây dựng năm 2024.

200 doanh nghiệp trưng bày sản phẩm trong lĩnh vực công nghiệp khai khoáng

Khách mời tham quan các công nghệ xuất hiện tại triển lãm
(PLVN) - 200 doanh nghiệp đến từ 17 quốc gia và vùng lãnh thổ đã mang những công nghệ tiên tiến nhất của mình đến trưng bày tại Triển lãm Quốc tế lần thứ 6 về công nghiệp khai thác, khôi phục tài nguyên khoáng sản và xây dựng Việt Nam. Đây là cơ hội để doanh nghiệp Việt Nam cập nhật những công nghệ thân thiện với môi trường.

Vinachem nỗ lực đưa hàng tới ‘xứ Samba’

Phương thức vận chuyển là một trong những nội dung mà Vinachem và các đối tác phía Brazil đã bàn bạc.
(PLVN) - Trong vòng 6 tháng, lãnh đạo Tập đoàn Hóa chất Việt Nam (Vinachem) đã 3 lần gặp các đối tác phía Brazil tại Santos, Hà Nội, TP Hồ Chí Minh… để xúc tiến thương mại cho hàng Việt Nam cập bến thị trường châu Mỹ ngày một nhiều thêm.

Anh hùng Lao động, doanh nhân Hoàng Đức Thảo nhận Giải thưởng 'Nhà sáng chế xuất sắc quốc tế - Nhà khoa học tài năng toàn cầu'

Anh hùng Lao động, Doanh nhân - Nhà khoa học Hoàng Đức Thảo (bìa trái) nhận Giải thưởng cao quý.
(PLVN) - Ngày 23/04/2024, tại Diễn đàn Khoa học và Kinh tế toàn cầu do Hội đồng thương mại và công nghệ toàn cầu Ấn Độ (GTTCI) tổ chức tại Dubai (UEA), Ban tổ chức đã trao Giải thưởng “Nhà sáng chế xuất sắc quốc tế - Nhà khoa học tài năng toàn cầu” và Sắc phong học hàm Viện sĩ danh dự cho Anh hùng Lao động, Giáo sư- Tiến sĩ Hoàng Đức Thảo – Chủ tịch Hội đồng quản trị, Tổng Giám đốc BUSADCO.

Ngành Dầu khí duy trì đà tăng trưởng ấn tượng

Nhà máy lọc dầu Dung Quất - nơi cung cấp hơn 30% nhu cầu xăng dầu hàng năm cho thị trường trong nước. (Ảnh: PVN)
(PLVN) - Trong bối cảnh giá dầu thế giới chịu ảnh hưởng bởi các vấn đề phức tạp của chính trị toàn cầu nhưng Tập đoàn Dầu khí Quốc gia Việt Nam (PVN) cùng các đơn vị thành viên vẫn tiếp tục duy trì tăng trưởng ổn định.

Đấu thầu vàng chỉ là giải pháp tình thế!

Đấu thầu vàng chỉ là giải pháp tình thế!
(PLVN) - Phiên đấu thầu vàng miếng đầu tiên sau 11 năm dự kiến tổ chức vào sáng hôm qua (22/4) đã bị hủy. Dự kiến 9h sáng nay (23/4), Ngân hàng Nhà nước (NHNN) sẽ mở lại phiên đấu thầu.Theo các chuyên gia, đấu thầu vàng chỉ là giải pháp tình thế.

Vướng mắc tại dự án thủy điện Cam Ly (Lâm Đồng): UBND tỉnh đề nghị doanh nghiệp và Sở Kế hoạch và Đầu tư bàn cách giải quyết

Dự án Nhà máy thủy điện Cam Ly đang được thi công. (Ảnh: Mai Long)
(PLVN) - Chiều ngày (22/4), tại buổi gặp gỡ giữa UBND tỉnh Lâm Đồng và một số DN trên địa bàn tỉnh, ông Phạm Dũng (đại diện Cty Việt Hưng, chủ đầu tư (CĐT) dự án nhà máy thủy điện Cam Ly) nêu một số khó khăn, chậm trễ trong thủ tục chuyển nhượng dự án Cam Ly.
