Hạ đặt thành công Rotor tổ máy số 1 dự án thủy điện Hòa Bình mở rộng
Ngày 6/7, Rotor tổ máy số 1 dự án thủy điện Hòa Bình mở rộng được tổ chức hạ đặt thành công, đặt tiền đề cho việc thử nghiệm, vận hành và phát điện tổ máy số 1 vào ngày 19/8, theo chỉ đạo của Thủ tướng.

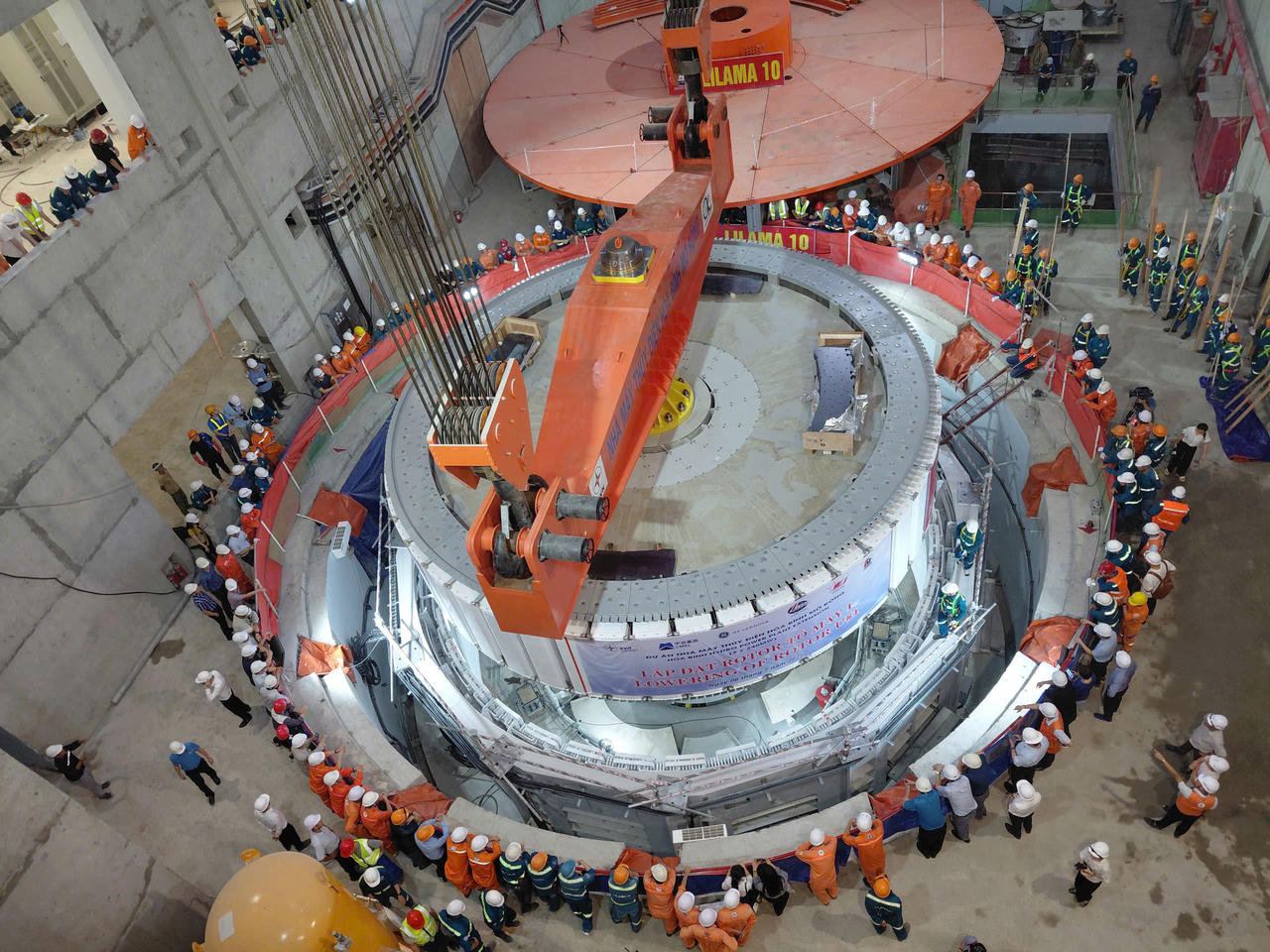

Vào 11h20 ngày 6/7, sau 3 giờ tiến hành hạ đặt, Rotor tổ máy số 1 dự án thủy điện Hòa Bình mở rộng đã được tổ chức hạ đặt thành công.
Ông Phạm Hồng Phương - Phó Tổng Giám đốc Tập đoàn điện lực Việt Nam (EVN) khẳng định, việc hoàn thành hạ đặt Rotor tổ máy số 1 không chỉ có ý nghĩa kỹ thuật mà còn tạo tiền đề quan trọng để triển khai các hạng mục tiếp theo, tiến tới thử nghiệm, vận hành và phát điện tổ máy số 1 vào ngày 19/8, theo đúng chỉ đạo của Thủ tướng Chính phủ.
Đây được đánh giá là cột mốc tiến độ quan trọng trong quá trình lắp đặt thiết bị và hoàn thiện tổ máy số 1. Giám sát quá trình hạ đặt Rotor tại công trường có các lãnh đạo cao nhất của EVN như ông Đặng Hoàng An – Chủ tịch HĐTV EVN, Tổng giám đốc EVN Nguyễn Anh Tuấn cùng nhiều lãnh đạo khác của EVN.
Rotor tổ máy số 1 dự án thủy điện Hòa Bình mở rộng có trọng lượng khoảng 585 tấn, là phần quay của máy phát. Quá trình hạ đặt thành công vào Stator tổ máy phải đảm bảo các yêu cầu kỹ thuật với độ chính xác cao. Việc hạ đặt Rotor là một bước bản lề quan trọng trong chuỗi các công đoạn lắp đặt tổ máy, đòi hỏi sự phối hợp đồng bộ, chính xác giữa các đơn vị thi công, giám sát và lắp đặt thiết bị cơ điện.
Ông Phương cho biết thêm, ngay sau khi Rotor tổ máy số 1 được hạ đặt, mặt bằng sẽ tiếp tục được sử dụng để lắp dựng Rotor tổ máy số 2. Dự kiến, tổ máy số 2 sẽ được hòa lưới điện quốc gia vào cuối tháng 11 hoặc đầu tháng 12 năm nay, đúng theo kế hoạch.
Tính đến nay, khối lượng xây dựng của dự án đã đạt khoảng 90%, các hạng mục được thực hiện với sự giám sát chặt chẽ, đội ngũ kỹ sư - công nhân lành nghề, đảm bảo tiến độ, hạn chế tối đa rủi ro và không xảy ra sự cố nghiêm trọng.
Thành công của hạng mục này thể hiện quyết tâm và nỗ lực lớn của EVN, Ban QLDA Điện 1 và các nhà thầu trong điều kiện thi công khó khăn, phức tạp. Trong đó cần phải nhắc đến giai đoạn năm 2021, khu vực dự án từng xảy ra hiện tượng sạt trượt nghiêm trọng, buộc EVN phải dừng thi công trong suốt 11 tháng để thực hiện rà soát, đánh giá và khắc phục theo yêu cầu của Chính phủ.

Sau khi được cho phép thi công trở lại từ tháng 10/2022, các đơn vị đã nỗ lực vượt qua trở ngại, đẩy nhanh tiến độ để đưa dự án trở lại quỹ đạo.
Bên cạnh đó, theo ông Phương, do dự án được thực hiện ngay trên nền của nhà máy thủy điện Hòa Bình hiện hữu - một công trình trọng yếu của hệ thống điện quốc gia nên các hoạt động thi công đều phải được tính toán, kiểm soát kỹ lưỡng. Từ việc nổ mìn, vận chuyển thiết bị nặng đến xử lý chất thải đều được giám sát nghiêm ngặt để đảm bảo an toàn tuyệt đối cho công trình hiện tại, đồng thời hạn chế tối đa rung chấn và tác động tới môi trường xung quanh.
