Gia Lai chuẩn bị triển khai tuyến đường điện 500kV Bình Định - Krông Buk

(PLVN) - Tổng Công ty Truyền tải điện Quốc gia (EVNNPT) vừa được chọn làm chủ đầu tư Dự án Đường dây 500kV Bình Định - Krông Buk với tổng vốn đầu tư hơn 8.208 tỷ đồng.

UBND tỉnh Gia Lai vừa có quyết định chấp thuận chủ trương cùng nhà đầu tư Dự án Đường dây 500kV Bình Định - Krông Buk với chiều dài khoảng 187,65km và đi qua địa bàn 02 tỉnh.

Trong đó, tại Gia Lai, tuyến lần lượt đi qua các xã Hội Sơn, Hòa Hội, Bình Hiệp, Vĩnh Quang, Bình Khê, Cửu An, Ya Hội, Đak Pơ, Ya Ma, Kông Chro, Ia Pa, Ia Tul, Phú Thiện, Ia Hiao, Ia Rbol và phường An Khê và tại tỉnh Đắk Lắk là các xã Ea Hiao, Ea Drăng, Ea Khăl, Krông Búk, Cư Pui và Ea Kiết.

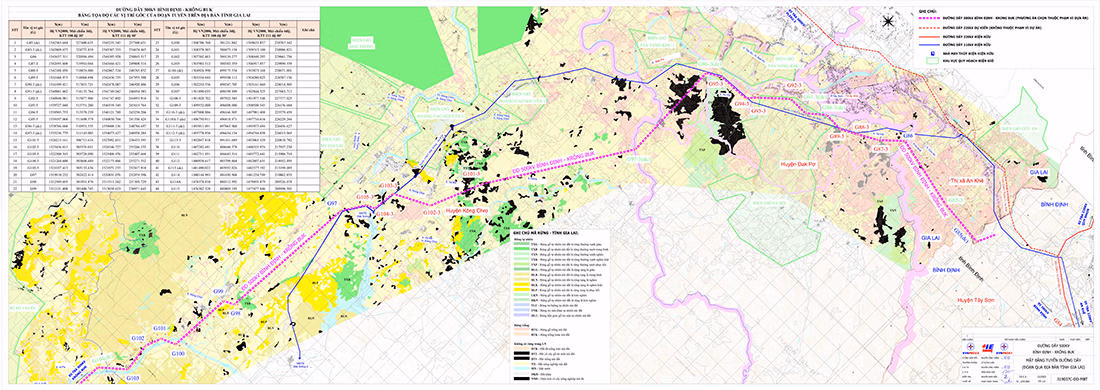

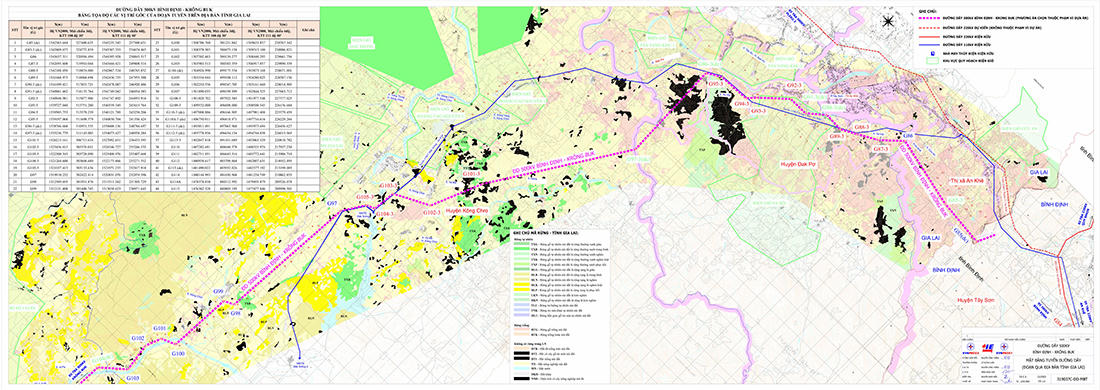

Hướng tuyến Dự án Đường dây 500kV Bình Định - Krông Buk. (Ảnh: EVNNPT)

Dự án nhằm mục tiêu tăng cường công suất truyền tải cho liên kết vùng Nam Trung Bộ - Tây Nguyên, kết hợp với mở rộng các giao diện truyền tải Bắc Trung Bộ - Bắc Bộ và Tây Nguyên - Nam Bộ. Qua đó,

tạo ra mối liên kết mạnh cho lưới điện truyền tải trong khu vực, nâng cao khả năng vận hành an toàn, ổn định và độ tin cậy cung cấp điện cho Hệ thống điện Quốc gia; giảm tổn thất công suất, điện năng trên hệ thống, nâng cao hiệu quả sản xuất kinh doanh chung.

Tổng vốn đầu tư thực hiện dự án là 8.208 tỷ đồng. Trong đó vốn góp của nhà đầu tư là hơn 2.462 tỷ đồng (chiếm 30%) và phần còn lại là vốn huy động từ tổ chức tín dụng.

Theo kế hoạch, từ Quý IV/2025 - Quý IV/2027, nhà đầu tư sẽ hoàn thành các thủ tục đầu tư để được bàn giao mặt bằng, đất đai theo quy định; đến Quý I /2028 là giai đoạn công trình được khởi công xây dựng công trình và đến Quý IV/2029 hoàn thành đóng điện đưa công trình vào sử dụng.

Qua đây, UBND tỉnh giao các Sở, ngành và địa phương liên quan chịu trách nhiệm hướng dẫn nhà đầu tư thực hiện các thủ tục tiếp theo theo quy định của pháp luật; theo dõi, kiểm tra, giám sát, đôn đốc nhà đầu tư thực hiện theo đúng quy định; thực hiện quản lý nhà nước và giám sát, đánh giá đầu tư dự án theo quy định của pháp luật về đầu tư và pháp luật chuyên ngành.

Về phía nhà đầu tư cũng phải có trách nhiệm rà soát, tiếp thu đầy đủ ý kiến tham gia, góp ý của UBND tỉnh Đắk Lắk và tổ chức triển khai thực hiện đầy đủ, tuân thủ theo đúng quy định pháp luật.

Đồng thời, phối hợp với Sở Nông nghiệp và Môi trường rà soát, báo cáo về phần diện tích thực hiện dự án đi qua 05 khu vực quy hoạch khoáng sản tỉnh theo quy định của Luật Địa chất và khoáng sản năm 2024 và các văn bản hướng dẫn liên quan.

Phối hợp chặt chẽ với Sở Công Thương, Sở Xây dựng, Sở Nông nghiệp và Môi trường, địa phương và các cơ quan liên quan để triển khai đầu tư dự án phù hợp với các quy hoạch của địa phương; thực hiện đầy đủ hồ sơ thủ tục chấp thuận độ cao tĩnh không theo quy định; tiến hành thực hiện rà phá bom mìn, vật liệu nổ trong phạm vi ranh giới hướng tuyến đường dây để đảm bảo an toàn cho dân sinh; thực hiện việc điều tra hiện trạng rừng, xác định cụ thể diện tích rừng bị ảnh hưởng để thực hiện việc chuyển mục đích sử dụng rừng sang mục đích khác theo quy định trước khi triển khai thi công.

Trong quá trình triển khai thực hiện dự án Nhà đầu tư thực hiện tốt việc phối hợp với các địa phương trong công tác bồi thường, giải phóng mặt bằng đảm bảo theo đúng quy định của pháp luật.

Sau 12 tháng kể từ ngày chấp thuận chủ trương đầu tư, nhà đầu tư không thực hiện công tác chuẩn bị đầu tư, thực hiện đầu tư hoặc không có khả năng thực hiện dự án theo tiến độ đăng ký với cơ quan quản lý đầu tư mà không có lý do chính đáng sẽ bị thu hồi chủ trương đầu tư.

Ngọc Châu - Nhật Trí
