Dự án nhiều thử thách với EVNNPT

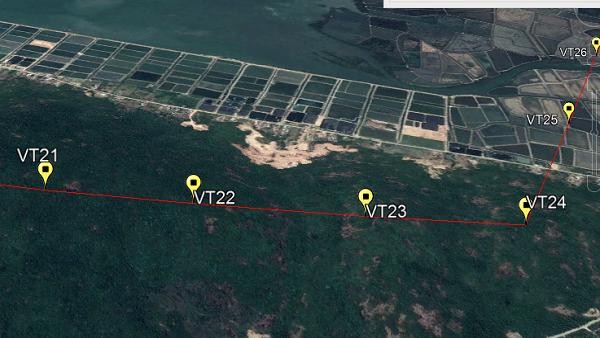

Ảnh chụp từ vệ tinh các vị trí của đường dây 500 kV Vân Phong - Vĩnh Tân.
Ảnh chụp từ vệ tinh các vị trí của đường dây 500 kV Vân Phong - Vĩnh Tân.
0:00 / 0:00
0:00
(PLVN) -  Đường dây 500kV 2 mạch với chiều dài 156,78km phải được thi công hoàn thành trong vòng 18 tháng. Đây là thử thách lớn đối với chủ đầu tư dự án - Tổng Công ty Truyền tải điện Quốc gia (EVNNPT).

Tiến độ bị ảnh hưởng bởi dịch COVID-19

Dự án trọng điểm quốc gia đường dây 500kV Vân Phong - Vĩnh Tân đã chính thức được khởi công sau nhiều thời gian chờ đợi. Dự án có quy mô xây dựng mới đường dây 500kV 2 mạch dài 156,78km với điểm đầu là sân phân phối 500kV của Nhà máy nhiệt điện (NMNĐ) Vân Phong thuộc tỉnh Khánh Hòa và điểm cuối là điểm đấu nối trạm biến áp 500kV Thuận Nam (Ninh Thuận) vào đường dây 500kV NMNĐ Vân Phong - NMNĐ Vĩnh Tân.

Đây là dự án cấp bách, đáp ứng mục tiêu truyền tải công suất của Trung tâm Điện lực Vân Phong (trong đó có NMNĐ BOT Vân Phong 1), Nhà máy Thủy điện tích năng Bác Ái và công suất nguồn năng lượng tái tạo khu vực tỉnh Ninh Thuận, Bình Thuận vào hệ thống điện quốc gia. Sau khi hoàn thành, dự án góp phần đảm bảo cung ứng điện cho miền Nam, tạo mối liên kết mạnh giữa hệ thống điện miền Trung và miền Nam, tối ưu hóa trong vận hành hệ thống điện quốc gia.

Theo đánh giá của EVNNPT, đây là dự án có thời gian thi công rất ngắn (gần 18 tháng) so với các dự án có quy mô và tính chất tương tự trong khi tình hình dịch bệnh COVID-19 đang diễn biến hết sức phức tạp. Hiện, các tỉnh Khánh Hòa, Ninh Thuận đã thực hiện giãn cách xã hội theo Chỉ thị 16/CT-TTg, điều này ảnh hưởng rất lớn đến công tác điều hành dự án trong thời gian qua cũng như khó khăn trong thời gian tới.

Bên cạnh đó, hiện các địa phương đang tập trung chống dịch, các vướng mắc về bồi thường giải phóng mặt bằng (BTGPMB) tạm thời chưa được giải quyết; các cuộc họp, tiếp xúc với chính quyền và người dân tại địa phương để giải quyết các thủ tục về hồ sơ, các vướng mắc về BTGPMB cũng sẽ không được tổ chức. Công tác thi công cũng gặp khó khăn trong việc thuê nhân công do các quy định về phòng chống dịch; việc di chuyển lực lượng, phương tiện thi công từ địa phương này đến địa phương khác rất hạn chế.

Ngoài ra, công tác cung cấp vật tư, vật liệu (cát, đá, xi măng, sắt thép, bê tông thương phẩm, điện nước,…) phục vụ thi công bị chậm do nhiều đơn vị kinh doanh nghỉ hoặc cung cấp hạn chế. Đặc biệt, mua sắm vật tư thiết bị sẽ gặp khó khăn trong việc đặt tàu biển và công tác kiểm dịch tại Việt Nam cũng như một số nước. Thời gian vận chuyển đường biển kéo dài. Khó khăn trong việc cử chuyên gia nước ngoài vào lắp đặt, giám sát lắp đặt, thí nghiệm thiết bị. Cùng với đó, do dịch bệnh tại châu Âu, châu Á cũng đang diễn biến khó lường làm nguồn cung cấp đầu vào khó khăn, nhiều gói thầu chậm tiến độ giao hàng, ảnh hưởng đến kế hoạch đóng điện theo kế hoạch.

Cần sự hỗ trợ của các địa phương

Đại diện EVNNPT cho biết, để hoàn thành đóng điện Dự án theo tiến độ đã cam kết (tháng 12/2022) với chủ đầu tư của NMNĐ BOT Vân Phong, EVNNPT sẽ trực tiếp chỉ đạo xuyên suốt quá trình triển khai Dự án, cùng Ban quản lý các công trình điện miền Trung (CPMB) và các nhà thầu thi công khắc phục khó khăn, nỗ lực phấn đấu hoàn thành theo kế hoạch được giao.

EVNNPT cũng đã thành lập Ban Chỉ đạo các dự án đồng bộ với NMNĐ BOT Vân Phong 1 do Tổng Giám đốc EVNNPT trực tiếp làm Trưởng Ban Chỉ đạo. Giám đốc CPMB sẽ trực tiếp điều hành thường xuyên tại công trường trong giai đoạn nước rút. CPMB sẽ thành lập 2 Ban Tiền phương tại 2 tỉnh Khánh Hòa và Ninh Thuận để điều hành Dự án.

Đối với công tác BTGPMB, chủ đầu tư và đơn vị quản lý dự án đã làm việc với các cấp chính quyền địa phương để báo cáo tình hình, đề nghị lãnh đạo địa phương chỉ đạo các đơn vị liên quan phối hợp ngay sau khi có hồ sơ đo đạc. Đồng thời sẽ thường xuyên cập nhật, báo cáo kịp thời những vướng mắc, khó khăn cho Tỉnh ủy, UBND các tỉnh có Dự án đi qua để phối hợp chỉ đạo giải quyết.

Trước mắt, để Dự án hoàn thành đúng tiến độ, EVNNPT đã kiến nghị UBND các tỉnh Ninh Thuận, Khánh Hòa, các bộ, ngành có liên quan sớm thông qua chủ trương chuyển mục đích sử dụng đất rừng để xây dựng Dự án khi các địa phương trình hồ sơ. EVNNPT cũng kiến nghị Thủ tướng Chính phủ có văn bản, Công điện chỉ đạo chính quyền các địa phương hỗ trợ trong công tác BTGPMB để đảm bảo hoàn thành dự án đưa vào vận hành trong năm 2022.

EVNNPT cũng kiến nghị Chủ tịch UBND tỉnh Khánh Hòa và Ninh Thuận chỉ đạo các sở, ngành, UBND các huyện sớm hoàn thành các thủ tục về bàn giao chi tiết tuyến. Đặc biệt không để phát sinh nhà cửa, công trình trong hành lang tuyến đường dây đã thỏa thuận. Đồng thời tạo điều kiện tối đa cho chủ đầu tư trong công tác BTGPMB, đáp ứng mục tiêu tiến độ của Dự án; kiến nghị cấp có thẩm quyền cho phép thực hiện một số cơ chế đặc thù để đẩy nhanh công tác BTGPMB.

Tin cùng chuyên mục

Tính đến hết ngày 15/5/2025, tổng trị giá xuất khẩu cả nước đạt 157,5 tỉ USD, tăng 13,3% so với cùng kỳ năm ngoái. (Ảnh minh họa)

Nửa đầu tháng 5, xuất nhập khẩu đạt hơn 36 tỷ USD

(PLVN) -  Theo số liệu mới nhất từ Cục Hải quan, tổng trị giá xuất nhập khẩu hàng hóa của Việt Nam trong kỳ 1 tháng 5/2025 (từ 1 đến 15/5) đạt 36,09 tỉ USD, giảm 6,8% so với nửa cuối tháng 4. Cán cân thương mại trong kỳ thâm hụt 2,32 tỉ USD, dù tính từ đầu năm đến nay vẫn duy trì mức thặng dư.

Đọc thêm

Cần tiếp tục "luật hóa" xử lý nợ xấu?

Toàn cảnh Tọa đàm
(PLVN) - Sáng nay, tại TP HCM, Báo PLVN - Văn phòng đại diện tại TP HCM tổ chức Tọa đàm “Cần tiếp tục luật hóa một số vấn đề theo tinh thần Nghị quyết 42/2017/QH14 về XLNX”.

Luật hóa một số quy định trong Nghị quyết 42/2017/QH14 về xử lý nợ xấu: Hoàn thiện cơ chế thu giữ tài sản bảo đảm để gỡ khó cho ngân hàng

TS. Lê Trường Sơn, Hiệu trưởng Trường ĐH Luật TP HCM.
(PLVN) - Trong Báo cáo 54/BC-CP năm 2022, Chính phủ đã chỉ ra: Sau khi Nghị quyết 42/2017 hết hiệu lực, “một số tổ chức tín dụng (TCTD) lúng túng trong xử lý tài sản bảo đảm (TSBĐ); tình trạng chây ỳ của bên vay có xu hướng tăng trở lại do thiếu áp lực pháp lý”.

Ngành Ngân hàng luôn quan tâm các giải pháp hạn chế nợ xấu

Ông Nguyễn Đức Lệnh, Phó Giám đốc Ngân hàng Nhà nước Khu vực II.
(PLVN) - Việc luật hóa Nghị quyết 42/2017/QH14 ngày 21/6/2017 của Quốc hội về thí điểm xử lý nợ xấu (XLNX) của các tổ chức tín dụng (TCTD) không chỉ tác động điều chỉnh trực tiếp với công tác XLNX, xử lý tài sản bảo đảm (TSBĐ) để thu hồi nợ; mà còn mang lại những kết quả to lớn hơn, toàn diện hơn về thực hiện nhiệm vụ ổn định kinh tế vĩ mô, thúc đẩy tăng trưởng kinh tế đất nước.

Thủ tướng dự lễ khởi công Dự án Trump International Hưng Yên

Thủ tướng dự lễ khởi công Dự án Trump International Hưng Yên
(PLVN) -  Chiều 21/5, Thủ tướng Chính phủ Phạm Minh Chính dự lễ khởi công Dự án Khu phức hợp đô thị, du lịch sinh thái và sân golf Khoái Châu tại tỉnh Hưng Yên (còn được biết đến với tên gọi Trump International Hưng Yên). Đây là dự án đầu tiên mang thương hiệu Trump tại Việt Nam.

Nhiều doanh nghiệp Mỹ đề xuất hợp tác cụ thể với Việt Nam

Buổi làm việc với Tập đoàn Excelerate Energy
(PLVN) - Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên vừa có cuộc gặp và làm việc với lãnh đạo các Tập đoàn Excelerate, Lockheed Martin, Space X và Google của Mỹ. Tại các cuộc gặp, với vai trò Trưởng đoàn đàm phán Chính phủ Việt Nam, Bộ trưởng Diên đã đề xuất các doanh nghiệp có ý kiến tới Chính quyền Tổng thống Trump để chuyển tải thông điệp của Việt Nam.

Luật hóa một số quy định trong Nghị quyết 42/2017/QH14 về xử lý nợ xấu: Cần sớm hoàn thiện hệ thống thông tin tín dụng quốc gia

Cán bộ Agribank thẩm định hồ sơ cho vay. (Ảnh trong bài: Hà Phương Thảo)
(PLVN) - Để luật hóa Nghị quyết 42/2017/QH14 thực sự phát huy hiệu quả và bền vững, cần chú trọng đến việc xây dựng các quy định chi tiết, minh bạch, cân bằng hài hòa giữa quyền lợi của tổ chức tín dụng (TCTD) và người đi vay (NĐV), đồng thời tăng cường sự phối hợp giữa các cơ quan nhà nước.

Tăng cường năng lực thực thi cho Hải quan Việt Nam

Quang cảnh Hội thảo. (Ảnh: H.V)
(PLVN) - Hải quan Việt Nam vừa khai mạc Hội thảo Quốc gia về Quy tắc xuất xứ tại Hà Nội nhằm khẳng định sự chủ động hội nhập, nâng cao năng lực thực thi và góp phần bảo đảm thực hiện nghiêm túc các cam kết thương mại quốc tế.

Đồng bộ thống nhất cao để EC gỡ ‘thẻ vàng’ IUU trong năm 2025

Phó Cục trưởng Cục Thủy sản và Kiểm ngư Vũ Duyên Hải. (Ảnh: Gia Hồng)
(PLVN) -  Sau gần 8 năm bị EC cảnh báo “thẻ vàng” IUU (khai thác hải sản bất hợp pháp, không báo cáo và không theo quy định), Việt Nam đã đạt được nhiều tiến bộ trong việc thực hiện các khuyến nghị của EC. Phóng viên Báo Pháp luật Việt Nam đã trao đổi với ông Vũ Duyên Hải - Phó Cục trưởng Cục Thủy sản và Kiểm ngư, Bộ Nông nghiệp và Môi trường (Bộ NN&MT) về một số tiến bộ của Việt Nam trong thời gian qua theo tiến trình và quyết tâm gỡ “thẻ vàng” IUU năm 2025.

Chủ tịch Tập đoàn Charoen Pokphand cam kết phát triển lâu dài tại Việt Nam

Chủ tịch Tập đoàn Charoen Pokphand cam kết phát triển lâu dài tại Việt Nam
(PLVN) - Chủ tịch Tập đoàn Charoen Pokphand (Tập đoàn C.P.) - ông Soopakij Chearavanont cùng Ban Lãnh đạo cấp cao Công ty Cổ phần Chăn nuôi C.P. Việt Nam (CPV) gồm ông Montri Suwanposri – Phó Chủ tịch C.P. Việt Nam, ông Pawalit Ua-Amornwanit – Tổng Giám đốc C.P. Việt Nam cùng đại diện lãnh đạo CPV mới có buổi diện kiến Thủ tướng Chính phủ Phạm Minh Chính vào chiều 16/5 tại Hà Nội.
