Dự án đường sắt Cát Linh-Hà Đông: Hiệu quả dự án đã bị dự báo “vống"?

(PLVN) - Kết quả kiểm toán hoạt động xây dựng và việc quản lý, sử dụng vốn đầu tư dự án đường sắt Cát Linh - Hà Đông được Kiểm toán Nhà nước (KTNN) gửi tới Bộ Giao thông vận tải (GTVT) cho thấy hàng loạt sai phạm trong quá trình lập, thẩm định, phê duyệt, điều chỉnh tăng vốn và ký kết hợp đồng dự án.

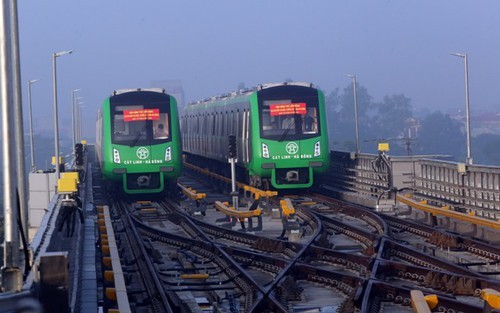

Thời gian dự kiến hoàn thành vào tháng 9 /2017 nhưng đến nay tuyến đường sắt Cát Linh- Hà Đông vẫn chưa tiến hành chạy thử Thời gian dự kiến hoàn thành vào tháng 9 /2017 nhưng đến nay tuyến đường sắt Cát Linh- Hà Đông vẫn chưa tiến hành chạy thử

Biết không hiệu quả nhưng vẫn làm

Kết quả kiểm toán đối với dự án đường sắt Cát Linh-Hà Đông (Dự án) của cơ quan kiểm toán cho thấy, ngày từ khi lập dự án chủ đầu tư đã kết luận hiệu quả về mặt kinh tế của dự án  là thiếu chính xác, thậm chí một số dự báo còn bị khai “vống” lên so với thực tế.

Cụ thể, theo KTNN, lưu lượng khách hàng do đơn vị tư vấn lập Dự án giải định tính toán, phân tích hiệu quả tài chính, hiệu quả kinh tế xã hội tăng cao hơn nhiều so với số liệu dự báo của Viện chiến lược GTVT.

Theo phân tích hiệu quả tài chính của Dự án cho thấy, tỷ suất nội hoàn vẫn thấp hơn tỷ suất vay, giá trị hiện tại ròng âm, tỷ số lợi ích chi phí xét trên góc độ tài chính Dự án sẽ phải bũ lỗ. Tuy nhiên, các đơn vị có liên quan chưa thẩm tra, đánh giá nội dung này.

“Khi phân tích tính kinh tế của dự án, chủ đầu tư không xem xét đến chi phí vận hành chiếm tỷ trọng lớn trong giai đoạn khai thác dẫn đến kết luận Dự án hiệu quả về mặt kinh tế là thiếu chính xác; phương án tài chính ngay từ lập Dự án đã phải bù lỗ nhưng các bên có liên quan chưa đề xuất phương án khai thác hiệu quả”- Kết luận KTNN nêu.

Ngoài ra, theo Hồ sơ dự án, tổng mức đầu tư (TMĐT) ban đầu chưa thể hiện cơ sở tính toán đơn giá các hạng mục chi phí làm cơ sở xây dựng TMĐ; TMĐT điều chỉnh tăng 9.231 tỷ đồng nhưng chủ đầu tư chưa chứng minh về hiệu quả tài chính, kinh tế - xã hội do việc điều chỉnh Dự án mang lại; chi phí dự phòng điều chỉnh chưa xem xét yếu tố trượt giá của xu hướng giám 3 năm liền kề, tính tỷ lệ dự phòng (1%) cho cả khối lượng hoàn thành đã được nghiêm thu, thanh toán chưa phù hợp; TMĐT điều chỉnh chưa xác định cơ sỏ điều chỉnh tăng chi phí các hạng mục thiết bị, chi phí đào tạo và chuyển giao công nghệ, chi phí vận hành chạy thử.

Bộ GTVT phê duyệt điều chỉnh cơ cấu TMĐT bao gồm chi phí trả nợ gốc phần vay lại của Hiệp định vay 250 triệu USD chưa đúng quy định. Phê duyệt bổ sung vào TMĐT chi phí xây lắp tăng thêm 21,07 triệu USD (tương đương 6% chi phí xây dựng) do một số nguyên nhân khác quan, thay đổi biện pháp thi công từ đầu Dự án khi chưa có dự toán chi tiết, thiếu cơ sở pháp lý.

Kết quả kiểm toán cũng cho thấy, ở Dự án này, chủ đầu tư dự án cũng đã không tổ chức thi tuyển thiết kế kiến trúc dự án; bản vẽ thiết kế cơ sở chưa thể hiện được kết cấu chính của dầm cầu, trụ cầu tuyến đường sắt; khi lập dự án không tính toán đến việc xử lý nền đất yếu dẫn đến phải điều chỉnh bổ sung.

Chưa xác nhận 1.659 tỉ đồng rót vào dự án

Theo KTNN, có nhiều "lỗ hổng" trong quá trình đầu tư khiến Bộ GTVT phải điều chỉnh vốn đầu tư dự án lên gần 10 ngàn tỷ đồng. Tuy nhiên, khi quyết định điều chỉnh tăng vốn dự án vào tháng 2/2016, Bộ GTVT không báo cáo Thủ tướng để trình Quốc hội thông qua chủ trương điều chỉnh vốn là chưa thực hiện đúng nghị quyết 49 của Quốc hội, trái với quy định của Luật đầu tư công.

Kết luận của KTNN cho thấy, đến hết 30/6/2018, số tiền đầu tư vào Dự án theo báo cáo của chủ đầu tư khoảng 11.337 tỉ đồng, nhưng số kiểm toán được chỉ là 8.679 tỉ đồng, chênh 2.656 tỷ đồng.

Nguyên nhân chênh, theo KTNN là do chênh lệch do sai khối lượng 360 triệu đồng, sai đơn giá 175 tỷ đồng, sai khác 698 tỷ đồng, chưa đủ điều kiện quyết toán là 1.781 tỷ đồng.

Cũng theo cơ quan kiểm toán, chủ đầu tư dự toán một số hạng mục công việc xây lắp, mua sắm vật tư, thiết bị áp dụng chưa phù hợp với quy định của pháp luật Việt Nam về quản lý định mức, quản lý hợp đồng EPC số tiền 889 tỷ đồng; chưa đủ điều kiện xác nhận số tiền 1.659 tỷ đồng.

Chỉ riêng giá trị hạng mục thiết bị và đầu máy toa xe của Dự án đã được điều chỉnh tăng vốn khoảng 3.143 tỉ đồng, trong đó chi phí mua các đoàn tàu tăng 364 tỉ đồng (tăng34,4%) , hạng mục thiết bị tăng 2.778 tỉ đồng (tăng 227%).

Cơ quan KTNN đề nghị, BQLDA đường sắt điều chỉnh sổ kế toán, báo cáo tài chính của Dự án theo kết quả kiểm toán của KTNN; xử lý tài chính số tiền 874 tỷ đồng, hoàn thiện hồ sơ, thủ tục theo quy định làm cơ sở thanh quyết toán số 1.781 tỷ đồng.

Đối với Bộ GTVT, KTNN đề nghị xem xét trách nhiệm tập thể, cá nhân trong việc phê duyệt TMĐT vượt gần 10.000 tỷ đồng khi chưa báo cáo Thủ tướng chính phủ để xem xét và chỉ đạo xin chủ trương của Quốc hội về điều chỉnh dự án đầu tư; Đồng thời xem xét trách nhiệm việc thẩm định, phê duyệt dự án đầu tư, TMĐT còn nhiều sai sót.

Phi Hùng
Cùng chuyên mục

Đọc thêm

Hà Nội: Đầu tư hàng tỷ đồng kinh phí chăm sóc, cây xanh và thảm cỏ vẫn nhếch nhác khó tin

Hà Nội: Đầu tư hàng tỷ đồng kinh phí chăm sóc, cây xanh và thảm cỏ vẫn nhếch nhác khó tin
(PLVN) - Trong thời gian qua, TP Hà Nội đã bỏ ra hàng tỷ đồng để hiện việc duy trì cây xanh, thảm cỏ, vườn hoa trên địa bàn TP Hà Nội nhưng thực tế thì cây xanh, thảm cỏ trong các đô thị vẫn nhếch nhác đến khó tin, thậm chí cây xanh được trồng ở các tuyến đường còn có nguy cơ gây mất an toàn giao thông.

Hải Phòng: Quy hoạch “treo” biến đất ở của dân thành đất công cộng

Hải Phòng: Quy hoạch “treo” biến đất ở của dân thành đất công cộng
(PLVN) - Quy hoạch tỷ lệ 1/2000 quận Ngô Quyền đến năm 2025 được UBND TP Hải Phòng phê duyệt năm 2013 đã biến nhiều diện tích đất ở của người dân thành đất công cộng, không thể xây dựng nhà ở. Điều đáng nói, các khu đất này người dân đã mua đất làm nhà ở theo dự án được phê duyệt của Thủ tướng Chính phủ.

Vĩnh Phúc: Dân kêu khổ vì con đường đầu tư gần 90 tỷ đồng vừa làm xong đã hỏng

Tuyến đường tỉnh ĐT.307 từ trung tâm thị trấn Lập Thạch (tỉnh Vĩnh Phúc) đi tỉnh Tuyên Quang mới thi công xong đã hỏng phải đào lên làm lại.
(PLVN) -  Không hiểu vì lý do thi công ẩu hay do sự tàn phá của các phương tiện vận tải chở đá trọng tải lớn mà nhiều đoạn trên tuyến đường tỉnh 307 tỉnh Vĩnh Phúc đoạn từ ngã 3 xã Nhạo Sơn đi xã Đồng Quế, xã Quang Yên, huyện Sông Lô đi tỉnh Tuyên Quang (đoạn km16+500 – km26+140) khi được Công ty cổ phần đầu tư xây dựng Bảo Quân vừa mới thi công, thực hiện xong thì đã hư hỏng, khiến người dân địa phương bức xúc.

Vi phạm sửa 7 trường học ở Củ Chi: Đề nghị truy tố thêm bị can

Trường Tiểu học Tân Phú Trung, một trong 7 đơn vị liên quan vụ án.
(PLVN) - Liên quan vụ sai phạm xảy ra tại 7 trường học trên địa bàn huyện Củ Chi, Cơ quan Cảnh sát điều tra Công an TP HCM vừa hoàn tất kết luận điều tra bổ sung, chuyển hồ sơ sang VKSND cùng cấp đề nghị truy tố bị can Lê Thị Thanh Tuyền (nguyên Chánh Thanh tra Sở Tài chính TP HCM, nguyên Trưởng phòng Tài chính - Kế hoạch thuộc UBND huyện Củ Chi) và 4 bị can khác cùng về tội “Vi phạm quy định về quản lý, sử dụng tài sản nhà nước gây thất thoát, lãng phí”.

TP Hồ Chí Minh: Vì sao lãnh đạo Sở Xây dựng bị đề nghị kiểm điểm?

Trụ sở Sở Xây dựng TP Hồ Chí Minh.
(PLVN) - Theo Thanh tra TP Hồ Chí Minh, quá trình quản lý trong giai đoạn 2018, 2019, Giám đốc Sở Xây dựng đã có nhiều tồn tại, khuyết điểm trong thẩm định, quyết định đầu tư dự án công trình dân dụng, công nghiệp sản xuất vật liệu có sử dụng nguồn vốn ngân sách và các dự án đầu tư xây dựng khác.

Dấu hiệu sai phạm trong quản lý, sử dụng đất tại Hải Phòng: Bài 2 - Việc lấn kênh có được “chống lưng”?

Công trình làm ảnh hưởng tiêu thoát nước khiến dư luận bất bình.
(PLVN) - Như PLVN đã phản ánh, hiện trên địa bàn thôn 5, xã Bắc Sơn, huyện An Dương, Hải Phòng đang tồn tại công trình xây dựng nhà xưởng xâm phạm vào phạm vi bảo vệ kênh tiêu nước Hoàng Lâu. Không hiểu vì sao, chính quyền địa phương vẫn chưa kiên quyết xử lý dứt điểm vi phạm này, gây bức xúc trong nhân dân?!

Vụ kiện kéo dài ở TP Phủ Lý, Hà Nam: Đề xuất giải quyết khó khăn về nhà ở cho người khiếu nại

Khiếu nại của ông Thành liên quan đến việc thu hồi, giải phóng mặt bằng dự án cầu Châu Giang.
(PLVN) - Báo cáo Thủ tướng Chính phủ, UBND tỉnh Hà Nam khẳng định việc giải quyết khiếu nại của người dân là đảm bảo đúng quy định pháp luật. Tuy nhiên, do người khiếu nại là đối tượng chính sách, có khó khăn về chỗ ở nên tỉnh này đề xuất hướng giải quyết cho hộ này một lô đất theo hình thức giao đất có thu tiền sử dụng đất không thông qua đấu giá.

Hà Nội: Cần làm rõ việc cấp sổ đỏ không đúng đối tượng tại số 38 Quảng Khánh ?

Hà Nội: Cần làm rõ việc cấp sổ đỏ không đúng đối tượng tại số 38 Quảng Khánh ?
(PLVN) - Ông Phạm Ngọc Lâm, sinh năm 1966, trú tại phường Đội Cấn, quận Ba Đình, Hà Nội cho biết, ông là người có quyền sử dụng hợp pháp tại thửa đất số 95 (IP) tờ bản đồ số 52 tại phường Quảng An, quận Tây Hồ, Hà Nội. Thế nhưng, mảnh đất này lại được UBND Quận Tây Hồ cấp giấy chứng nhận quyền sử dụng đất cho cá nhân khác.

Công ty CP Phát triển Nhà & Xây dựng Tây Hồ cản trở PV tác nghiệp

Công ty CP Phát triển Nhà & Xây dựng Tây Hồ
(PLVN) - Mới đây, PV Báo PLVN nhận được phản ánh của bà Nguyễn Thị Nhung (ngụ Hà Nội) về một số bất thường trong Đại hội Cổ đông thường niên các năm 2019, 2020, nhiệm kỳ 2021 - 2026 và dấu hiệu vi phạm trong thực hiện Dự án khu Đô thị Quế Võ I (xã Phương Mao, Quế Võ, Bắc Ninh) của Công ty CP Phát triển nhà và Xây dựng Tây Hồ (Cty).
