Đồng loạt triển khai các nhóm dự án của đường dây đưa điện ra Bắc

Đồng loạt triển khai các nhóm dự án của đường dây đưa điện ra Bắc
0:00 / 0:00
0:00
(PLVN) - Ngày 18/01/2024, tại các tỉnh Hà Tĩnh và Thái Bình, Tập đoàn Điện lực Việt Nam (EVN) và Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã tổ chức triển khai thi công đồng loạt các cung đoạn của dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) để phấn đấu mục tiêu yêu cầu của Thủ tướng Chính phủ.

Dự án với 226 gói thầu chính

Đại diện EVN cho biết, thực hiện nhiệm vụ được Thủ tướng Chính phủ giao, đặc biệt là tại Công điện số 1412/CĐ-TTg ngày 25/12/2023 chỉ đạo tập trung thực hiện quyết liệt, hiệu quả các giải pháp bảo đảm cung ứng điện năm 2024 và các năm tiếp theo trong đó có yêu cầu đẩy nhanh tiến độ đầu tư dự án đường dây 500kV mạch 3, EVN và EVNNPT luôn xác định và nhận thức rõ đây là dự án trọng điểm, cấp bách và đã chủ động làm việc với các bộ, ngành, địa phương liên quan, sớm hoàn thiện các thủ tục pháp lý để triển khai Dự án. Đồng thời huy động tối đa các nguồn lực, làm việc không kể giờ giấc, xuyên đêm, không có ngày nghỉ... để đẩy nhanh tiến độ triển khai Dự án.

Cụ thể, EVNNPT đã khẩn trương triển khai thủ tục thu xếp vốn của dự án và đã được 5 ngân hàng thương mại (BIDV, Vietinbank, MBBank, ACB, VIB) thu xếp vốn cho 4 dự án với tổng số tiền vay là 15.870 tỷ đồng, đảm bảo thu xếp đủ vốn để triển khai các dự án.

Đây là dự án lớn, có tới 226 gói thầu chính, trong đó có 93 gói thầu xây lắp. Để có thể huy động được các nhà thầu, các nhà sản xuất có năng lực tham gia các gói thầu của các dự án, EVNNPT đã lập và duyệt các kế hoạch lựa chọn nhà thầu với giá trị gói thầu phù hợp; các nhà thầu có năng lực đều có thể tham gia đấu thầu với tư cách nhà thầu độc lập hoặc liên danh nhà thầu đảm bảo thực hiện đúng các quy định của nhà nước về công tác đấu thầu.

Đến thời điểm hiện tại, Dự án đường dây 500kV NMNĐ Nam Định I - Thanh Hóa đã hoàn thành ký hợp đồng tất cả các gói thầu. Đối với các dự án còn lại, một số gói thầu đã hoàn thành công tác lựa chọn nhà thầu, các gói thầu còn lại đang tiến hành thủ tục lựa chọn nhà thầu và dự kiến hoàn thành toàn bộ trong tháng 1/2024.

EVN, EVNNPT cũng đã chỉ đạo tập trung mọi nguồn lực để triển khai thực hiện dự án; đã thành lập Ban chỉ đạo triển khai dự án của EVN/EVNNPT; thành lập 4 Ban điều hành và 13 Ban tiền phương tại các tỉnh, thành phố để khẩn trương tổ chức triển khai thi công dự án.

Phấn đấu hoàn thành mặt bằng trong tháng 2/2024

Các Dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối có tổng chiều dài khoảng 519 km, đi qua địa bàn 211 xã, phường, của 43 huyện, thị xã thuộc 9 tỉnh gồm Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương, Hưng Yên. Tổng số móng cột là 1.179 móng cột, tổng mức đầu tư khoảng 22.000 tỷ đồng.

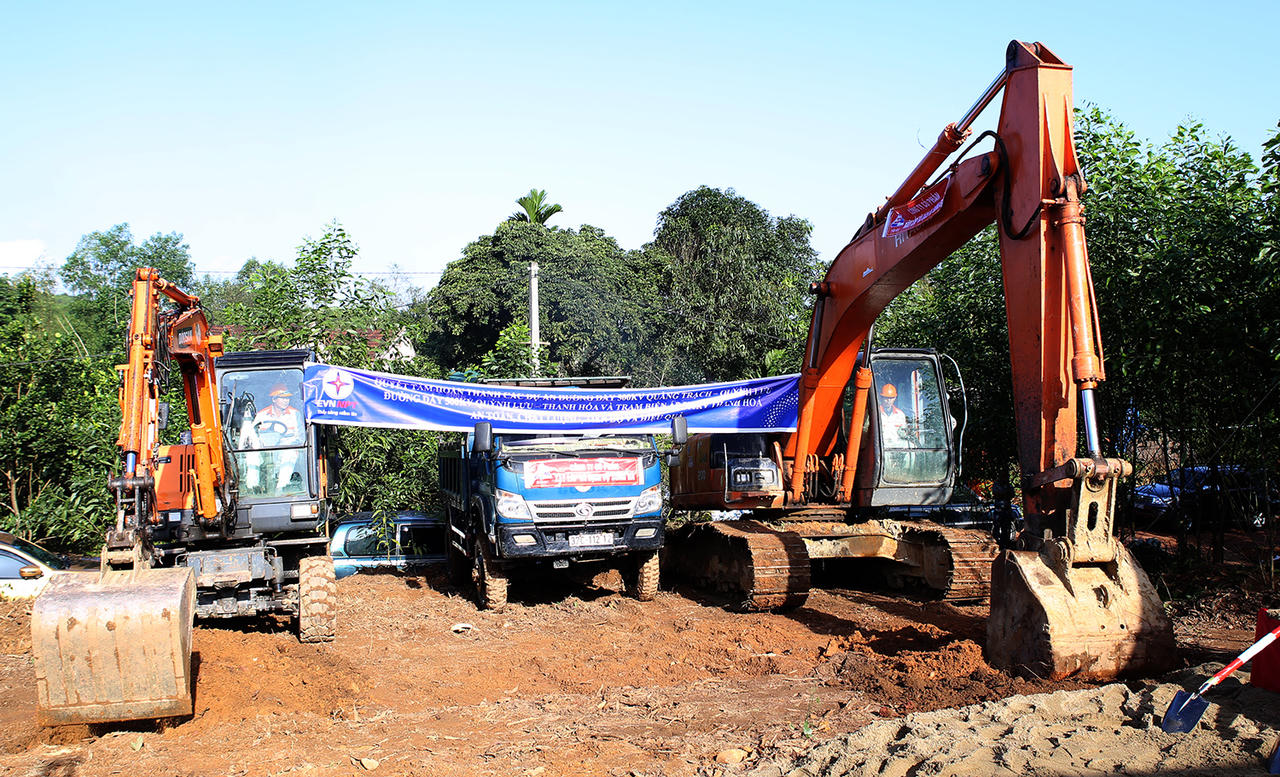

Đồng loạt triển khai các nhóm dự án của đường dây đưa điện ra Bắc ảnh 1

Khởi công đồng loạt các dự án vào ngày 18/1

Dự án có ý nghĩa rất quan trọng để tăng cường năng lực lưới điện truyền tải 500kV Bắc - Trung, góp phần đảm bảo cung cấp điện cho miền Bắc ngay ở thời điểm hiện tại và trong những năm tới. Dự án giúp nâng cao ổn định –vận hành hệ thống điện quốc gia, góp phần tăng cường truyền tải điện từ các nguồn điện khu vực Bắc Trung Bộ về trung tâm phụ tải khu vực miền Bắc.

Với tính chất cấp bách của dự án, thời gian qua, Thủ tướng Chính phủ đã chỉ đạo thường xuyên, liên tục, đồng thời yêu cầu các bộ, ngành liên quan, chính quyền địa phương liên quan nêu cao tinh thần trách nhiệm, quyết liệt hơn nữa, phối hợp chặt chẽ hơn, chủ động giải quyết nhanh nhất các thủ tục, hồ sơ, công việc liên quan đến dự án theo chức năng, nhiệm vụ được giao nhằm hoàn thành dự án, đưa vào vận hành theo mục tiêu phấn đấu.

Việc triển khai dự án còn gặp nhiều khó khăn thách thức, trong đó khó khăn lớn nhất là công tác đền bù giải phóng mặt bằng ở khu vực các tỉnh Hưng Yên, Hải Dương, Thái Bình, Nam Định, khi đi qua địa bàn đông dân cư, nhiều khu công nghiệp, tiềm ẩn nhiều rủi ro. Cùng với đó việc huy động máy móc thi công đồng thời đặc biệt là máy thi công ép cọc cho 238 vị trí khoảng 2-3 tháng thi công.

Ngoài ra, tuyến đường dây đi qua địa bàn các tỉnh Hà Tĩnh, Nghệ An, Thanh Hóa còn nhiều vị trí đi qua địa hình đồi núi cao, hiểm trở, điều kiện thi công khó khăn cũng là một nguy cơ tiềm ẩn ảnh hưởng tới tiến độ của các dự án. Tuy nhiên, EVN/EVNNPT sẽ tiếp tục tập trung, quyết liệt chỉ đạo triển khai Đường dây 500kV mạch 3 để hoàn thành đưa vào vận hành sớm nhất có thể đúng theo chỉ đạo của Thủ tướng Chính phủ.

Để đáp ứng mục tiêu hoàn thành dự án theo chỉ đạo của Thủ tướng Chính phủ, EVN, EVNNPT đã đề xuất Chính phủ cho phép ủy quyền UBND các tỉnh chấp thuận chủ trương tác động vào rừng các loại để triển khai thi công hoàn thành trước 15/2/2024. Đẩy nhanh việc thẩm định, ban hành Nghị định về quy định chi tiết thi hành một số điều của Luật Lâm nghiệp trong tháng 2/2024.

Trong công tác bồi thường giải phóng mặt bằng, EVNNPT cũng kiến nghị Thủ tướng Chính phủ tiếp tục quan tâm, chỉ đạo UBND các tỉnh có đường dây đi qua rà soát để cập nhật quy hoạch sử dụng đất và kế hoạch sử dụng đất năm 2024 cho phần diện tích hành lang của các Dự án. Bên cạnh đó, EVN/EVNNPT cũng kiến nghị UBND các tỉnh đôn đốc, chỉ đạo các sở ngành, các địa phương phối hợp với chủ đầu tư để tăng cường, vận động các hộ dân đồng thuận theo chủ trương, chính sách, chấp thuận nhận tiền và bàn giao mặt bằng thi công cho chủ đầu tư hoàn thành trong tháng 02/2024.

Cùng với đó, EVNNPT cũng kêu gọi các tổ chức, cá nhân, người dân có dự án đi qua sớm bàn giao mặt bằng, chung sức cùng chủ đầu tư để hoàn thành dự án nhằm đảm bảo an ninh năng lượng của đất nước.

Đọc thêm

Bàn giải pháp nâng tầm chất lượng, sức cạnh tranh của thương hiệu hàng hóa Việt Nam

Bàn giải pháp nâng tầm chất lượng, sức cạnh tranh của thương hiệu hàng hóa Việt Nam
(PLVN) -  Sáng 13/12, tại Hà Nội, Liên hiệp các Hội Khoa học và Kỹ thuật Việt Nam phối hợp với Hiệp hội chăn nuôi Việt Nam cùng các hiệp hội ngành hàng tổ chức Hội thảo “Một số tồn tại, bất cập trong triển khai thực hiện Luật Chất lượng sản phẩm, hàng hóa và Luật Tiêu chuẩn, Quy chuẩn kỹ thuật trong lĩnh vực sản xuất, kinh doanh nông sản, thực phẩm”.

Khởi động dự án cáp ngầm biển đưa lưới điện quốc gia ra Côn Đảo

Khởi động dự án cáp ngầm biển đưa lưới điện quốc gia ra Côn Đảo
(PLVN) -  Tập đoàn Điện lực Việt Nam (EVN) và Liên danh Công ty cổ phần Tập đoàn PC1 - Công ty cổ phần Tư vấn xây dựng Điện 4 (Liên danh PC1 – PECC4) vừa tổ chức Lễ ký kết Hợp đồng Gói thầu HH01-DZCĐ Thiết kế, cung cấp thiết bị và thi công xây dựng đoạn cáp ngầm biển (EPC) thuộc Dự án Cấp điện từ lưới điện quốc gia cho huyện Côn Đảo, tỉnh Bà Rịa - Vũng Tàu.

Sẽ quy định cụ thể trách nhiệm và cách thức sàn thương mại điện tử khấu trừ, nộp thay thuế

 Sẽ quy định cụ thể trách nhiệm và cách thức sàn thương mại điện tử khấu trừ, nộp thay thuế
(PLVN) - Bộ Tài chính sẽ xây dựng nghị định quy định chi tiết về phạm vi trách nhiệm và cách thức các nhà quản lý sàn giao dịch thương mại điện tử (TMĐT) thực hiện khấu trừ, nộp thuế thay, kê khai số thuế đã khấu trừ đối với các giao dịch kinh doanh trên sàn của các hộ kinh doanh, cá nhân kinh doanh.

Doanh nghiệp đánh giá tích cực về ngành Thuế, Hải quan

Chủ tịch VCCI Phạm Tấn Công
(PLVN) - Chủ tịch Liên đoàn Thương mại và Công nghiệp Việt Nam (VCCI) Phạm Tấn Công cho biết, VCCI nhận được nhiều ý kiến doanh nghiệp (DN) đánh giá tích cực về ngành thuế và hải quan trong việc giúp DN hoàn thành nghĩa vụ thuế nhanh hơn, thuận lợi hơn, chuyên nghiệp hơn.

Biến chất thải thành nguyên liệu sản xuất

Ông Hồ Kiên Trung - Phó Cục trưởng Cục Kiểm soát ô nhiễm môi trường (Bộ Tài nguyên và Môi trường) phát biểu tại Diễn đàn. (Ảnh: PV)
(PLVN) -  Mối quan hệ giữa quản lý chất thải và nền kinh tế tuần hoàn đã được thể hiện mạnh mẽ qua quan điểm coi chất thải là tài nguyên và nguyên liệu sản xuất. Hiện nay đã xuất hiện nhiều doanh nghiệp thu mua xử lý chất thải để biến thành nguyên liệu đầu vào.

Tổng cục Thuế quán triệt công tác sắp xếp, tinh gọn tổ chức bộ máy

Tổng cục Thuế quán triệt công tác sắp xếp, tinh gọn tổ chức bộ máy
(PLVN) -Tổng cục Thuế yêu cầu, cùng với việc quyết tâm thực hiện sắp xếp tinh gọn tổ chức bộ máy, các đơn vị cần tăng cường công tác quản lý nội ngành, siết chặt kỷ luật, kỷ cương trong thực thi công vụ và trong công tác quản lý thuế để phấn đấu hoàn thành xuất sắc các nhiệm vụ chính trị được giao, đặc biệt là nhiệm vụ thu ngân sách nhà nước.

Ngân hàng “thúc” cập nhật sinh trắc học trước “giờ G”

Các ngân hàng đồng loạt “thúc” khách hàng cập nhật sinh trắc học. (Ảnh: VCB)
(PLVN) - Từ ngày 01/01/2025, các tài khoản ngân hàng chưa đối chiếu, chưa cập nhật sinh trắc học sẽ bị dừng giao dịch trực tuyến. Đây là lý do khiến các ngân hàng đang đồng loạt triển khai các chương trình nhằm thúc đẩy khách hàng thực hiện cập nhật sinh trắc học.

Xuất khẩu 2025 sẽ gặp nhiều thuận lợi

Xuất nhập khẩu đạt kết quả cao trong năm 2024. (Ảnh: VnEconomy)
(PLVN) -  Trên đà thuận lợi của xuất nhập khẩu 2024, Bộ Công Thương dự tính, xuất khẩu năm 2025 sẽ tiếp tục tăng trưởng tốt, nhất là trong bối cảnh kinh tế thế giới đã ổn định trở lại, các thị trường truyền thống phục hồi nhu cầu…

Bộ NN&PTNT: Hỗ trợ tích cực phòng chống dịch bệnh và xử lý môi trường

Bộ NN&PTNT: Hỗ trợ tích cực phòng chống dịch bệnh và xử lý môi trường
(PLVN) - Ngày 10/12, tại Hà Nội, Thứ trưởng Bộ Nông nghiệp và Phát triển nông thôn (NN&PTNT) Phùng Đức Tiến, Thứ trưởng Bộ Y tế Lê Đức Luận cùng bà Aler Grubbs, Giám đốc quốc gia Cơ quan Phát triển quốc tế Hoa Kỳ (USAID) và bà Martina Stepheny, Giám đốc cấp cao tổ chức FOUR PAWS International (FPI) đồng chủ trì Diễn đàn cấp cao năm 2024 về Một sức khỏe phòng chống dịch bệnh từ động vật sang người.

Tận dụng các FTA giúp ngân hàng tăng doanh thu

Ông Ngô Chung Khanh - Phó Vụ trưởng Vụ chính sách thương mại đa biên (Bộ Công Thương).
(PLVN) - Ông Ngô Chung Khanh - Phó Vụ trưởng Vụ chính sách thương mại đa biên (Bộ Công Thương) cho biết, cơ hội từ các FTA giúp ngân hàng tăng được số lượng khách hàng, tăng doanh thu. Bởi số lượng doanh nghiệp tham gia xuất khẩu, tham gia vào các FTA, nếu họ tận dụng hiệu quả thì đây là nguồn khách hàng tiềm năng cho hệ thống ngân hàng. Như vậy, trước mắt các cán bộ ngân hàng phải hiểu rõ, hiểu sâu để tận dụng, thực thi các FTA.
