Đóng điện 2 công trình trọng điểm trước mùa nắng nóng

0:00 / 0:00
0:00
(PLVN) - Ban Quản lý Dự án các công trình điện miền Bắc (NPMB) đã đóng điện công trình trọng điểm: Lắp đặt bổ sung giàn tụ bù 110 kV tại các TBA 220 kV Phủ Lý, Vĩnh Yên để đáp ứng yêu cầu cung cấp điện trong cao điểm mùa khô năm 2022.

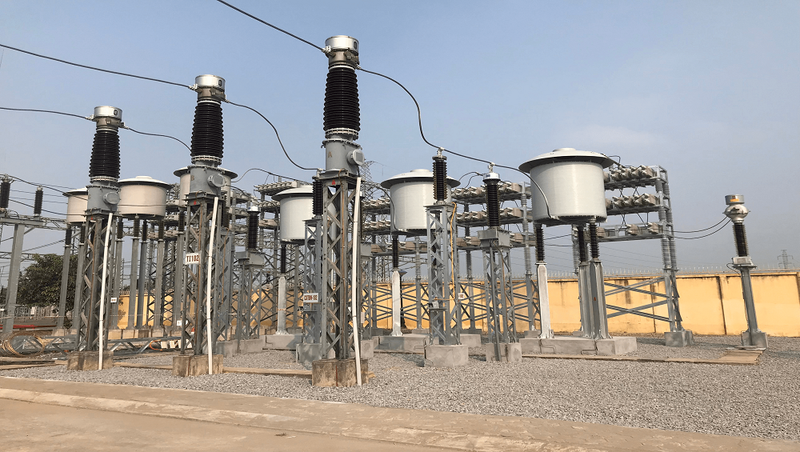

Lắp đặt giàn tụ bù T102 tại TBA 220 kV Vĩnh Yên Lắp đặt giàn tụ bù T102 tại TBA 220 kV Vĩnh Yên

Tại các TBA 220 kV Phủ Lý, Vĩnh Yên, dự án đã tiến hành lắp mới giàn tụ bù ngang 110 kV - 50MVAr, kháng chống sốc 110 kV – 47,54mH và các thiết bị đóng cắt 110 kV cho ngăn tụ bù; trang bị mới hệ thống điều khiển bảo vệ đồng bộ với giàn tụ trang bị mới.

NPMB cho biết, trong quá trình thi công gặp rất nhiều khó khăn do nhiều công trình diễn ra cùng thời điểm, tiến độ gấp rút, khối lượng thi công lớn trong bối cảnh khó khăn về nhân lực cán bộ quản lý dự án...

Trong cùng thời điểm này, hàng loạt các công trình cùng triển khai thi công như đường dây 220 kV Lào Cai – Bảo Thắng, Treo dây mạch 2 đoạn Thanh Hóa – Nghi Sơn – Quỳnh Lưu, Trạm biến áp 220 kV Yên Hưng và đấu nối.

Để đáp ứng tiến độ dự án, lãnh đạo NPMB và các bộ phận chức năng thường xuyên bám sát hiện trường để nắm bắt tiến độ thi công.

Trước nguy cơ nhà thầu không đáp ứng tiến độ, NPMB đã có những văn bản đôn đốc các đơn vị thi công bố trí nhân lực, thiết bị thi công luôn cung cấp đầy đủ kịp thời, phương tiện vận tải luôn sẵn sàng phục vụ thi công theo yêu cầu khối lượng công việc. Cán bộ phòng kỹ thuật luôn có mặt tại công trường để chỉ đạo, điều hành các hạng mục công việc, bên cạnh đó công tác nghiệm thu cũng được đơn vị song song thực hiện.

Theo đánh giá của đại diện Tổng công ty truyền tải điện Quốc gia, để hoàn thành hai công trình trên đúng tiến độ trong điều kiện thi công khó khăn, tiến độ gấp rút là nhờ sự nỗ lực, cố gắng hết mình của cán bộ công nhân viên tham gia thi công cùng với sự chỉ đạo sát sao của Ban lãnh đạo đơn vị và Lãnh đạo NPMB.

Việc đóng điện đưa vào vận hành các giàn tụ bù ngang tại các TBA 220 kV Phủ Lý, Vĩnh Yên sẽ đảm bảo cung cấp điện an toàn, ổn định, nâng cao chất lượng điện áp khu vực tỉnh Hà Nam, tỉnh Vĩnh Phúc và các tỉnh lân cận, đáp ứng nhu cầu điện năng cho các phụ tải quan trọng trong khu vực, gián tiếp giảm được tổn thất điện năng, nâng cao hiệu quả sản xuất kinh doanh, độ tin cậy hệ thống do tránh phải áp dụng các giải pháp thay đổi phương thức vận hành của hệ thống điện...

Bảo Nhi
Cùng chuyên mục
Ảnh minh họa

Vì sao Vietnam Airlines 'xin' hoãn công bố báo cáo tài chính?

(PLVN) -Ủy ban Chứng khoán Nhà nước (UBCKNN) vừa có Công văn không chấp thuận đề nghị được hoãn công bố báo cáo tài chính quý I/2022 của Tổng công ty Hàng không Việt Nam (Vietnam Airlines) vì cho rằng, Vietnam Airlines đưa ra lý do không phù hợp.

Đọc thêm

Nỗ lực cải thiện xếp hạng tín nhiệm quốc gia

Ảnh minh họa
(PLVN) - Bộ Tài chính vừa phối hợp cùng Ngân hàng Phát triển Châu Á (ADB) và các ngân hàng tư vấn, hỗ trợ cho Việt Nam về công tác xếp hạng tín nhiệm (XHTN) quốc gia tổ chức Hội nghị phổ biến “Đề án Cải thiện xếp hạng tín nhiệm quốc gia tới năm 2030”.

Áp dụng những biện pháp tốt nhất hỗ trợ nhà đầu tư Mỹ mở rộng kinh doanh tại Việt Nam

Thủ tướng Phạm Minh Chính và các nhà Lãnh đạo ASEAN dự tiệc chiêu đãi của Tổng thống Mỹ. Ảnh: VGP
(PLVN) - Nhấn mạnh nhu cầu khôi phục dòng chảy thương mại, đầu tư, tạo động lực cho giai đoạn tiếp theo, Thủ tướng Phạm Minh Chính khẳng định Việt Nam sẽ áp dụng những biện pháp tốt nhất hỗ trợ các nhà đầu tư, doanh nghiệp Mỹ, nhanh chóng mở rộng kinh doanh tại thị trường Việt Nam, kết nối với thị trường ASEAN đầy tiềm năng.

Khơi thông vốn cho 2 cao tốc dọc biên giới phía Bắc

Cao tốc Bắc Giang – Lạng Sơn.
(PLVN) - Hai ngân hàng thương mại đã cam kết tài trợ vốn cho hai dự án cao tốc dọc biên giới phía Bắc là Chi Lăng - Hữu Nghị (địa phận tỉnh Lạng Sơn) và Đồng Đăng - Trà Lĩnh (địa phận hai tỉnh Lạng Sơn, Cao Bằng).

Thúc các dự án lưới điện để giải tỏa công suất năng lượng tái tạo

Lắp đồng hồ đếm ngược để đẩy tiến độ dự án giải tỏa công suất Nhiệt điện BOT Vân Phong 1
(PLVN) - Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đang đẩy nhanh tiến độ các dự án, đảm bảo kết nối, truyền tải công suất các nguồn năng lượng tái tạo (NLTT) khu vực miền Trung, Tây Nguyên và Tây Nam bộ… Tổng Giám đốc EVNNPT Phạm Lê Phú thông tin về việc thực hiện các dự án lớn trong năm 2022.

‘Thâu đêm suốt sáng’ bên dòng Sê San

Tranh thủ thời tiết mùa khô Tây Nguyên, công nhân “Tổng” Trường Sơn thi công 3 ca trên công trường
(PLVN) - Hàng trăm kỹ sư, công nhân và một dàn thiết bị xe máy đồng bộ của Tổng công ty Xây dựng Trường Sơn đã, đang chạy đua với thời tiết Tây Nguyên để đạt được những mốc tiến độ quan trọng trên công trường Thủy điện Ialy mở rộng.

Vừa kiến tạo, vừa kiểm soát nhằm an toàn hệ thống tài chính

TTCK của chúng ta đang tăng trưởng nhanh, thì chắc chắn sẽ gặp phải một số hệ lụy (ảnh minh họa)
(PLVN) - Sự lan truyền liên thông giữa ngân hàng, bảo hiểm, chứng khoán và bất động sản đang dấy lên nỗi lo rủi ro tiềm ẩn của hệ thống tài chính khi một loạt vụ việc được lôi ra ánh sáng. Theo TS Cấn Văn Lực, Chuyên gia Kinh tế, các giải pháp can thiệp lúc này cần phải “khéo”.
