Đẩy nhanh tiến độ xây dựng tuyến đường liên kết, kết nối các tỉnh Thái Nguyên, Bắc Giang và Vĩnh Phúc

Tỉnh Thái Nguyên xác định đây là dự án trọng điểm nên thường xuyên đốc thúc đẩy nhanh tiến độ thi công.
Tỉnh Thái Nguyên xác định đây là dự án trọng điểm nên thường xuyên đốc thúc đẩy nhanh tiến độ thi công.
0:00 / 0:00
0:00
(PLVN) - Tranh thủ thời tiết thuận lợi, hiện nay nhà thầu và các đơn vị thi công đang tập trung phương tiện, máy móc thiết bị, công nhân đẩy nhanh tiến độ xây dựng tuyến đường liên kết, kết nối các tỉnh Thái Nguyên, Bắc Giang và Vĩnh Phúc (Dự án tuyến đường liên kết).

Dự án tuyến đường liên kết, kết nối các tỉnh Thái Nguyên, Bắc Giang và Vĩnh Phúc dài 42 km có tổng mức đầu tư 4.204 tỷ đồng là dự án giao thông quan trọng có ý nghĩa to lớn trong phát triển kinh tế - xã hội của tỉnh. Chính vì thế, việc triển khai Dự án nhận được sự quan tâm đặc biệt của tỉnh, chủ đầu tư, các địa phương liên quan và người dân.

Ông Lê Văn Vịnh, Giám đốc Sở Giao thông vận tải tỉnh Thái Nguyên cho biết: Dự án đường liên kết, kết nối các tỉnh Thái Nguyên, Bắc Giang và Vĩnh Phúc nhằm mục tiêu kết nối các tỉnh Thái Nguyên, Bắc Giang, Vĩnh Phúc, Tuyên Quang thông qua 5 tuyến đường cao tốc gồm: Hà Nội - Bắc Giang, Hà Nội - Thái Nguyên, Hà Nội - Lào Cai, đường Vành đai 5 vùng Thủ đô Hà Nội, Tuyên Quang - Phú Thọ.

Sau khi hoàn thành, sẽ kết nối trực tiếp cao tốc Hà Nội - Thái Nguyên vào Khu du lịch hồ Núi Cốc, kết nối sang Khu du lịch ATK Định Hóa, tạo quỹ đất cho phát triển công nghiệp, du lịch nghỉ dưỡng khu vực sườn Đông Tam Đảo.

Với quyết tâm hoàn thành tuyến đường trước kế hoạch, góp phần thu hút đầu tư, tạo sức bật mạnh mẽ cho phát triển kinh tế - xã hội, tỉnh đã và đang tập trung nguồn lực cho công trình trọng điểm này. Để thực hiện mục tiêu về trước kế hoạch, các đồng chí lãnh đạo tỉnh đã trực tiếp chỉ đạo các địa phương nỗ lực thực hiện tốt công tác giải phóng mặt bằng, chỉ đạo chủ đầu tư yêu cầu nhà thầu thi công tranh thủ điều kiện thời tiết thuận lợi trong mùa khô để đẩy nhanh tiến độ Dự án.

Theo ông Lê Vĩnh Khang, Trưởng Phòng Quản lý Dự án 2, Ban QLDAGT, Phó Trưởng Ban điều hành Dự án Tuyến đường liên kết: Để đảm bảo tiến độ Dự án, Ban chỉ đạo các nhà thầu thi công triển khai đồng loạt nhiều mũi, đảm bảo bám sát tình hình thực tế. Đồng thời tích cực phối hợp với chính quyền 2 địa phương có Dự án đi qua là TP. Phổ Yên và huyện Đại Từ đẩy nhanh tiến độ giải phóng mặt bằng (GPMB). Tính đến ngày 10-3, trên 70% mặt bằng đã được bàn giao cho chủ đầu tư.

Trong đó, Phổ Yên đã bàn giao 110/167,49ha, dy chuyển được 455/490 ngôi mộ, Đại Từ bàn giao được 44/51,7ha, dy chuyển 66/66 ngôi mộ. Trong tổng kinh phí bồi thường GPMB được phê duyệt, Ban đã chuyển cho TP. Phổ Yên hơn 962/999 tỷ đồng, huyện Đại Từ 132/134 tỷ đồng.

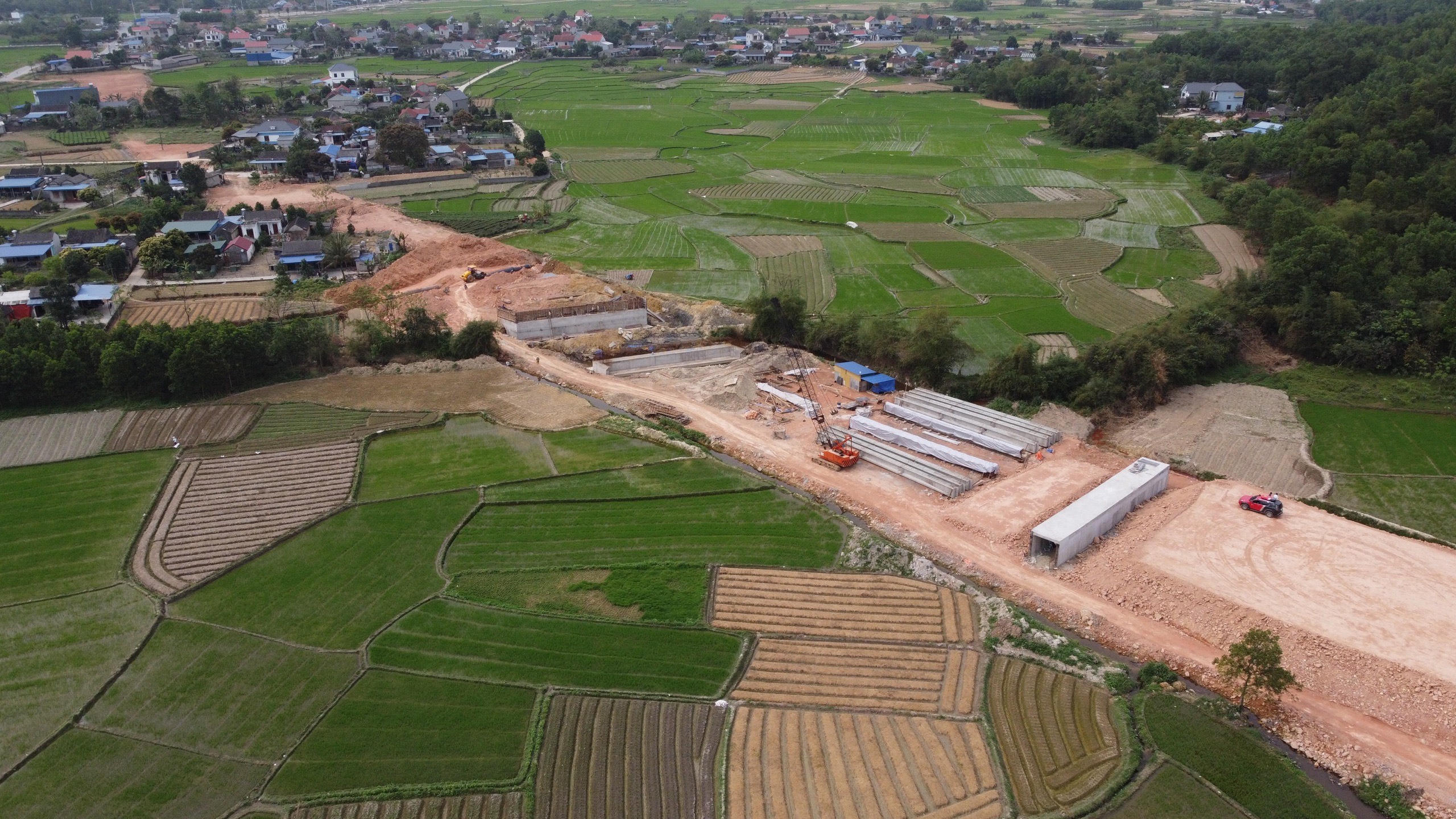

Các đơn vị thi công đang tập trung phương tiện, máy móc thiết bị, công nhân đẩy nhanh tiến độ xây dựng Dự án Tuyến đường liên kếtCác đơn vị thi công đang tập trung phương tiện, máy móc thiết bị, công nhân đẩy nhanh tiến độ xây dựng Dự án Tuyến đường liên kết

Đến nay, Liên danh nhà thầu gồm: Công ty CP Đầu tư năng lượng xây dựng thương mại Hoàng Sơn, Tổng Công ty 319 Bộ Quốc Phòng, Công ty TNHH MTV Minh Đăng huy động đến hiện trường hơn 100 cán bộ quản lý và kỹ thuật, trên 250 công nhân, 220 xe, máy, 3 phòng thí nghiệm, tổ chức gần 20 mũi thi công trên toàn bộ Dự án.

Hiện, nền đường đã được đào đắp 31,55/42,55km, đang tổ chức thi công 7/11 cầu, 13/28 hầm chui dân sinh; 46/191 cống ngang, tường chắn Km24+050- Km24+195, gia cố mái ta luy loại 2 và xây 4 vị trí hoàn trả mương thủy lợi. Giá trị đạt 279,537/2.544,84 tỷ đồng, xấp xỉ 11% giá trị hợp đồng.

Tuy nhiên, bên cạnh những kết quả đạt được, việc triển khai Dự án hiện gặp phải một số khó khăn, vướng mắc. Vẫn còn một số hộ dân chưa bàn giao mặt bằng do chưa nhận tiền hoặc chưa có tái định cư nên đơn vị thi công không thể triển khai công việc đồng bộ trên tuyến, các vị trí xây dựng cầu vượt nằm trong khu vực đông dân cư nên công tác bàn giao mặt bằng chậm, thiếu mặt bằng và đường vận chuyển thiết bị, vật liệu thi công, công tác xây dựng các khu tái định cư và bố trí tái định cư còn chậm.

Việc di dời một số công trình công cộng chưa theo kịp kế hoạch. Nếu các địa phương không tiếp tục quyết liệt GPMB thì rất khó để Dự án về trước kế hoạch.

Ngoài ra, một khó khăn khác là thiếu nguồn đất san lấp. Mặc dù về tổng thể thì Dự án cơ bản đủ điều tiết nguồn đất nội bộ trên tuyến, từ huyện Đại Từ về 3 phường (Tân Hương, Đồng Tiến, Nam Tiến) của TP Phổ Yên, với khoảng 500 nghìn m3, nhưng do khoảng cách xa nên chi phí vận chuyển cao, gây khó khăn cho các nhà thầu.

Dự án Tuyến đường liên kết là một trong những dự án đặc biệt quan trọng của tỉnh hiện nay, khi đi vào khai thác sẽ đem lại lợi ích rất lớn cho tỉnh và các địa phương lân cận…

Chính vì thế, các cấp, ngành liên quan cần tiếp tục coi việc triển khai Dự án là một nhiệm vụ quan trọng hàng đầu, tích cực tháo gỡ những khó khăn, vướng mắc hiện tại.
