Ban Quản lý dự án Giao thông và Nông nghiệp Thái Nguyên tập trung đẩy mạnh giải ngân vốn đầu tư công

Ban Quản lý dự án Giao thông và Nông nghiệp Thái Nguyên tập trung đẩy mạnh giải ngân vốn đầu tư công

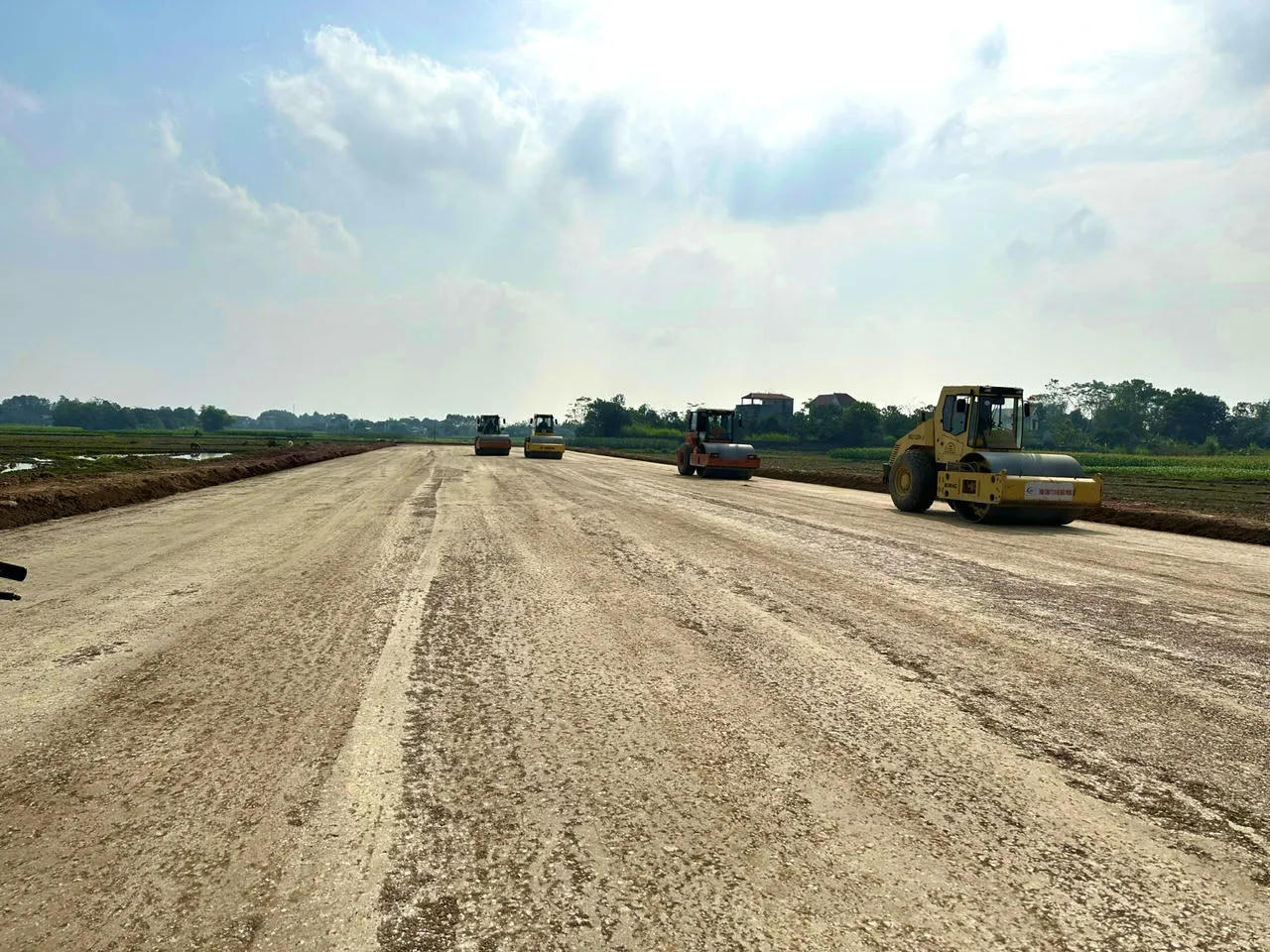

Các dự án mà BQLDAGTNN tỉnh Thái Nguyên làm Chủ đầu tư đang được triển khai đúng tiến độ (Ảnh: Lê Hanh)

Bước vào năm đầu tiên thực hiện kế hoạch đầu tư công trung hạn giai đoạn 2026-2030, Ban Quản lý dự án đầu tư xây dựng công trình Giao thông và Nông nghiệp tỉnh Thái Nguyên triển khai đồng thời nhiều dự án trọng điểm, trong bối cảnh công tác giải phóng mặt bằng còn gặp khó khăn và giá vật liệu xây dựng biến động.

Dù vậy, với sự chỉ đạo sát sao của Tỉnh ủy và UBND tỉnh, công tác kiện toàn bộ máy và giải ngân vốn tiếp tục được triển khai đồng bộ, minh bạch. Thực hiện chủ trương tinh gọn bộ máy, nâng cao hiệu lực, hiệu quả hoạt động, Ban Quản lý dự án đầu tư xây dựng công trình Giao thông và Nông nghiệp tỉnh Thái Nguyên (Ban QLDAGTNN) đã được tổ chức lại theo Quyết định số 918/QĐ-UBND ngày 07/4/2026 của UBND tỉnh. Quá trình này được thực hiện trên cơ sở giải thể, kết thúc hoạt động của 09 Ban Quản lý dự án trực thuộc trước đây.

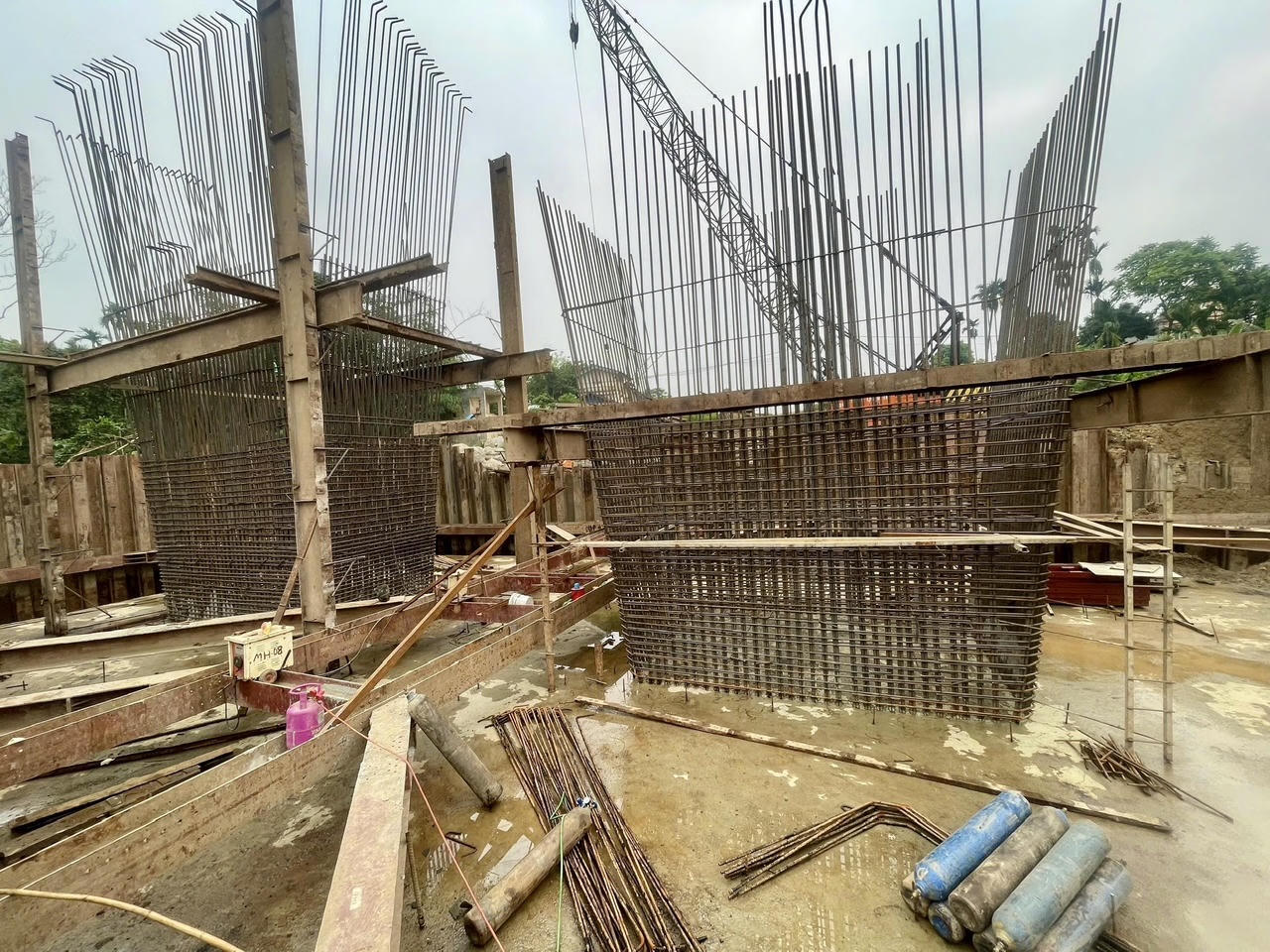

Dự án Cầu Quang Vinh 1, Cầu Quang Vinh 2 và hệ thống đường giao thông đóng vai trò chiến lược, kết nối hai bờ Đông - Tây sông Cầu. (Ảnh: Lê Hanh)
Dự án Cầu Quang Vinh 1, Cầu Quang Vinh 2 và hệ thống đường giao thông đóng vai trò chiến lược, kết nối hai bờ Đông - Tây sông Cầu. (Ảnh: Lê Hanh)

Hiện tại, cơ cấu tổ chức của Ban bao gồm Giám đốc, 03 Phó Giám đốc và 06 phòng chuyên môn, với tổng số 94 cán bộ, viên chức và người lao động. Qua công tác đánh giá quý II/2026, 100% nhân sự của đơn vị đều hoàn thành tốt nhiệm vụ được giao.

Trong 6 tháng đầu năm 2026, Ban QLDAGTNN đóng vai trò chủ đầu tư trực tiếp điều hành 33 dự án sử dụng vốn đầu tư công và 07 dự án đầu tư theo hình thức đối tác công tư (PPP). Đáng chú ý, cơ quan này đang đồng thời thi công 10 dự án giao thông trọng điểm và thực hiện công tác chuẩn bị đầu tư cho 22 dự án khác thuộc cả hai lĩnh vực hạ tầng giao thông và nông nghiệp, thủy lợi.

Năm 2026, tổng kế hoạch vốn đầu tư công được giao cho Ban QLDAGTNN là 2.585 tỷ đồng, phân bổ cho 24 dự án. Tính đến hết ngày 30/6/2026, tổng giá trị giải ngân đạt 593 tỷ đồng, tương đương tỷ lệ 22,93%.

Phân tích chi tiết cơ cấu giải ngân trong 6 tháng đầu năm cho thấy, nguồn ngân sách Trung ương (vốn trong nước) năm 2025 kéo dài đã giải ngân đạt 37,1 tỷ đồng (tương đương 44,1%). Đối với các nguồn vốn của tỉnh, ngân sách địa phương từ xây dựng cơ bản tập trung giải ngân được 209,8 tỷ đồng (đạt 33,5%), trong khi nguồn thu từ tiền sử dụng đất ghi nhận mức giải ngân 346 tỷ đồng (tương ứng 19,6%).

Báo cáo sơ kết chỉ rõ, tiến độ thực hiện và giải ngân một số dự án còn chậm do chịu tác động kép từ hai yếu tố khách quan. Thứ nhất, đặc thù thi công trải dài qua nhiều địa bàn đòi hỏi khối lượng thu hồi đất lớn, liên quan đến nhiều hộ dân và công trình hạ tầng kỹ thuật, khiến công tác giải phóng mặt bằng gặp nhiều vướng mắc. Thứ hai, tình hình xung đột địa chính trị tại khu vực Trung Đông diễn biến khó lường đã đẩy giá nhiên liệu và vật liệu xây dựng biến động mạnh, gây áp lực trực tiếp lên năng lực tài chính và kế hoạch thi công của các nhà thầu.

Bên cạnh việc tháo gỡ khó khăn, công tác quản lý chi phí được Ban siết chặt kỷ cương. Đơn vị kiên quyết duy trì nguyên tắc chỉ giải ngân khi có khối lượng nghiệm thu hoàn thành thực tế tại công trình; không để xảy ra tình trạng nghiệm thu, thanh toán khống.

Nhằm khắc phục những hạn chế và thực hiện thắng lợi các mục tiêu phát triển kinh tế - xã hội, trong 6 tháng cuối năm 2026, Ban QLDAGTNN đặt ra phương hướng hành động quyết liệt với mục tiêu cao nhất: Phấn đấu giải ngân 100% kế hoạch vốn được giao.

Để hiện thực hóa mục tiêu này, các nhiệm vụ trọng tâm sẽ được triển khai một cách đồng bộ. Trước hết là việc đẩy nhanh tiến độ hoàn thành 08 công trình chuyển tiếp cùng 02 dự án đã khởi công từ đầu năm, gắn liền với việc khẩn trương hoàn thiện thủ tục để phấn đấu khởi công mới tối thiểu 12 dự án đang ở bước chuẩn bị đầu tư. Song song với đó, nhằm tháo gỡ triệt để các điểm nghẽn về mặt bằng, đơn vị chủ động phối hợp chặt chẽ với chính quyền cấp xã cùng các sở, ngành liên quan để giải quyết dứt điểm vướng mắc trong công tác đền bù, giải phóng mặt bằng và xây dựng khu tái định cư. Đồng thời, công tác giám sát cũng được siết chặt thông qua việc tăng cường kiểm tra, đôn đốc các nhà thầu thi công bổ sung nhân lực, thiết bị máy móc và tổ chức thêm các mũi thi công trên hiện trường nhằm rút ngắn thời gian hoàn thành dự án.

Việc quán triệt nghiêm túc các chỉ đạo của Tỉnh ủy, HĐND, UBND tỉnh cùng tinh thần đoàn kết nội bộ sẽ là tiền đề quan trọng để Ban QLDAGTNN vượt qua thách thức, hoàn thành tốt nhiệm vụ giải ngân vốn đầu tư công, góp phần thúc đẩy hạ tầng cơ sở và sự phát triển kinh tế bền vững của tỉnh Thái Nguyên.
