Từ “vũng lầy” Quảng Trạch tới “lụt” tiến độ Sông Hậu, ai phải chịu trách nhiệm ở PVN?

(PLO) - Từ khóa “chậm tiến độ” gần đây được nhắc nhiều tại một số dự án nhiệt điện của Tập đoàn dầu khí Quốc gia Việt Nam (PVN). Thậm chí, có dự án buộc phải đổi chủ do Tập đoàn này “đắp chiếu” nhiều năm, khiến phía địa phương không thể nào chịu nỗi.
Từ “vũng lầy” Quảng Trạch tới “lụt” tiến độ Sông Hậu, ai phải chịu trách nhiệm ở PVN? Dự án Nhiệt điện Sông Hậu từng bị chậm tiến độ, đội vốn hơn 10.000 tỷ đồng

Dây, cột nằm chờ... điện

Nhiệt điện Long Phú 1 và Nhiệt điện Sông Hậu 1 đang được PVN triển khai đầu tư ở Sóc Trăng và Hậu Giang. Cả 2 dự án đều có công suất 1.200 MW, là 2 dự án trọng điểm thuộc quy hoạch phát triển điện lực Quốc gia giai đoạn 2011 - 2020, có xét đến 2030 đã được Thủ tướng Chính phủ phê duyệt và được phép áp dụng cơ chế đặc thù để đầu tư xây dựng.

Nhưng hiện nay, 2 dự án trên đều đứng trước nguy cơ bị “lụt” tiến độ, trong đó Nhiệt điện Long Phú đã qua nhiều lần điều chỉnh tiến độ. Cụ thể, dự án khởi công lần đầu vào tháng 1/2011, với dự kiến phát điện tổ máy số 1 vào năm 2014, tổ máy 2 vào đầu năm 2015.

Sau đó, tiến độ vận hành của Dự án Nhiệt điện Long Phú đã phải điều chỉnh, với tổ máy 1 sẽ vận hành vào năm 2015 và Tổ máy 2 vận hành trong năm 2016. Nhưng, lại một lần nữa kế hoạch vận hành trên lại phải thay đổi khi lùi đến tận cuối năm 2018 - 2019 mới có thể phát điện thương mại.

Kế hoạch xây dựng và vận hành liên tục thay đổi để tạo điều kiện cho chủ đầu tư hoàn thành dự án nhưng theo báo cáo vào tháng 3/2018, thì dự án này đang thi công chậm so với kế hoạch đề ra tới... 400 ngày.

Như vậy, theo tiến độ hiện nay, Long Phú chỉ có thể đưa vào vận hành tổ máy số 1 sớm nhất vào khoảng tháng 9/2019. Những lý do giải thích cho việc chậm tiến độ bao gồm: mua sắm chậm, thi công xây lắp chậm và… thiết kế cũng chậm.

Đáng nói hơn, hệ thống truyền tải điện quốc gia đấu nối từ Dự án Nhiệt điện Long Phú đã được hoàn thành, chỉ chờ nhà máy này phát điện là miền Nam đã có thể có thêm nguồn điện, nhưng thực tế hệ thống truyên tải vẫn phải nằm chờ điện.

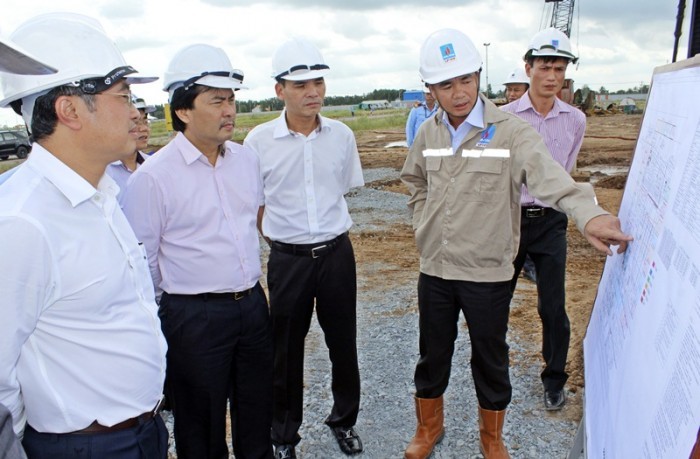

Lãnh đạo Bộ Công thương và PVN kiểm tra hiện trường Nhiệt điện Long Phú -  một dự án đã bị chậm tiến độ tới 400 ngày.

Chậm tiến độ - thuộc tính các dự án PVN?

Gần đó, Dự án Nhiệt điện Sông Hậu 1 cũng không khả dĩ hơn khi mới đây, Kết luận thanh tra của Bộ Xây dựng chỉ rõ, PVN phải phê duyệt điều chỉnh tăng thêm tổng mức đầu tư hơn 10.457 tỷ đồng do dự án đầu tư chậm tiến độ.

Dự án nguồn điện này được khởi công xây dựng  tháng 5/2015, và theo tiến độ tại Quyết định 2415 ngày 11/12/2013 của Thủ tướng Chính phủ, thì sẽ phát điện tổ máy 1 vào năm 2018, tổ máy 2 vào năm 2019. Tuy nhiên, báo cáo của Ban Quản lý Dự án Điện lực dầu khí Sông Hậu vào tháng 9/2017, cho thấy dự án này bị chậm tiến độ 25,65%, tương ứng 15 tháng so với yêu cầu.

Không quá khi nói rằng, việc chậm tiến độ dự án đang là vấn đề gây ảnh hưởng nghiêm trọng đến uy tín, thương hiệu của PVN; thậm chí, nó  gây mất lòng tin đối với địa phương - nơi Tập đoàn này triển khai việc đầu tư các dự án.

Còn nhớ, câu chuyện Nhiệt điện Quảng Trạch (Quảng Bình) cách đây 2 năm, đã khiến lãnh đạo tỉnh này phải “lắc đầu”, bởi sau 5 năm khởi công dự án với tổng đầu tư xấp xỉ 2 tỷ USD, chủ đầu tư trên thực tế chỉ làm tốt phần... lễ động thổ, sau đó im lìm suốt nhiều năm.

Mặc dù tỉnh Quảng Bình khi đó đã tích cực bàn giao toàn bộ mặt bằng, nhưng PVN sau đó chỉ giải ngân được 564 tỷ đồng, với việc hoàn thành được 68% cơ sở hạ tầng; ngoài ra, chưa thấy bất kỳ một hạng mục nào của nhà máy điện được triển khai xây dựng. Dự án Nhiệt điện Quảng Trạch sau đó buộc phải đổi chủ, chuyển sang cho Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư.

Số vốn hơn 500 tỷ đồng PVN  “đổ” vào Quảng Trạch không biết sẽ được hoàn trả như thế nào, nhưng việc đội vốn hơn 10.000 tỷ ở Sông Hậu là hậu quả đã thấy ngay trước mắt.

Vậy, ai sẽ là người phải chịu trách nhiệm về việc “nở” to tổng mức đầu tư và “kéo lê” tiến độ dự án từ năm nay sang năm khác đối với các dự án điện ở PVN?

Hai tỉnh miền Tây mong chờ dự án!

Gần đây, lãnh đạo PVN đã liên tục có các cuộc làm việc với lãnh đạo 2 tỉnh Sóc Trăng và Hậu Giang. Tại các buổi làm việc, lãnh đạo 2 tỉnh đều cho biết đã và sẽ tạo mọi điều kiện tốt nhất để 2 dự án hoàn thành với tiến độ sớm nhất.

Ông Nguyễn Hùng Dũng - Phó Tổng giám đốc PVN, phụ trách 2 dự án nhiệt điện nói trên đã thông tin chi tiết về tình hình các dự án, những khó khăn khiến dự án bị chậm tiến độ và phương án giải quyết. Cũng như tỉnh nghèo Quảng Bình trước đó, 2 tỉnh miền Tây Nam bộ nói trên cũng từng ngày dõi theo dự án, nhưng chưa biết chính xác ngày nào sẽ “cán đích”.

Hoàng Tú
Ý kiến bạn đọc

Ý kiến của bạn sẽ được biên tập trước khi đăng. Xin vui lòng gõ tiếng Việt có dấu

Cùng chuyên mục

Đọc thêm

Chuyện riêng ở diễn đàn chung

Chuyện riêng ở diễn đàn chung
(PLVN) - Khóa họp Đại hội đồng Liên Hợp quốc năm nay là tiền lệ mới khi các vị lãnh đạo các nước thành viên không đến tham dự trực tiếp mà sử dụng hình thức trực tuyến. Tổng thống Mỹ Donald Trump lúc đầu chủ định đến phát biểu trực tiếp tại Liên Hợp quốc nhưng rồi cũng lại gửi thông điệp qua video như những người khác. Một trong những nội dung chính trong bài trình bày của ông Trump là công kích Trung Quốc.

Hà Nội mùa hoa súng nhuộm hồng nỗi nhớ

Hà Nội mùa hoa súng nhuộm hồng nỗi nhớ
(PLVN) - Mấy năm gần đây, mùa hoa súng trở thành từ khóa quen thuộc với dân "sống ảo" Thủ đô mỗi dịp mùa thu vào độ chín. Mùa này mới chớm heo may, đã thấy sương giăng lãng đãng dù nắng vẫn còn cháy bỏng, ấy là lúc hoa súng đua nhau "bung lụa" sắc hồng rực rỡ vừa giản dị, vừa kiêu sa...
Mới ra tù đã lại đi trộm cắp

Mới ra tù đã lại đi trộm cắp

(PLVN) - Ngày 27/9, Công an tỉnh Ninh Bình cho biết, Công an TP Tam Điệp vừa bắt giữ đối tượng Phạm Thế Định, sinh năm 1997, trú tại xã Yên Đồng, huyện Yên Mô về hành vi “Cướp giật tài sản”.

Đề nghị truy tố bị can "nhận chạy án" để lừa đảo 1 tỷ đồng

Đề nghị truy tố bị can "nhận chạy án" để lừa đảo 1 tỷ đồng
(PLVN) - Ngày 27/9, Cơ quan Cảnh sát điều tra Công an Thành phố Hồ Chí Minh cho biết vừa hoàn tất kết luận điều tra, chuyển Viện kiểm sát nhân dân cùng cấp đề nghị truy tố bị can Nguyễn Trọng Thanh (sinh năm 1978, quê Hải Dương) về tội "Lừa đảo chiếm đoạt tài sản".

Tin “hot” giải trí ngày 27/9: Ngọc Trinh trang hoàng biệt thự 50 tỷ cực hoành tráng để mừng tuổi mới

Tin “hot” giải trí ngày 27/9: Ngọc Trinh trang hoàng biệt thự 50 tỷ cực hoành tráng để mừng tuổi mới
(PLVN) - Ngọc Trinh trang hoàng biệt thự 50 tỷ cực hoành tráng mừng tuổi mới, Thái Trinh đăng status hé lộ cách xử lý của resort 5 sao sau lùm xùm ngộ độc, Chi Pu hóa 'chị Hằng', văn nghệ tưng bừng cùng các em nhỏ khó khăn nhân mùa Trung thu, Công chúa vừa ra đời nhà Gigi Hadid đã diện cây đồ hiệu và được Taylor Swift tự tay làm ngay quà đặc biệt dành tặng,...

Hàng trăm hộ dân chật vật sống trong khu “ổ chuột” giữa lòng Hà Nội

Hàng trăm hộ dân chật vật sống trong khu “ổ chuột” giữa lòng Hà Nội
(PLVN) - Nhiều năm nay, khu dân cư ngõ 129 Đại Linh, phường Trung Văn, quận Nam Từ Liêm, TP. Hà Nội được ví như khu “ổ chuột” giữa lòng Thủ đô, với nhiều căn nhà hư hỏng, xuống cấp, dột nát, thậm chí có những công trình có nguy cơ đổ sụp, do những bất cập trong cấp giấy chứng nhận quyền sử dụng đất khiến các công trình không thể xây sửa.

Mưa lớn gây ngập lụt nhiều huyện của Phú Thọ, đã có 2 người tử vong

Mưa lớn gây ngập lụt nhiều huyện của Phú Thọ, đã có 2 người tử vong
(PLVN) - Do ảnh hưởng mưa lớn, đêm 26/9 và sáng 27/9 tại địa bàn các huyện Yên Lập, Hạ Hoà, Thanh Ba, Cẩm Khê (Phú Thọ) xảy ra tình trạng ngập lụt, nhiều diện tích hoa màu bị ngập úng, giao thông chia cắt, nhiều khu dân cư bị cô lập, gây ảnh hưởng đến việc đi lại, sinh hoạt của người dân. Đặc biệt, tại huyện Hạ Hoà đã có ít nhất 02 người chết, 07 người bị thương.
Cướp tài sản người đi đường, 3 thanh niên chia nhau gần 12 năm tù

Cướp tài sản người đi đường, 3 thanh niên chia nhau gần 12 năm tù

(PLVN) - Ngày 26/9, TAND huyện Sơn Tịnh, tỉnh Quảng Ngãi mở phiên tòa xét xử sơ thẩm vụ án hình sự đối với các bị cáo Nguyễn Tấn Sỹ (SN 2002, trú tại thôn Thọ Trung, xã Tịnh Thọ, huyện Sơn Tịnh), Lê Phước (SN 2005, trú tại thôn Năng Đông, xã Nghĩa Hiệp, huyện Tư Nghĩa) và Võ Thanh Trí (SN 2002, trú tại tổ 3, phường Nghĩa Lộ, TP Qảng Ngãi, tỉnh Quảng Ngãi) về tội “Cướp tài sản” theo quy định tại Điều 168 BLHS.

Quái vật chân to và những bí ẩn chưa có lời giải (kỳ 4): Có hay không việc "Người tuyết" từ đời thực bước vào phim ảnh?

Quái vật chân to và những bí ẩn chưa có lời giải (kỳ 4): Có hay không việc "Người tuyết" từ đời thực bước vào phim ảnh?
(PLVN) - Những năm 60 của thế kỷ XX, hình ảnh quái vật chân to (có lúc được gọi là “Người tuyết” - Yeti nước Mỹ) gây xôn xao dư luận. Mặc dù vậy, các nhà khoa học từ chối thừa nhận tất cả những gì mà người nhìn thấy báo cáo, vì họ cho rằng trong đó có một số bị thổi phổng lên hoặc đơn giản đó chỉ là con gấu mà thôi.
Báo cáo về người lao động nước ngoài có thể là tài liệu bí mật

Báo cáo về người lao động nước ngoài có thể là tài liệu bí mật

(PLVN) - Báo cáo có nội dung phản ánh về tình hình phức tạp người của người lao động là công dân nước ngoài vào làm việc tại Việt Nam có ảnh hưởng đến chính trị, đối ngoại, an ninh quốc gia, trật tự an toàn xã hội được xác định thuộc tài liệu bí mật thuộc danh mục bí mật Nhà nước.

Báo điện tử Pháp luật Việt Nam

Giấy phép xuất bản số 303/GP-BTTTT ngày 8/5/2015

Cơ quan chủ quản: Bộ Tư pháp

Tổng biên tập: Tiến sỹ Đào Văn Hội

Phó TBT: Trần Đức Vinh

Tòa soạn: Số 42/29 Nguyễn Chí Thanh, phường Ngọc Khánh, quận Ba Đình, Hà Nội

E-mail: baodientuphapluat@gmail.com

Hotline: 0353.63.63.55

Liên hệ quảng cáo: 0971.741.666‬
